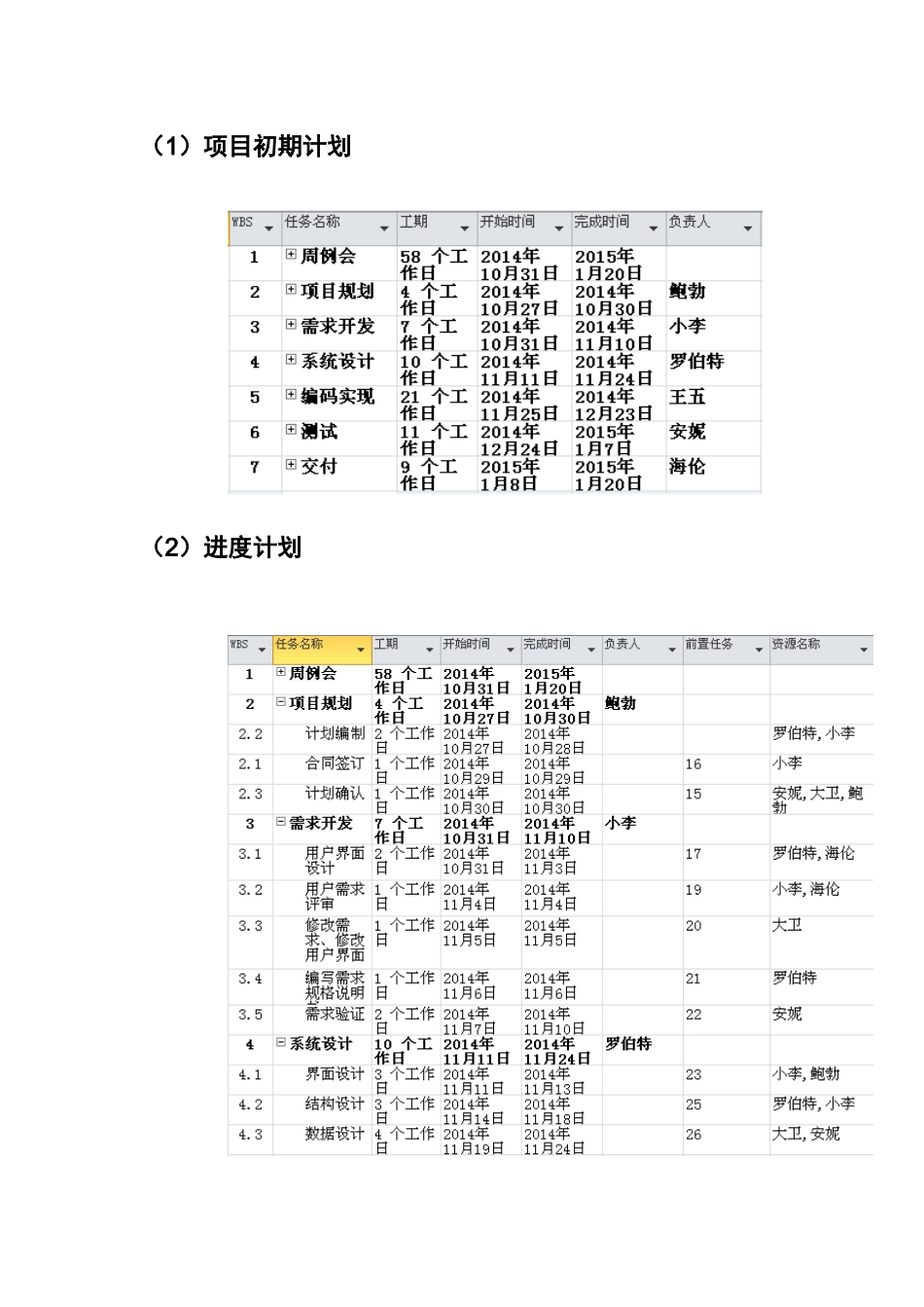

2(1)项目初期计划
2(2)进度计划
2(3)项目进度计划甘特图
5(1)资源
5(2)项目规模估算表
6(3)计算开发成本
7(4)计算管理、质量成本
8(5)直接成本
8(6)计算间接成本
8(7)计算总估算成本
8(8)资源费用比例表
8软件项目进度计划1
任务分解根据对本项目的需求规格分析,采用图表方式描述的任务分解结果(WBS)如图所示,它是按照功能组成标准进行的任务分解,可随着系统的完善而不断增加和完善
图1:手机信息管理系统的WBS2
项目计划根据WB
