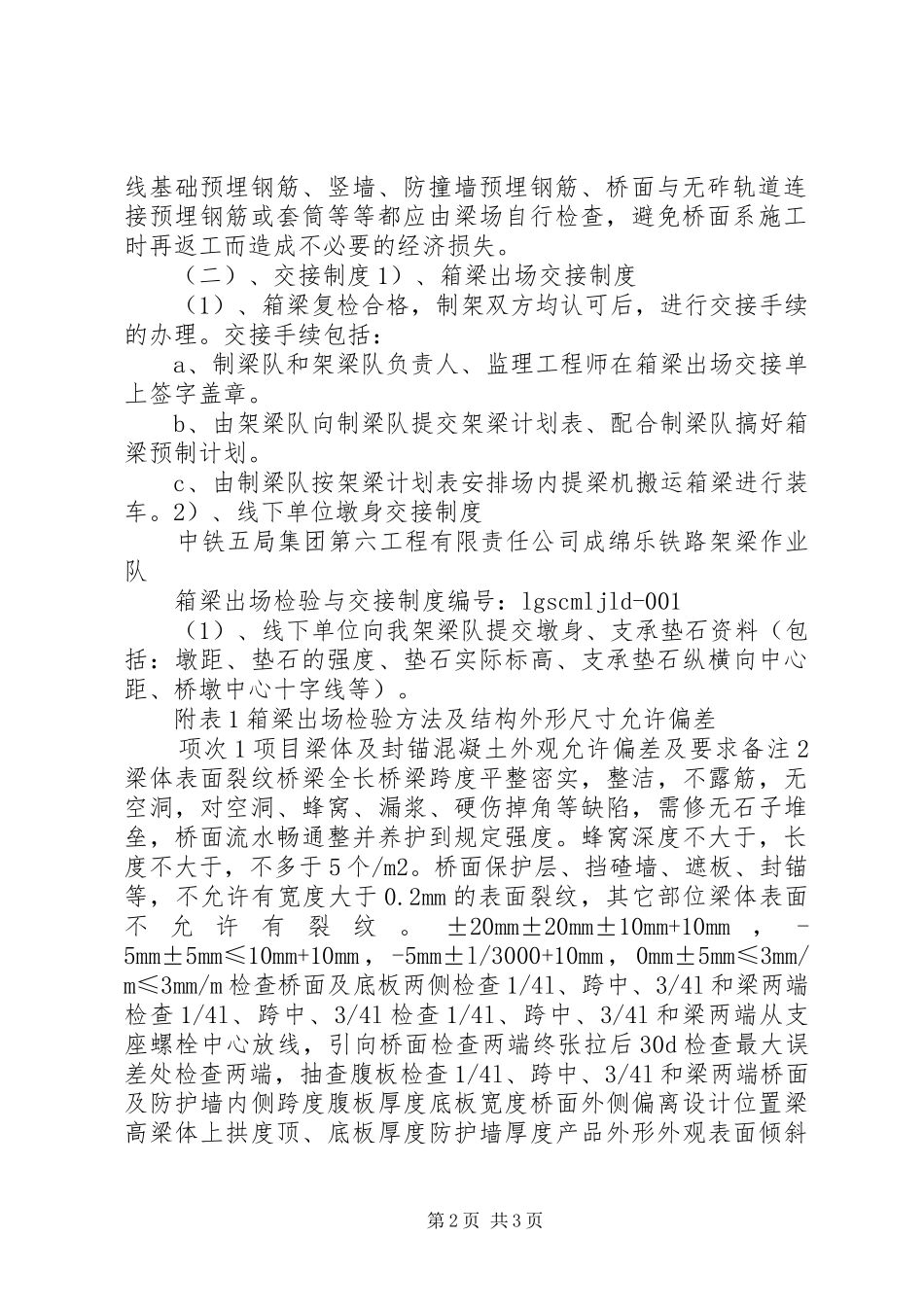

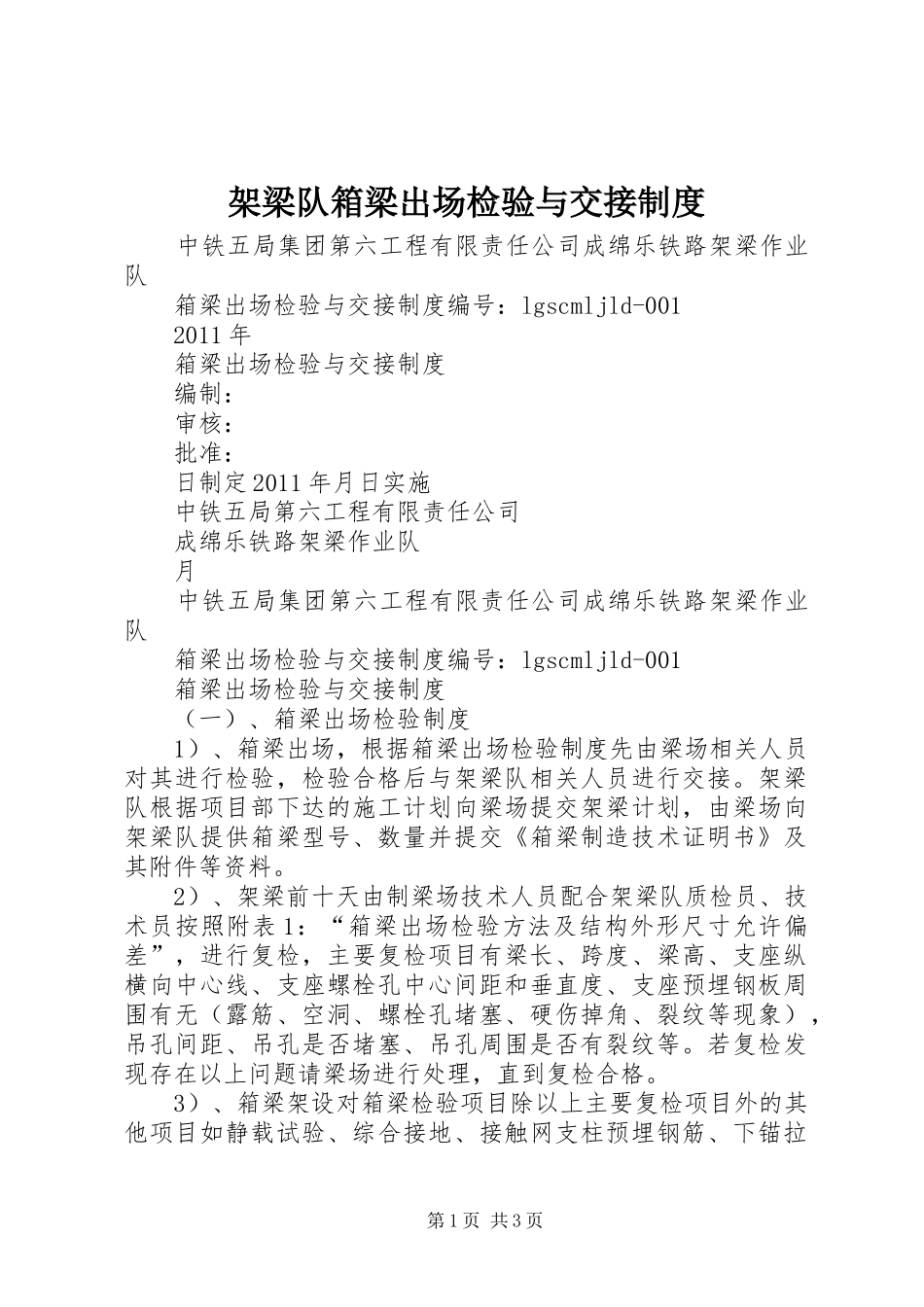

架梁队箱梁出场检验与交接制度中铁五局集团第六工程有限责任公司成绵乐铁路架梁作业队箱梁出场检验与交接制度编号:lgscmljld-0012011年箱梁出场检验与交接制度编制:审核:批准:日制定2011年月日实施中铁五局第六工程有限责任公司成绵乐铁路架梁作业队月中铁五局集团第六工程有限责任公司成绵乐铁路架梁作业队箱梁出场检验与交接制度编号:lgscmljld-001箱梁出场检验与交接制度(一)、箱梁出场检验制度1)、箱梁出场,根据箱梁出场检验制度先由梁场相关人员对其进行检验,检验合格后与架梁队相关人员进行交接
架梁队根据项目部下达的施工计划向梁场提交架梁计划,由梁场向架梁队提供箱梁型号、数量并提交《箱梁制造技术证明书》及其附件等资料
2)、架梁前十天由制梁场技术人员配合架梁队质检员、技术员按照附表1:“箱梁出场检验方法及结构外形尺寸允许偏差”,进行复检,主要复检项目有梁长、跨度、梁高、支座纵横向中心线、支座螺栓孔中心间距和垂直度、支座预埋钢板周围有无(露筋、空洞、螺栓孔堵塞、硬伤掉角、裂纹等现象),吊孔间距、吊孔是否堵塞、吊孔周围是否有裂纹等
若复检发现存在以上问题请梁场进行处理,直到复检合格
3)、箱梁架设对箱梁检验项目除以上主要复检项目外的其他项目如静载试验、综合接地、接触网支柱预埋钢筋、下锚拉第1页共3页线基础预埋钢筋、竖墙、防撞墙预埋钢筋、桥面与无砟轨道连接预埋钢筋或套筒等等都应由梁场自行检查,避免桥面系施工时再返工而造成不必要的经济损失

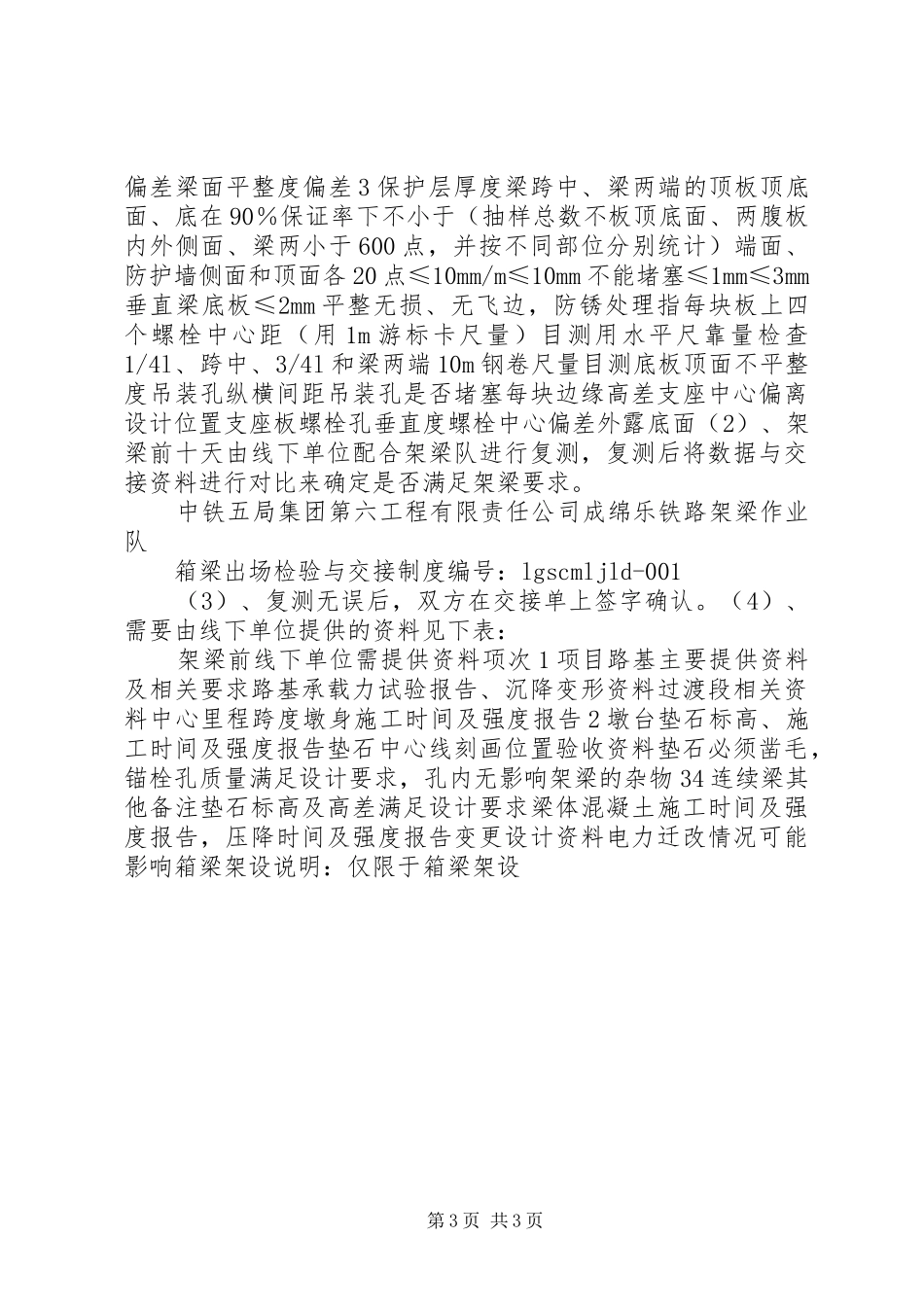

(二)、交接制度1)、箱梁出场交接制度(1)、箱梁复检合格,制架双方均认可后,进行交接手续的办理
交接手续包括:a、制梁队和架梁队负责人、监理工程师在箱梁出场交接单上签字盖章
b、由架梁队向制梁队提交架梁计划表、配合制梁队搞好箱梁预制计划
c、由制梁队按架梁计划表安排场内提梁机搬运箱梁进行装车
2)、线下单位墩身交接制度中铁五局集团第
