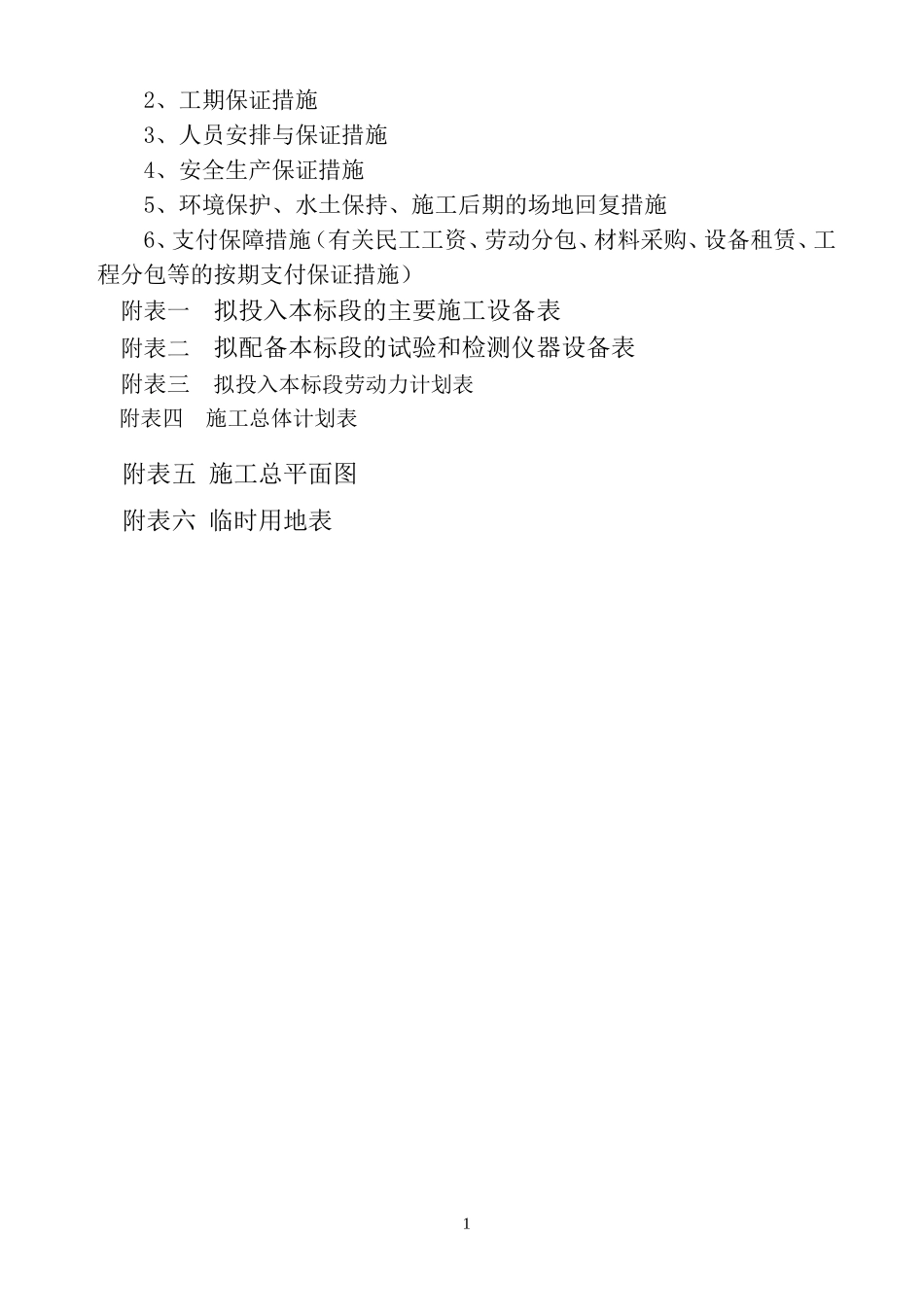

石屏县2015年通村油路项目第1标段:一中门口至田房公路施工组织设计红河神工建设集团有限公司2014年12月18日目录一、工程概况二、施工组织机构、施工平面布置图、施工总体进度计划表三、质量目标、工期目标(包括总工期、节点工期)、安全目标四、对项目重点、难点工程的理解及施工方案、工艺流程五、保证措施1、质量体系及保证措施2、工期保证措施3、人员安排与保证措施4、安全生产保证措施5、环境保护、水土保持、施工后期的场地回复措施6、支付保障措施(有关民工工资、劳动分包、材料采购、设备租赁、工程分包等的按期支付保证措施)附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三拟投入本标段劳动力计划表附表四施工总体计划表附表五施工总平面图附表六临时用地表1施工组织设计一、工程概况1、工程概况:石屏县2015年通村油路项目第1标段:一中门口至田房公路,此路段位于异龙镇境内,经杨广城,止于田房村,全长11
5米,路面宽3
5米,铺筑水泥混凝土路面
二、施工组织机构、施工总平面布置图、施工总体进度计划1、施工组织机构:2、施工总平面布置图2
1、施工布置原则在施工工程队临时驻地内设置生活区与加工区,生活区和加工区分开,以便于安全文明施工管理
(施工总平面布置图见附表五)3、施工总体进度计划表根据招标文件的总工期8个月,我单位计划2015年1月开工,工程到2015项目经理项目副经理项目技术负责人综合办质量部工程部技术部材料部财务部路基施工队路基施工队综合施工队2年8月竣工(以实际开工令为准),总工期240日历天
(施工总体进度计划表见附表四)三、质量目标、工期目标(包括总工期、节点工期)、安全目标1、质量目标:本工程在施工过程中将全面贯彻我公司“质量第一,诚信为本;科学管理,规范施工;产品优良,持续改进;竭诚服务,顾客满意”的质量方针,严格按照批准的
