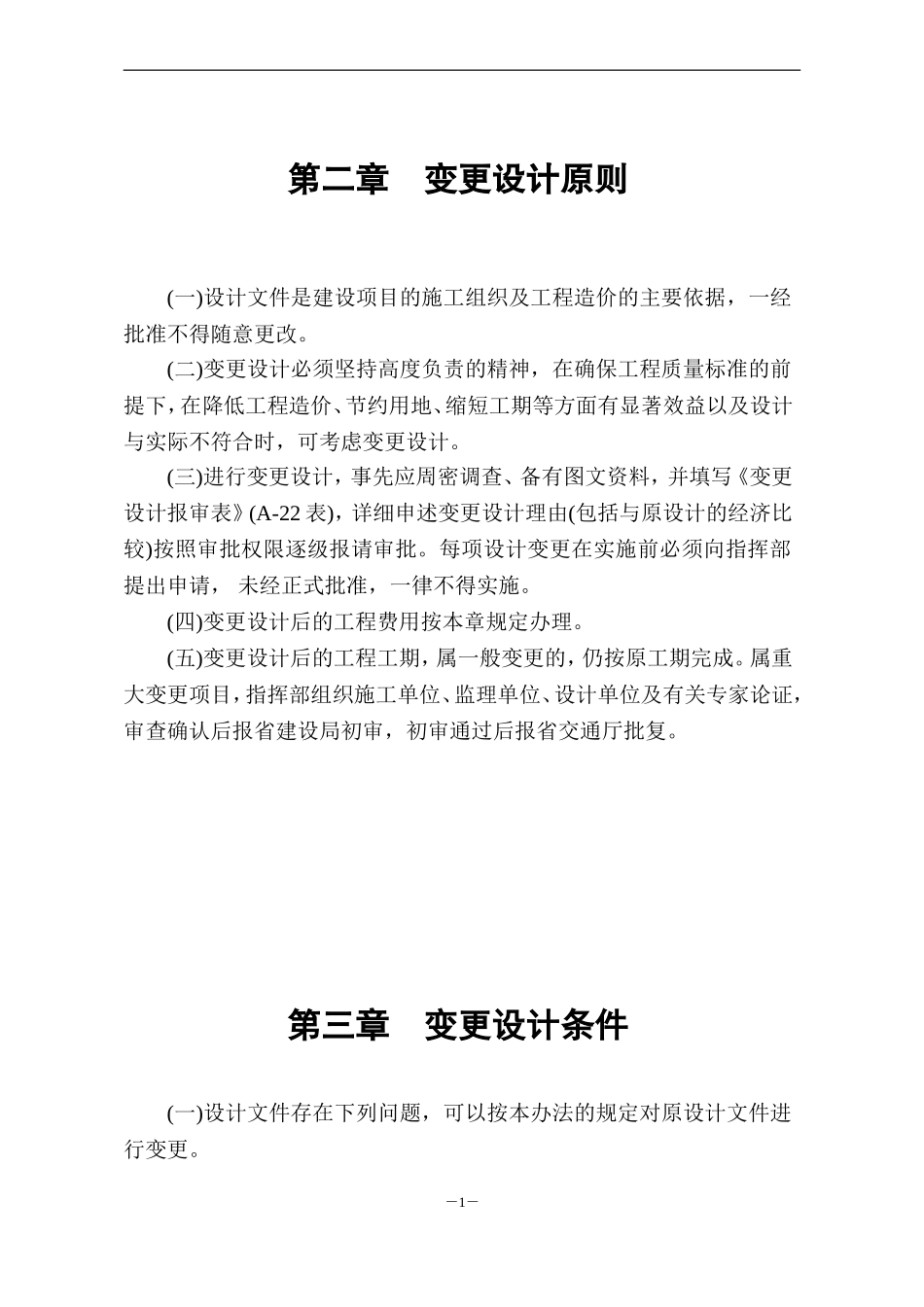

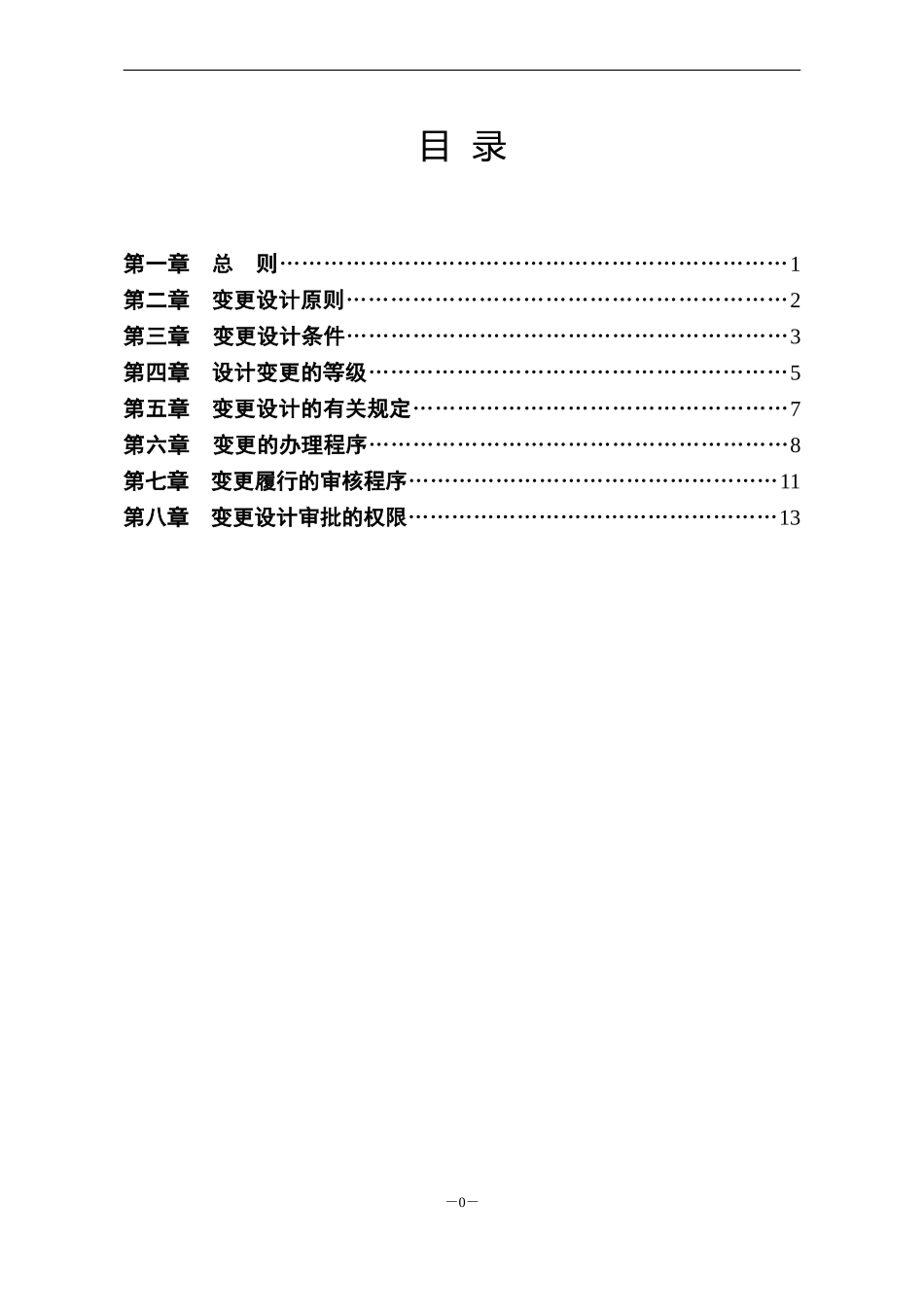

目录第一章总则……………………………………………………………1第二章变更设计原则……………………………………………………2第三章变更设计条件……………………………………………………3第四章设计变更的等级…………………………………………………5第五章变更设计的有关规定……………………………………………7第六章变更的办理程序…………………………………………………8第七章变更履行的审核程序……………………………………………11第八章变更设计审批的权限……………………………………………13-0-第二章变更设计原则(一)设计文件是建设项目的施工组织及工程造价的主要依据,一经批准不得随意更改
(二)变更设计必须坚持高度负责的精神,在确保工程质量标准的前提下,在降低工程造价、节约用地、缩短工期等方面有显著效益以及设计与实际不符合时,可考虑变更设计
(三)进行变更设计,事先应周密调查、备有图文资料,并填写《变更设计报审表》(A-22表),详细申述变更设计理由(包括与原设计的经济比较)按照审批权限逐级报请审批
每项设计变更在实施前必须向指挥部提出申请,未经正式批准,一律不得实施
(四)变更设计后的工程费用按本章规定办理
(五)变更设计后的工程工期,属一般变更的,仍按原工期完成
属重大变更项目,指挥部组织施工单位、监理单位、设计单位及有关专家论证,审查确认后报省建设局初审,初审通过后报省交通厅批复
第三章变更设计条件(一)设计文件存在下列问题,可以按本办法的规定对原设计文件进行变更

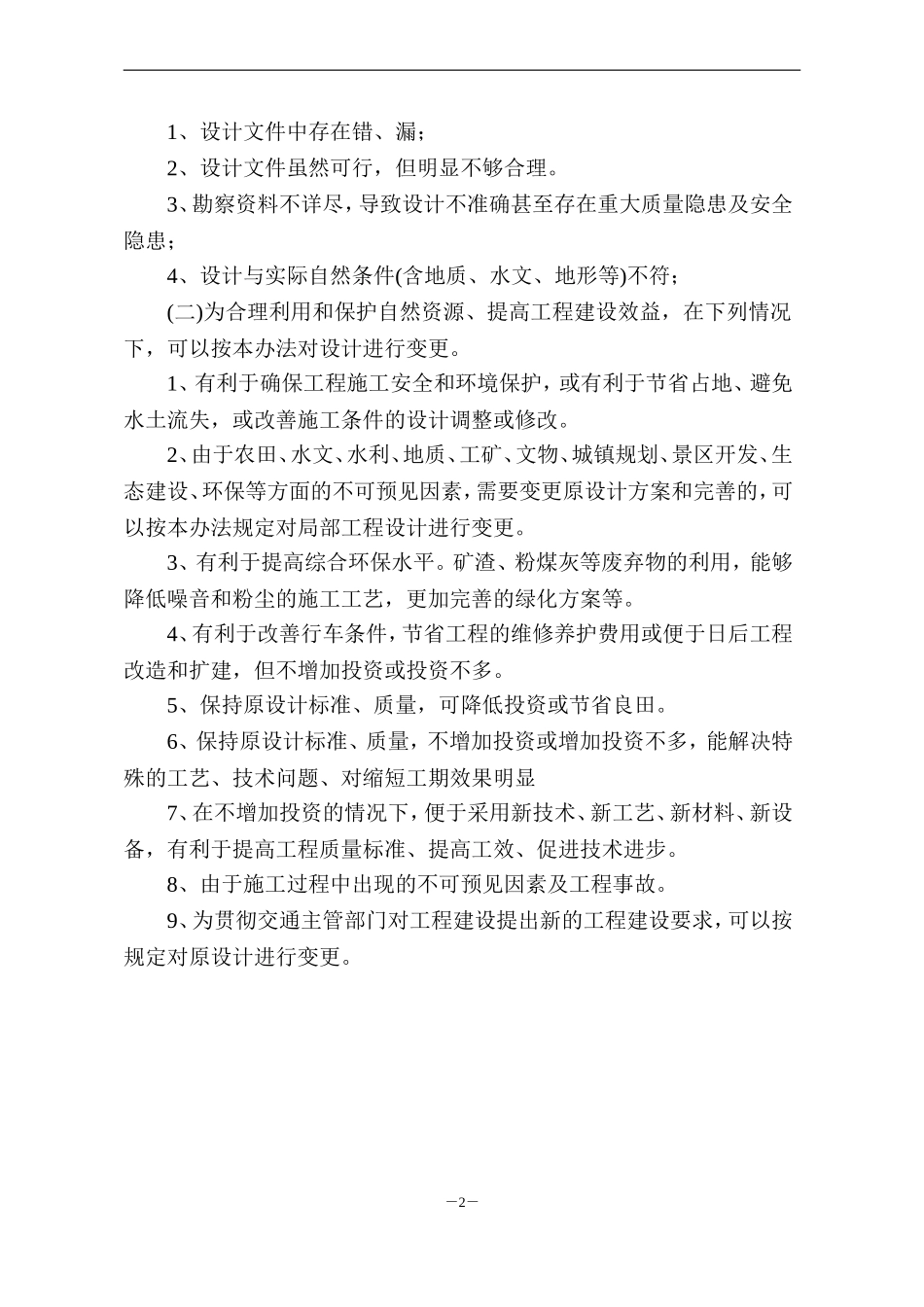

-1-1、设计文件中存在错、漏;2、设计文件虽然可行,但明显不够合理
3、勘察资料不详尽,导致设计不准确甚至存在重大质量隐患及安全隐患;4、设计与实际自然条件(含地质、水文、地形等)不符;(二)为合理利用和保护自然资源、提高工程建设效益,在下列情况下,可以按本办法对设计进行变更
1、有利于确保工程施工安全和环境保护
