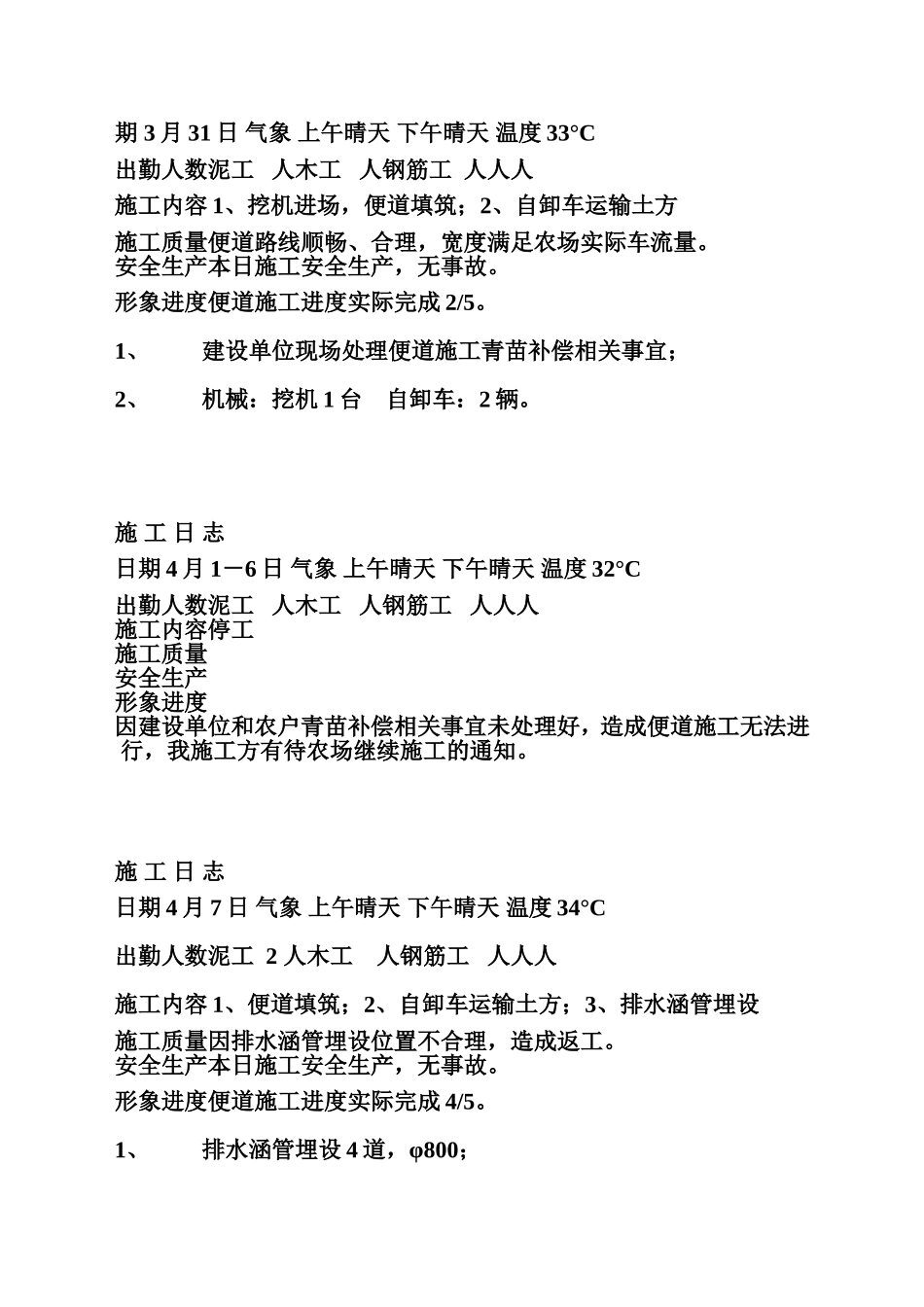

期3月31日气象上午晴天下午晴天温度33°C出勤人数泥工人木工人钢筋工人人人施工内容1、挖机进场,便道填筑;2、自卸车运输土方施工质量便道路线顺畅、合理,宽度满足农场实际车流量
安全生产本日施工安全生产,无事故
形象进度便道施工进度实际完成2/5
1、建设单位现场处理便道施工青苗补偿相关事宜;2、机械:挖机1台自卸车:2辆
施工日志日期4月1-6日气象上午晴天下午晴天温度32°C出勤人数泥工人木工人钢筋工人人人施工内容停工施工质量安全生产形象进度因建设单位和农户青苗补偿相关事宜未处理好,造成便道施工无法进行,我施工方有待农场继续施工的通知
施工日志日期4月7日气象上午晴天下午晴天温度34°C出勤人数泥工2人木工人钢筋工人人人施工内容1、便道填筑;2、自卸车运输土方;3、排水涵管埋设施工质量因排水涵管埋设位置不合理,造成返工
安全生产本日施工安全生产,无事故
形象进度便道施工进度实际完成4/5

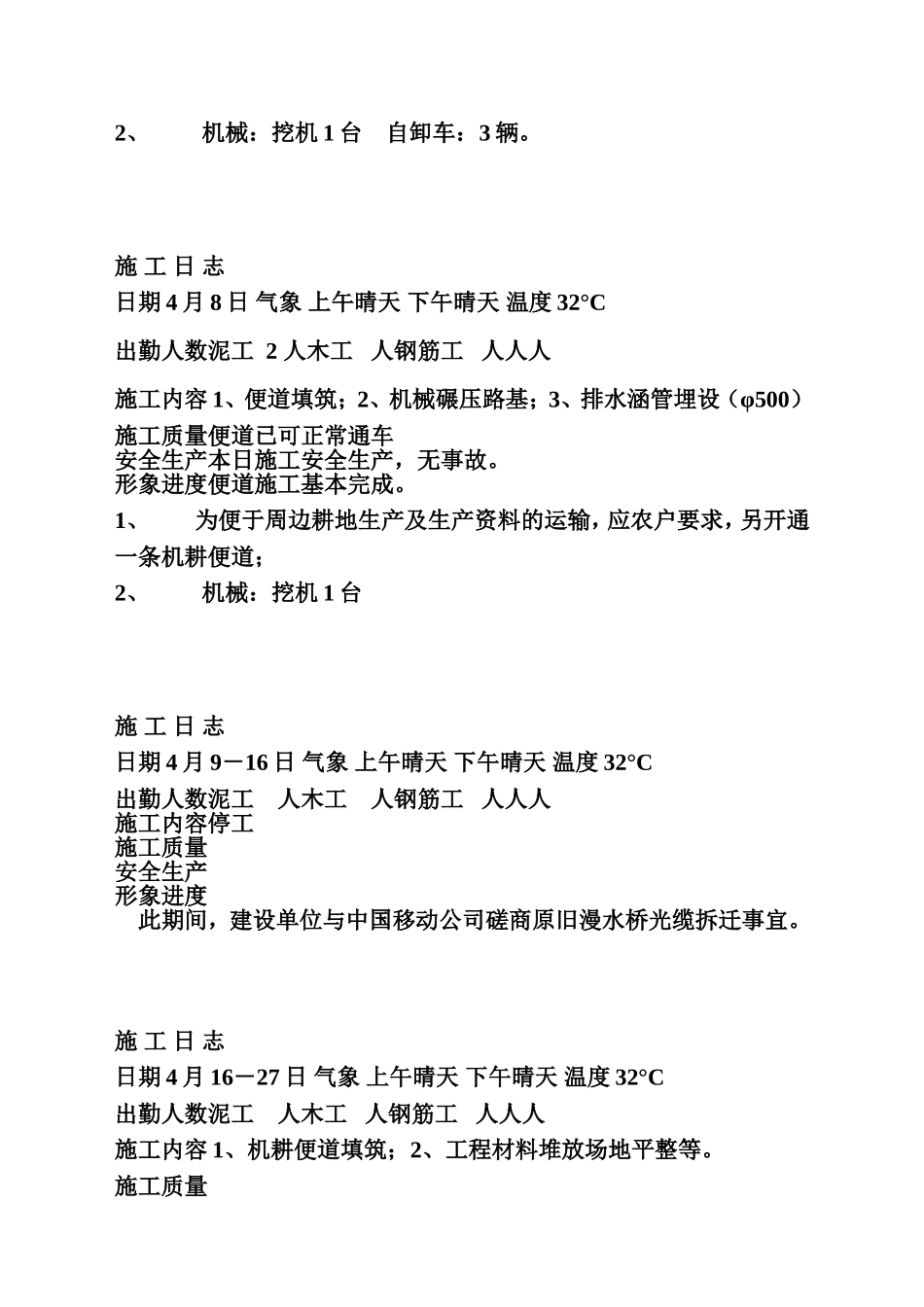

1、排水涵管埋设4道,φ800;2、机械:挖机1台自卸车:3辆
施工日志日期4月8日气象上午晴天下午晴天温度32°C出勤人数泥工2人木工人钢筋工人人人施工内容1、便道填筑;2、机械碾压路基;3、排水涵管埋设(φ500)施工质量便道已可正常通车安全生产本日施工安全生产,无事故
形象进度便道施工基本完成
1、为便于周边耕地生产及生产资料的运输,应农户要求,另开通一条机耕便道;2、机械:挖机1台施工日志日期4月9-16日气象上午晴天下午晴天温度32°C出勤人数泥工人木工人钢筋工人人人施工内容停工施工质量安全生产形象进度此期间,建设单位与中国移动公司磋商原旧漫水桥光缆拆迁事宜
施工日志日期4月16-27日气象上午晴天下午晴天温度32°C出勤人数泥工人木工人钢筋工人人人施工内容1、机耕便道填筑;2、工程材料堆放场地平整等
施工质量安全生产该期间施工安全生产,无事故

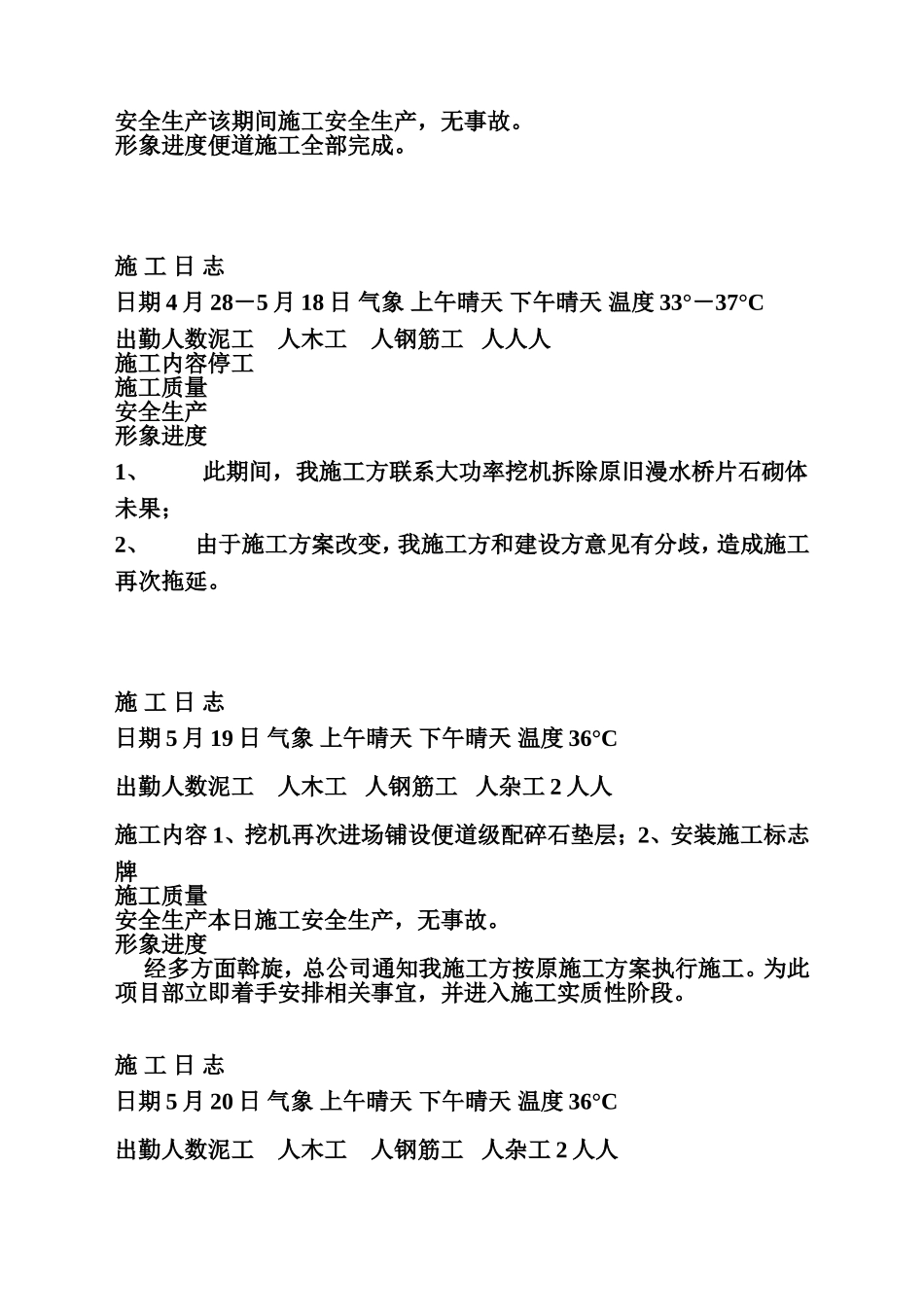

形象进度便道施工全部完成
