xxx改建工程施工组织设计6
3水泥混凝土路面施工方法及说明xxx改建工程,K0+000~K0+335段及K0+500~K0+985段局部路面损坏严重的需挖补原水泥面层
路面C35厚26cm水泥砼路面11648m2,主要为主车道路面
水泥混凝土路面施工分幅进行
路面混凝土采用有资质的C35商品混凝土

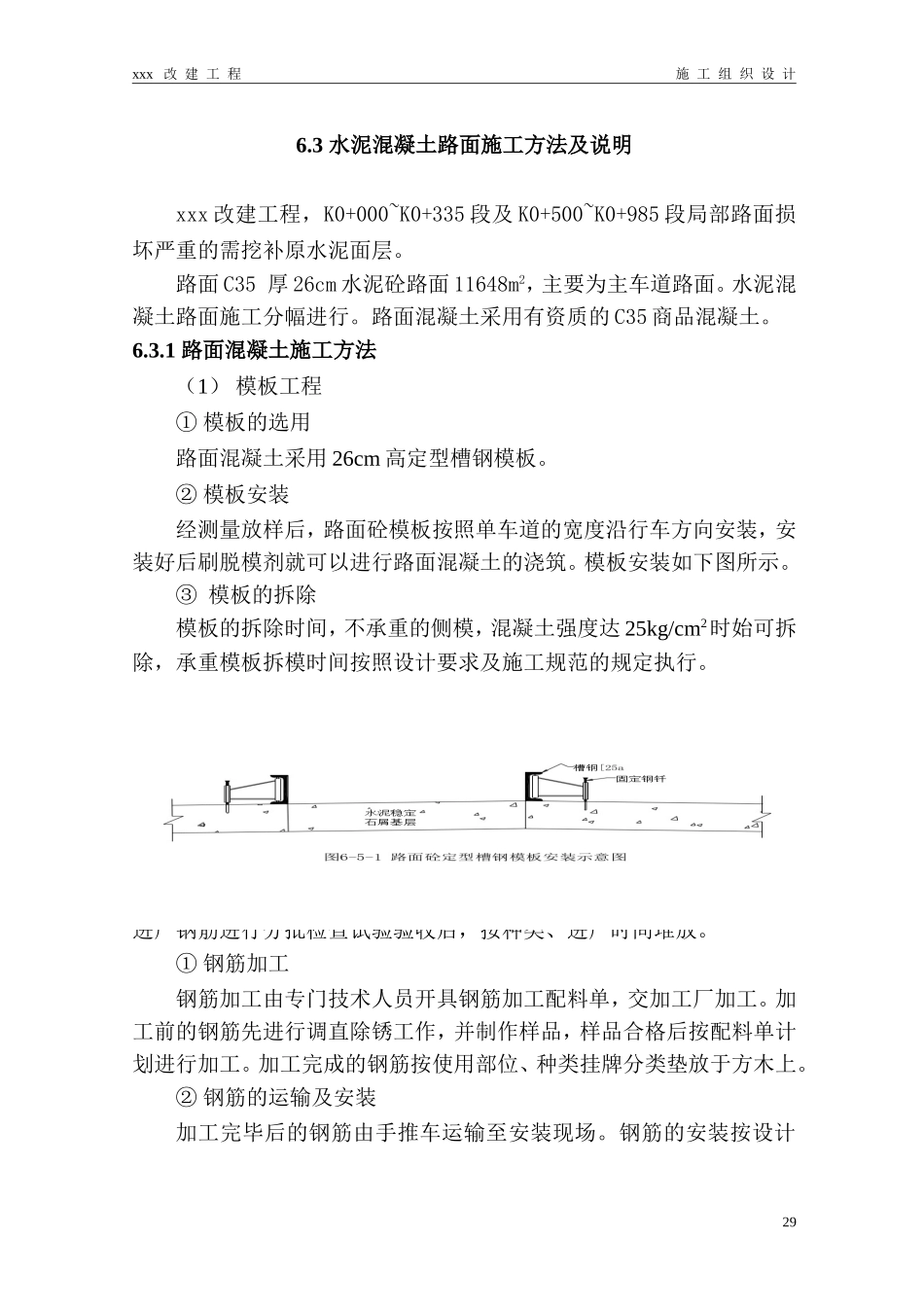

1路面混凝土施工方法(1)模板工程①模板的选用路面混凝土采用26cm高定型槽钢模板
②模板安装经测量放样后,路面砼模板按照单车道的宽度沿行车方向安装,安装好后刷脱模剂就可以进行路面混凝土的浇筑
模板安装如下图所示
③模板的拆除模板的拆除时间,不承重的侧模,混凝土强度达25kg/cm2时始可拆除,承重模板拆模时间按照设计要求及施工规范的规定执行
(2)钢筋工程进场的钢筋必须有厂标、钢号、批号、直径等内容,并附质量保证书,进厂钢筋进行分批检查试验验收后,按种类、进厂时间堆放
①钢筋加工钢筋加工由专门技术人员开具钢筋加工配料单,交加工厂加工
加工前的钢筋先进行调直除锈工作,并制作样品,样品合格后按配料单计划进行加工
加工完成的钢筋按使用部位、种类挂牌分类垫放于方木上
②钢筋的运输及安装加工完毕后的钢筋由手推车运输至安装现场
钢筋的安装按设计29xxx改建工程施工组织设计要求进行
钢筋及扎线均不得接触模板
安装完毕的钢筋,按三检制度检查后,报请监理工程师验收
(3)商品砼①搅拌设备计量误差要求所选定的商品砼厂,其水泥混凝土搅拌设备的配套容量必须满足施工现场机具的施工要求,搅拌设备的类型必须是强制式的,搅拌设备应能稳定可靠地供应足够的水泥混凝土拌和料、充足的供水供电
进入搅拌设备的各种原材料须通过严格的试验检验,每个搅拌设备者须用法定计量单位对各种原材料进行计量标定,计量允许误差要求如下:水泥:±1%;砂:±2%;粗骨料:±2%;水:±1%;外加剂:±2%
要特别注意雨天或阵雨后
