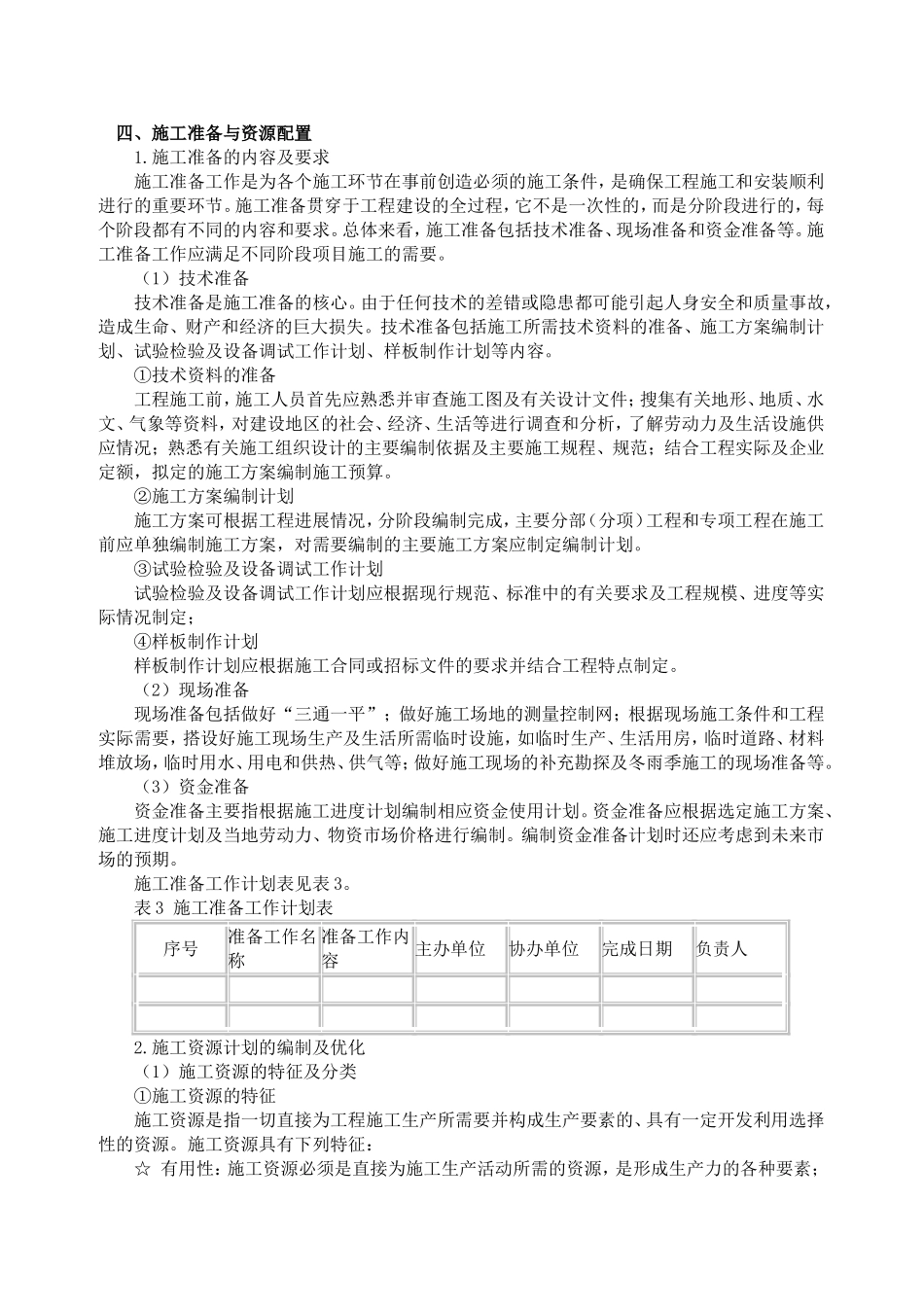

四、施工准备与资源配置1
施工准备的内容及要求施工准备工作是为各个施工环节在事前创造必须的施工条件,是确保工程施工和安装顺利进行的重要环节
施工准备贯穿于工程建设的全过程,它不是一次性的,而是分阶段进行的,每个阶段都有不同的内容和要求
总体来看,施工准备包括技术准备、现场准备和资金准备等
施工准备工作应满足不同阶段项目施工的需要
(1)技术准备技术准备是施工准备的核心
由于任何技术的差错或隐患都可能引起人身安全和质量事故,造成生命、财产和经济的巨大损失
技术准备包括施工所需技术资料的准备、施工方案编制计划、试验检验及设备调试工作计划、样板制作计划等内容
①技术资料的准备工程施工前,施工人员首先应熟悉并审查施工图及有关设计文件;搜集有关地形、地质、水文、气象等资料,对建设地区的社会、经济、生活等进行调查和分析,了解劳动力及生活设施供应情况;熟悉有关施工组织设计的主要编制依据及主要施工规程、规范;结合工程实际及企业定额,拟定的施工方案编制施工预算
②施工方案编制计划施工方案可根据工程进展情况,分阶段编制完成,主要分部(分项)工程和专项工程在施工前应单独编制施工方案,对需要编制的主要施工方案应制定编制计划
③试验检验及设备调试工作计划试验检验及设备调试工作计划应根据现行规范、标准中的有关要求及工程规模、进度等实际情况制定;④样板制作计划样板制作计划应根据施工合同或招标文件的要求并结合工程特点制定
(2)现场准备现场准备包括做好“三通一平”;做好施工场地的测量控制网;根据现场施工条件和工程实际需要,搭设好施工现场生产及生活所需临时设施,如临时生产、生活用房,临时道路、材料堆放场,临时用水、用电和供热、供气等;做好施工现场的补充勘探及冬雨季施工的现场准备等
(3)资金准备资金准备主要指根据施工进度计划编制相应资金使用计划
资金准备应根据选定施工方案、施工进度计划及当地劳动力、物资市场
