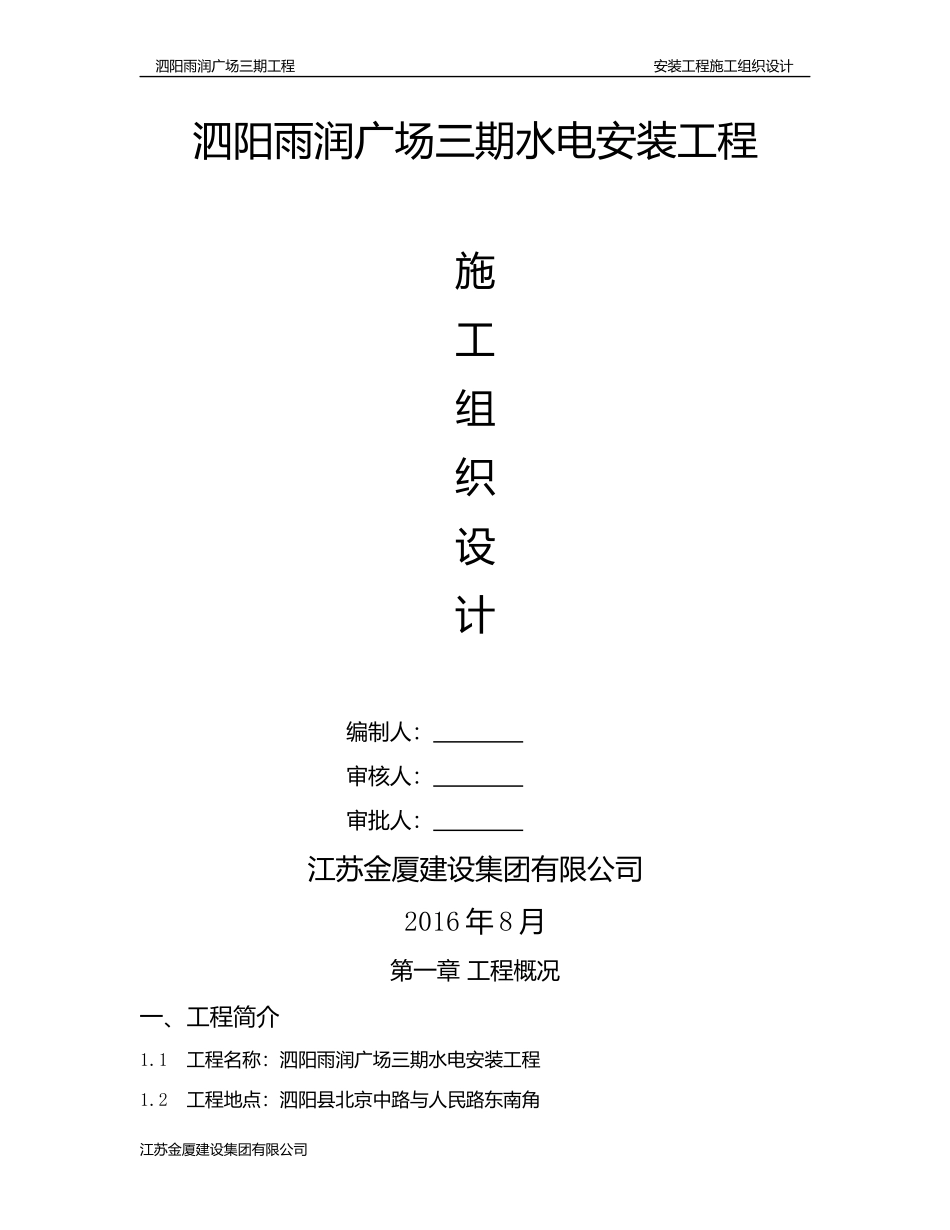

泗阳雨润广场三期工程安装工程施工组织设计泗阳雨润广场三期水电安装工程施工组织设计编制人:审核人:审批人:江苏金厦建设集团有限公司2016年8月第一章工程概况一、工程简介1
1工程名称:泗阳雨润广场三期水电安装工程1
2工程地点:泗阳县北京中路与人民路东南角江苏金厦建设集团有限公司泗阳雨润广场三期工程安装工程施工组织设计1
3工程规模:本次施工是三期项目12#至14#住宅楼,16#至20#商住楼,S2商业用房,地下室人防部分
4建设单位:泗阳雨润中央购物广场有限公司1
5设计单位:上海联创建筑设计有限公司第二章施工准备1、临时设施:根据现有的临时的设施,安排好人工的临时宿舍,选择好堆放材料与工具的仓库,按照现场电工的要求,接好临时机械的用电
2、劳动力安排:根据施工进度要求,合理安排的人员进场施工
3、技术准备:①、认真学习、熟悉施工图纸,理解设计的意图,搞好图纸会审;②、编制施工方案和施工操作要点,对可能出现问题的部位和工序提出注意事项和措施,对关键工序有专门的单项施工方案;江苏金厦建设集团有限公司泗阳雨润广场三期工程安装工程施工组织设计③、由公司工程部,进行技术交底,技术交底的内容为:图纸交底、施工组织设计交底、设计变更和洽商交底、分项工程技术交底,以明确施工意图;克服质量通病,确保工程优良;④、组织现场施工人员学习工程质量验收规范及ISO9001:2000质量体系标准与作业指导书,实行专业技术培训,全面掌握、熟悉安装工程质量检验评定标准;⑤、建立各种规章制度:材料管理制度、安全责任制、施工现场用水用电安全制度、卫生值勤制度、出勤考核制度;⑥、对工人岗前进行安全教育与安全交底
第三章主要施工方法与技术措施第一节主要施工方法的选择一、室内外给水工程1、材料选择:室外给水管道采用DN≤80者用钢塑复合管,连接方式采用丝扣连接、DN≥100者用镀锌钢管,连接方式采用丝扣或法
