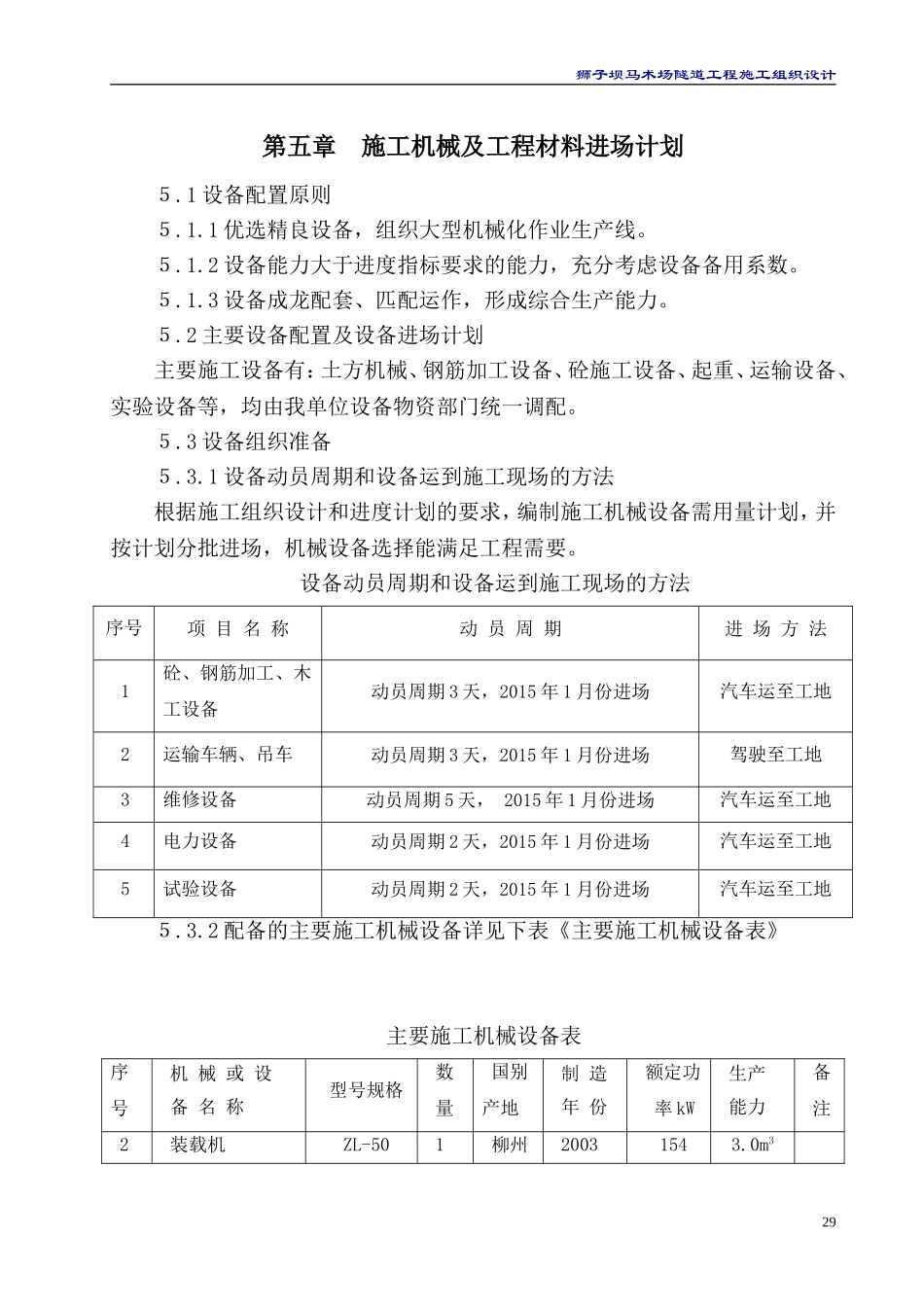

狮子坝马术场隧道工程施工组织设计第五章施工机械及工程材料进场计划5
1设备配置原则5
1优选精良设备,组织大型机械化作业生产线
2设备能力大于进度指标要求的能力,充分考虑设备备用系数
3设备成龙配套、匹配运作,形成综合生产能力
2主要设备配置及设备进场计划主要施工设备有:土方机械、钢筋加工设备、砼施工设备、起重、运输设备、实验设备等,均由我单位设备物资部门统一调配
3设备组织准备5
1设备动员周期和设备运到施工现场的方法根据施工组织设计和进度计划的要求,编制施工机械设备需用量计划,并按计划分批进场,机械设备选择能满足工程需要
设备动员周期和设备运到施工现场的方法序号项目名称动员周期进场方法1砼、钢筋加工、木工设备动员周期3天,2015年1月份进场汽车运至工地2运输车辆、吊车动员周期3天,2015年1月份进场驾驶至工地3维修设备动员周期5天,2015年1月份进场汽车运至工地4电力设备动员周期2天,2015年1月份进场汽车运至工地5试验设备动员周期2天,2015年1月份进场汽车运至工地5
2配备的主要施工机械设备详见下表《主要施工机械设备表》主要施工机械设备表序号机械或设备名称型号规格数量国别产地地制造年份额定功率kW生产能力备注2装载机ZL-501柳州20031543

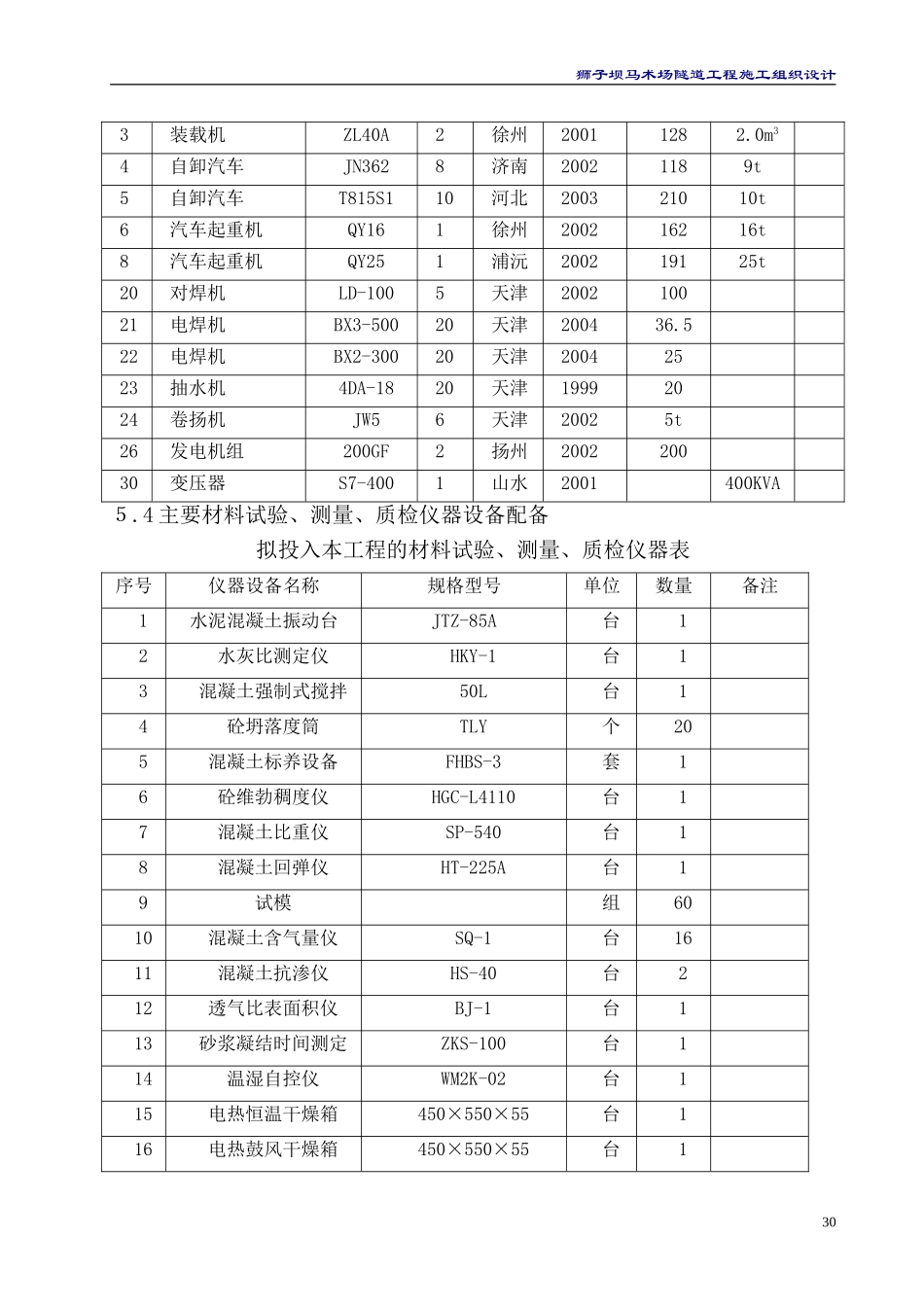

0m329狮子坝马术场隧道工程施工组织设计3装载机ZL40A2徐州20011282

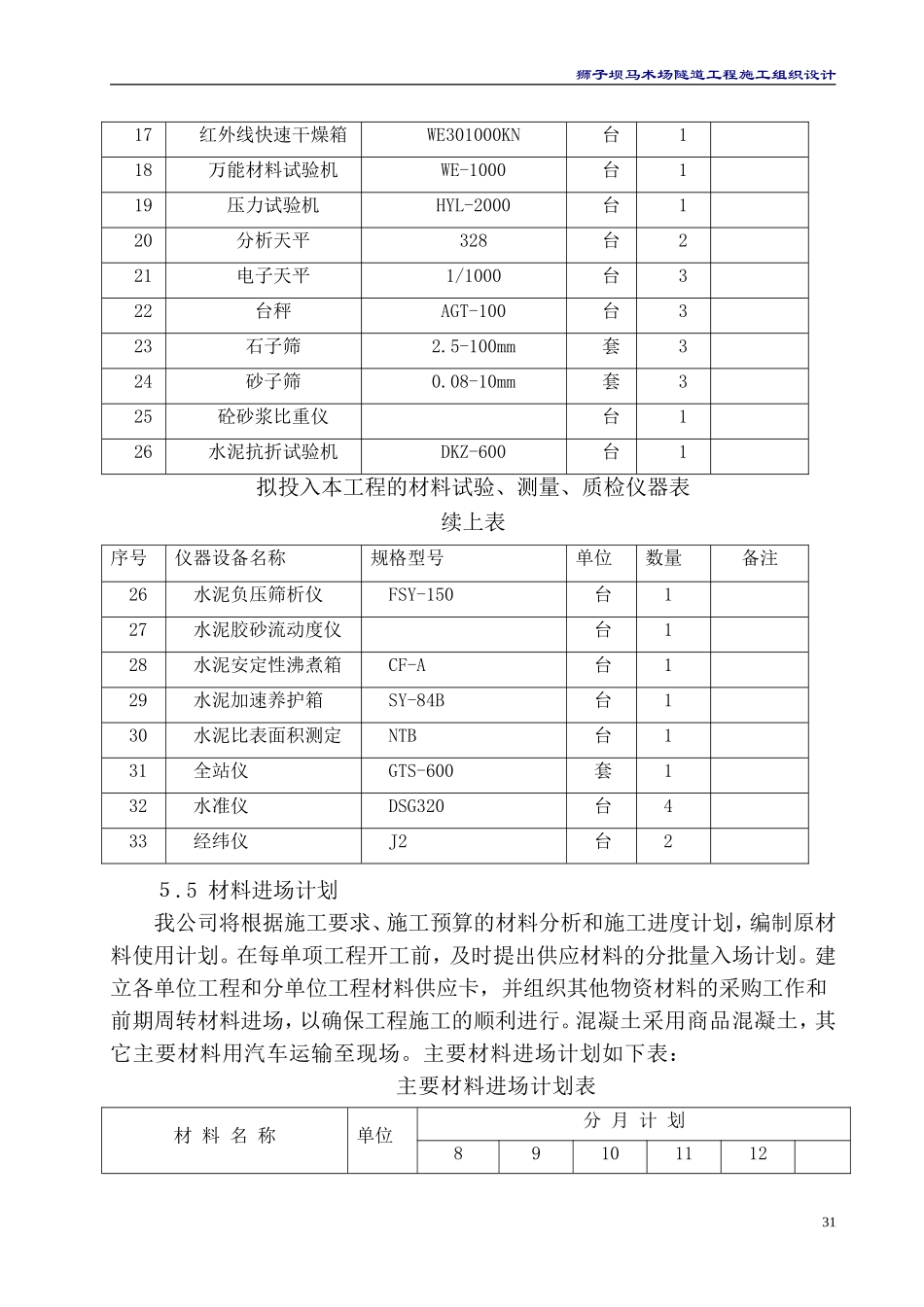

0m34自卸汽车JN3628济南20021189t5自卸汽车T815S110河北200321010t6汽车起重机QY161徐州200216216t8汽车起重机QY251浦沅200219125t20对焊机LD-1005天津200210021电焊机BX3-50020天津200436
522电焊机BX2-30020天津20042523抽水机4DA-1820天津19992024卷扬机JW56天津200
