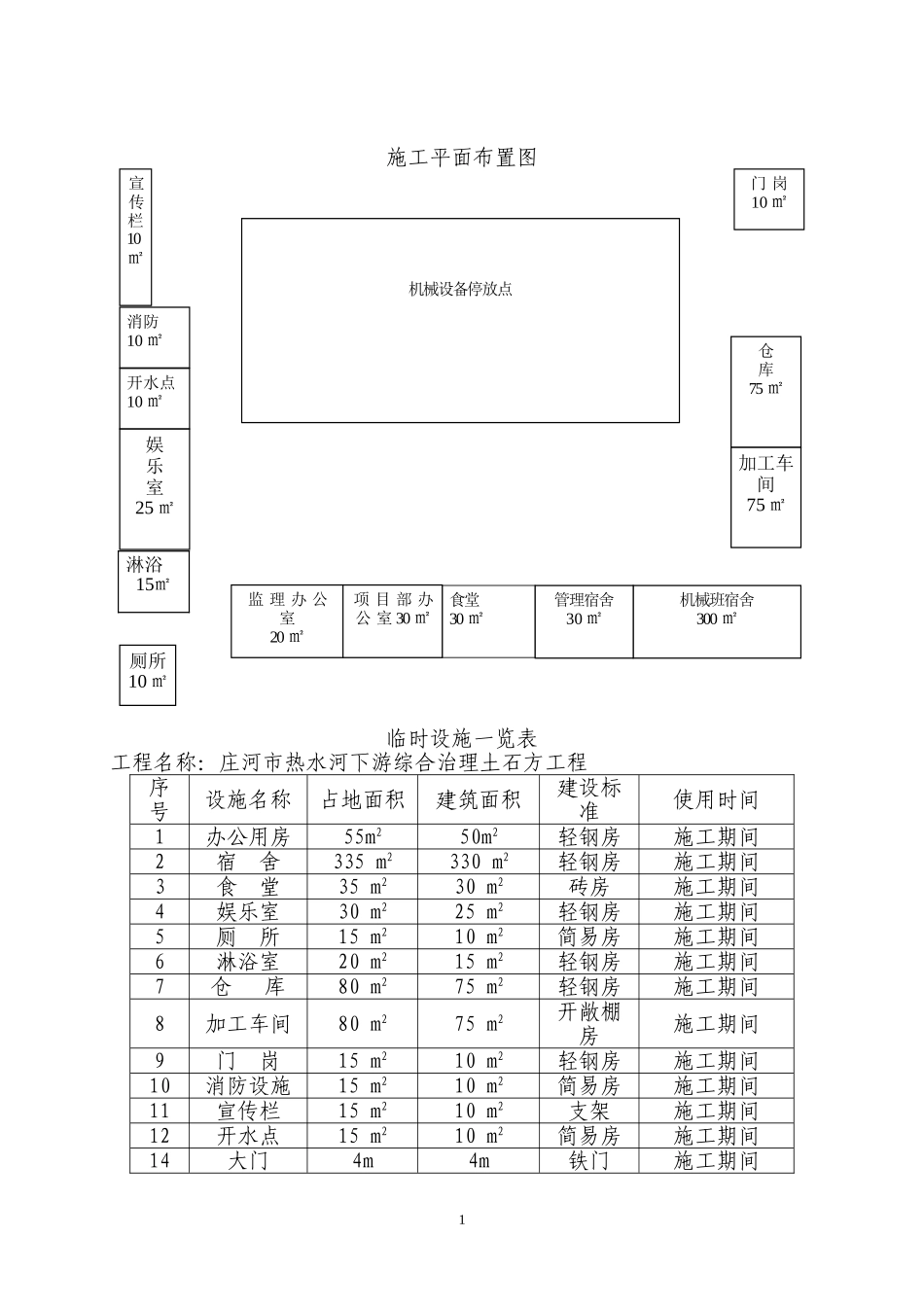

施工平面布置图临时设施一览表工程名称:庄河市热水河下游综合治理土石方工程序号设施名称占地面积建筑面积建设标准使用时间1办公用房55m250m2轻钢房施工期间2宿舍335m2330m2轻钢房施工期间3食堂35m230m2砖房施工期间4娱乐室30m225m2轻钢房施工期间5厕所15m210m2简易房施工期间6淋浴室20m215m2轻钢房施工期间7仓库80m275m2轻钢房施工期间8加工车间80m275m2开敞棚房施工期间9门岗15m210m2轻钢房施工期间10消防设施15m210m2简易房施工期间11宣传栏15m210m2支架施工期间12开水点15m210m2简易房施工期间14大门4m4m铁门施工期间食堂30㎡机械班宿舍300㎡管理宿舍30㎡开水点10㎡监理办公室20㎡门岗10㎡娱乐室25㎡宣传栏10㎡机械设备停放点项目部办公室30㎡仓库75㎡厕所10㎡加工车间75㎡消防10㎡1淋浴15㎡合计7146542施工进度计划横道计划图工程名称:庄河市热水河下游综合治理土石方工程年月主要工程项目2010年2011年7月8月9月10月11月12月1月2月3月4月5月1-1516-311-1516-311-1516-301-1516-311-1516-301-1516-311-1516-311-1516-281-1516-311-1516-301准备工作及临建设施一标段机械打点爆破石方平基松石土石方挖、运回填平整竣工验收3劳动力使用计划工程名称:庄河市热水河下游综合治理土石方工程4拟投入的主要施工机械设备、办公和检测设备表工程名称:庄河市热水河下游综合治理土石方工程序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1推土机TY2302天津2008169Kw90场地回填自有2装卸机ZL50F4湖北2007154

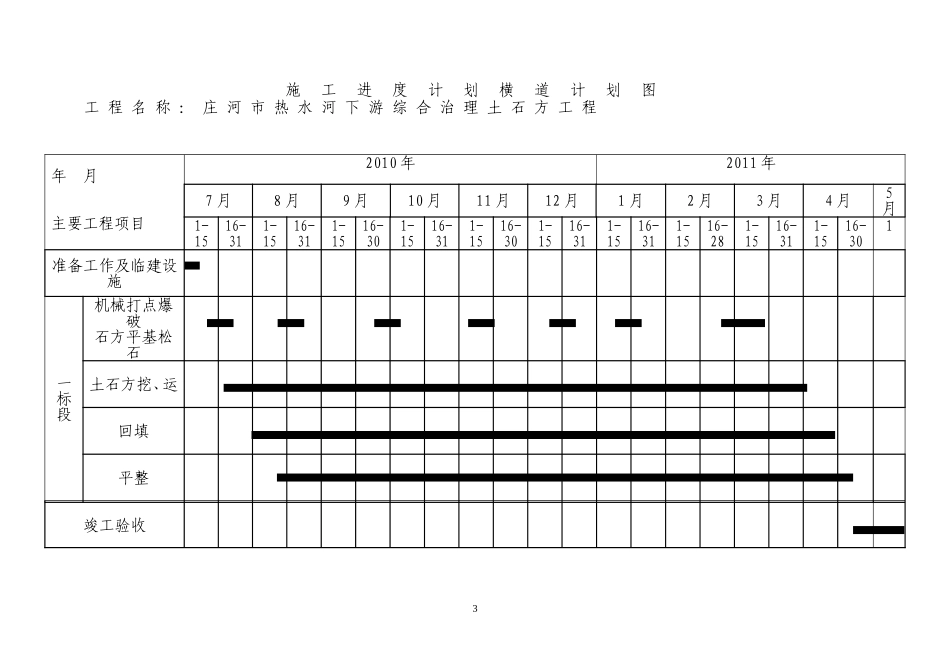

4kw80场地回填自有3挖掘机DH280-I
