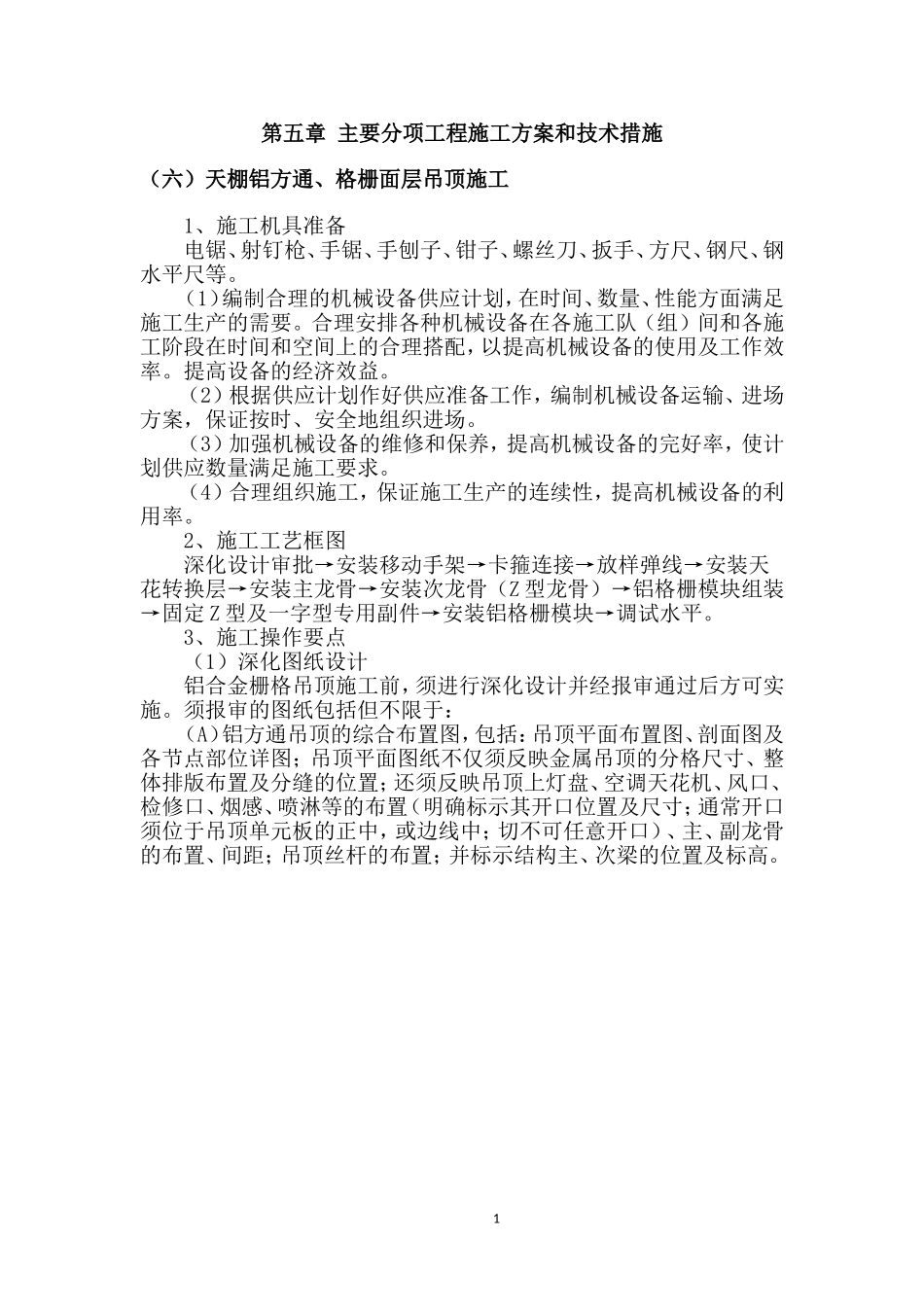

1第五章主要分项工程施工方案和技术措施(六)天棚铝方通、格栅面层吊顶施工1、施工机具准备电锯、射钉枪、手锯、手刨子、钳子、螺丝刀、扳手、方尺、钢尺、钢水平尺等
(1)编制合理的机械设备供应计划,在时间、数量、性能方面满足施工生产的需要
合理安排各种机械设备在各施工队(组)间和各施工阶段在时间和空间上的合理搭配,以提高机械设备的使用及工作效率
提高设备的经济效益
(2)根据供应计划作好供应准备工作,编制机械设备运输、进场方案,保证按时、安全地组织进场
(3)加强机械设备的维修和保养,提高机械设备的完好率,使计划供应数量满足施工要求
(4)合理组织施工,保证施工生产的连续性,提高机械设备的利用率
2、施工工艺框图深化设计审批→安装移动手架→卡箍连接→放样弹线→安装天花转换层→安装主龙骨→安装次龙骨(Z型龙骨)→铝格栅模块组装→固定Z型及一字型专用副件→安装铝格栅模块→调试水平
3、施工操作要点(1)深化图纸设计铝合金栅格吊顶施工前,须进行深化设计并经报审通过后方可实施
须报审的图纸包括但不限于:(A)铝方通吊顶的综合布置图,包括:吊顶平面布置图、剖面图及各节点部位详图;吊顶平面图纸不仅须反映金属吊顶的分格尺寸、整体排版布置及分缝的位置;还须反映吊顶上灯盘、空调天花机、风口、检修口、烟感、喷淋等的布置(明确标示其开口位置及尺寸;通常开口须位于吊顶单元板的正中,或边线中;切不可任意开口)、主、副龙骨的布置、间距;吊顶丝杆的布置;并标示结构主、次梁的位置及标高

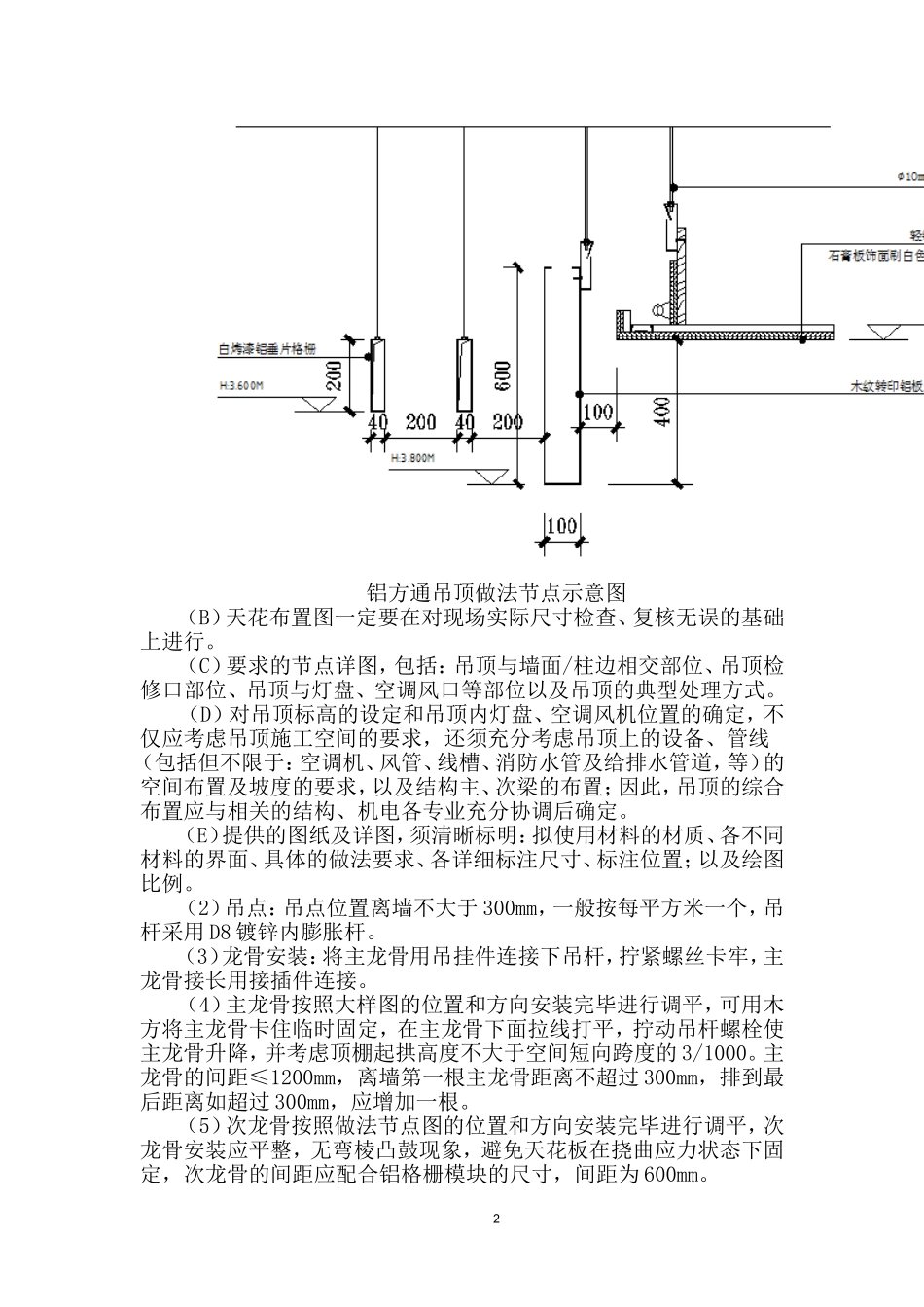

2铝方通吊顶做法节点示意图(B)天花布置图一定要在对现场实际尺寸检查、复核无误的基础上进行
(C)要求的节点详图,包括:吊顶与墙面/柱边相交部位、吊顶检修口部位、吊顶与灯盘、空调风口等部位以及吊顶的典型处理方式

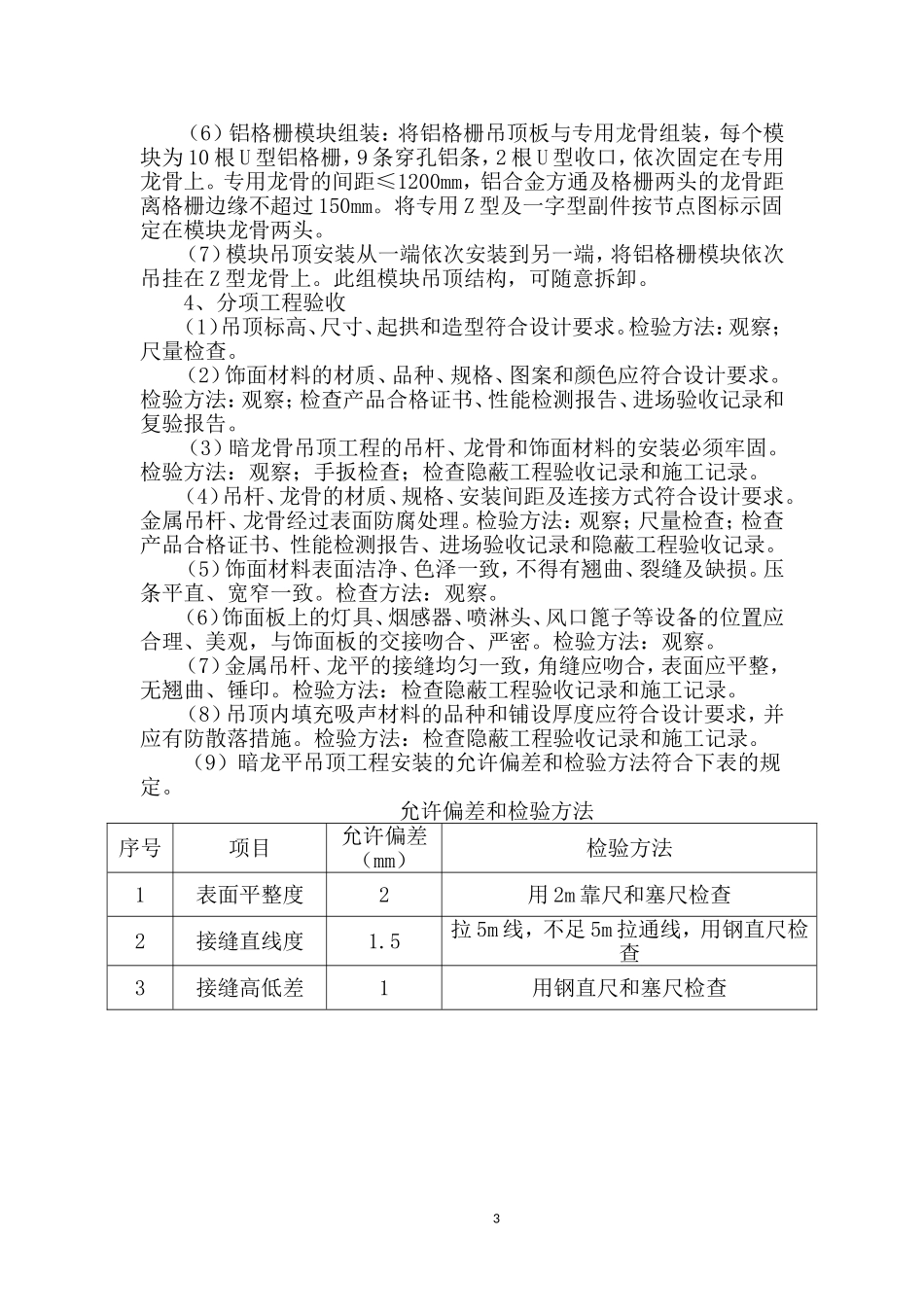

(D)对吊顶标高的设定和吊顶内灯盘、空调风机位置的确定,不仅应考虑吊顶施工空间的要求,还须充分考虑吊顶上的设备、管线
