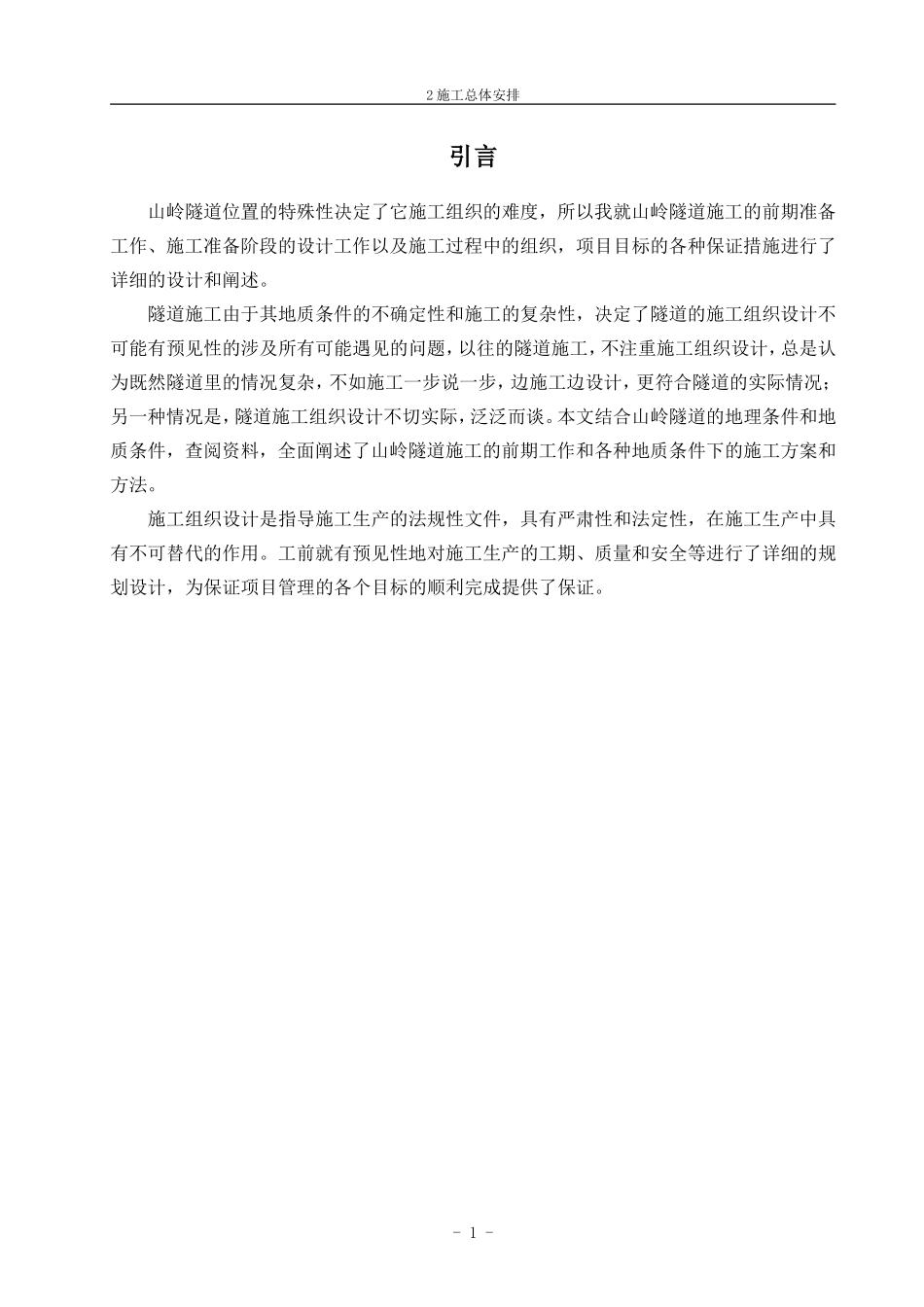

2施工总体安排引言山岭隧道位置的特殊性决定了它施工组织的难度,所以我就山岭隧道施工的前期准备工作、施工准备阶段的设计工作以及施工过程中的组织,项目目标的各种保证措施进行了详细的设计和阐述
隧道施工由于其地质条件的不确定性和施工的复杂性,决定了隧道的施工组织设计不可能有预见性的涉及所有可能遇见的问题,以往的隧道施工,不注重施工组织设计,总是认为既然隧道里的情况复杂,不如施工一步说一步,边施工边设计,更符合隧道的实际情况;另一种情况是,隧道施工组织设计不切实际,泛泛而谈
本文结合山岭隧道的地理条件和地质条件,查阅资料,全面阐述了山岭隧道施工的前期工作和各种地质条件下的施工方案和方法
施工组织设计是指导施工生产的法规性文件,具有严肃性和法定性,在施工生产中具有不可替代的作用
工前就有预见性地对施工生产的工期、质量和安全等进行了详细的规划设计,为保证项目管理的各个目标的顺利完成提供了保证

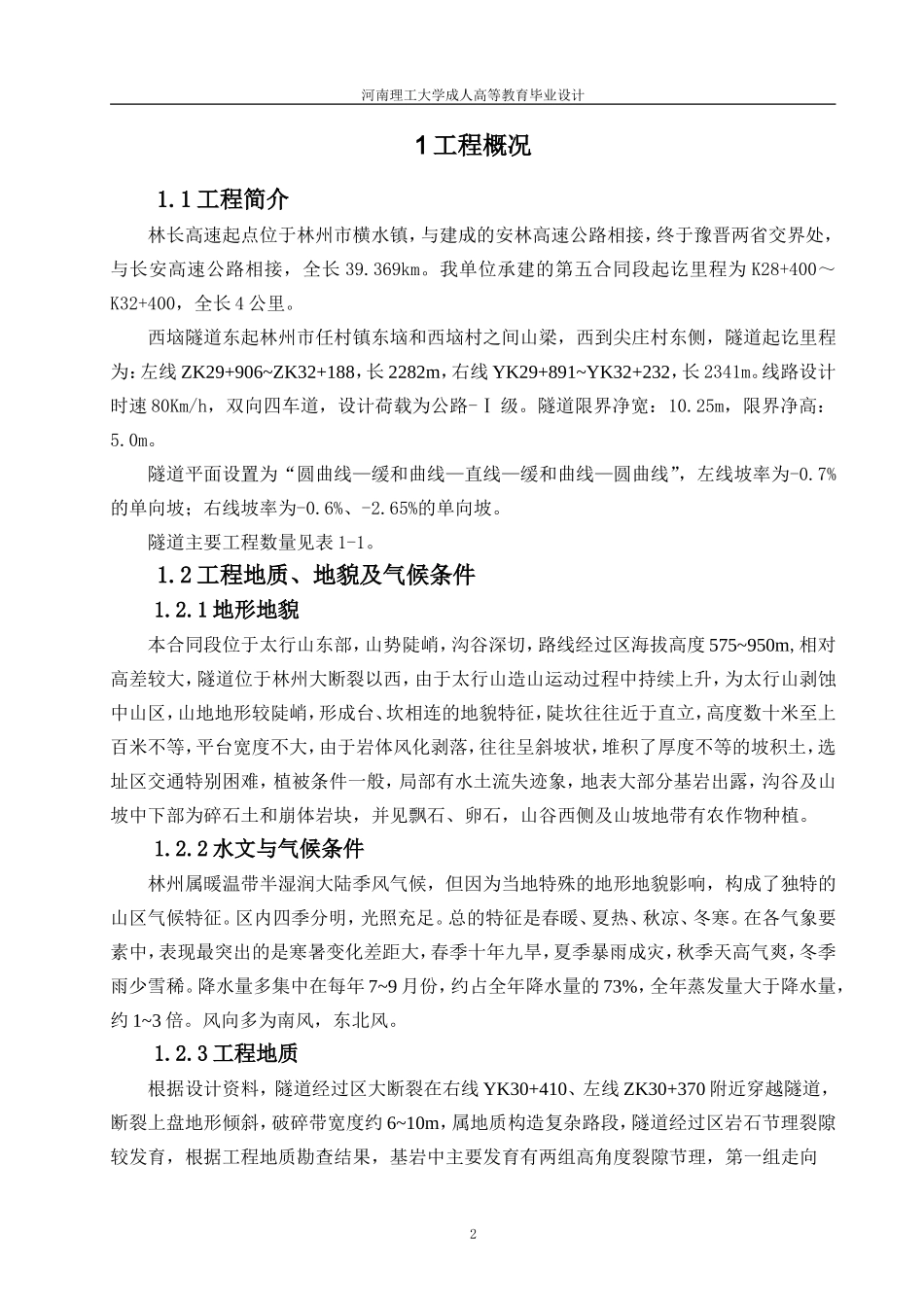

-1-河南理工大学成人高等教育毕业设计1工程概况1
1工程简介林长高速起点位于林州市横水镇,与建成的安林高速公路相接,终于豫晋两省交界处,与长安高速公路相接,全长39
我单位承建的第五合同段起讫里程为K28+400~K32+400,全长4公里
西垴隧道东起林州市任村镇东垴和西垴村之间山梁,西到尖庄村东侧,隧道起讫里程为:左线ZK29+906~ZK32+188,长2282m,右线YK29+891~YK32+232,长2341m
线路设计时速80Km/h,双向四车道,设计荷载为公路-Ⅰ级
隧道限界净宽:10
25m,限界净高:5
隧道平面设置为“圆曲线—缓和曲线—直线—缓和曲线—圆曲线”,左线坡率为-0
7%的单向坡;右线坡率为-0
65%的单向坡

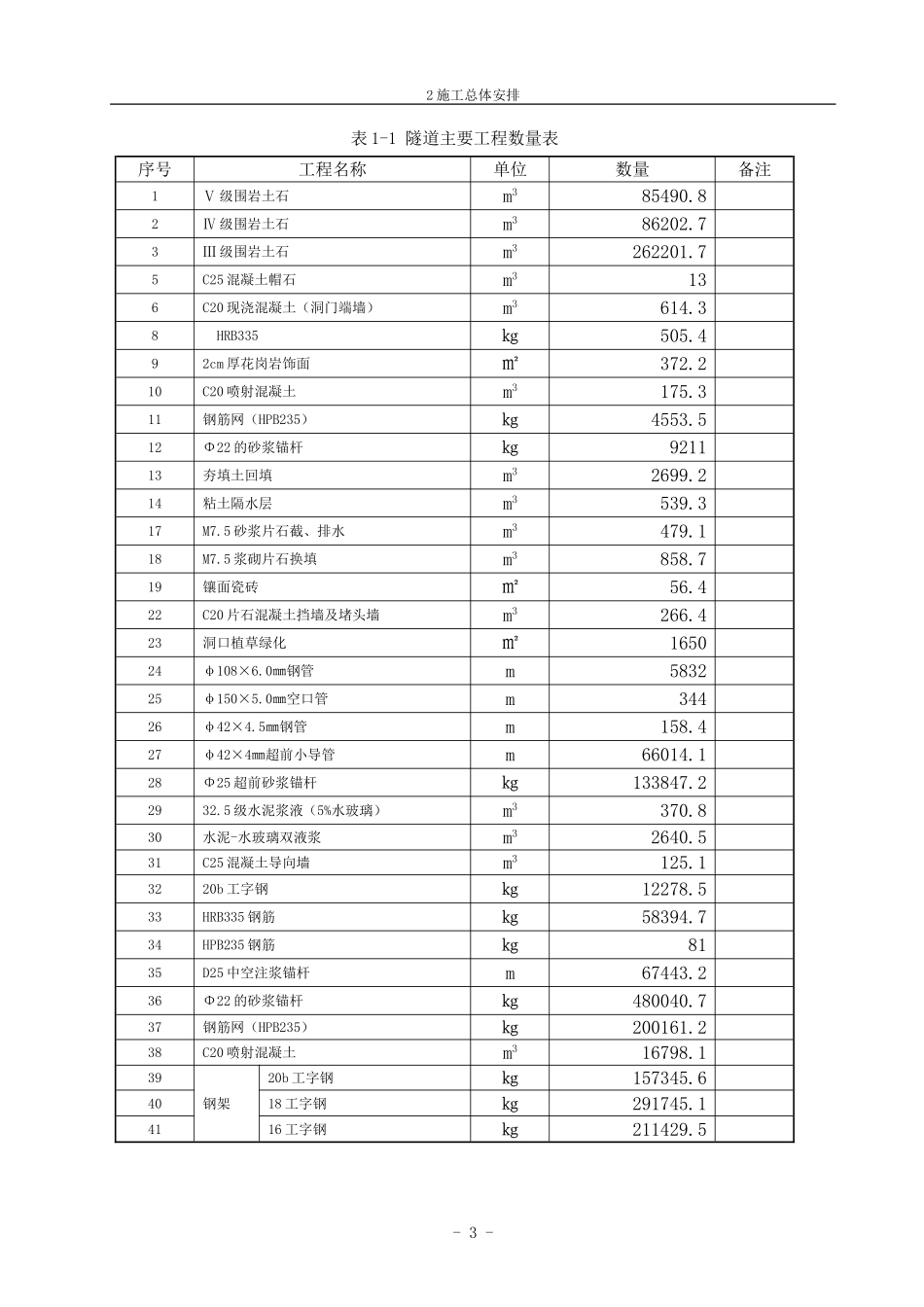

隧道主要工程数量见表1-1
2工程地质、地貌及气候条件1
1地形地貌本合同段位于太行山东部,山势陡峭,沟谷深切,路线
