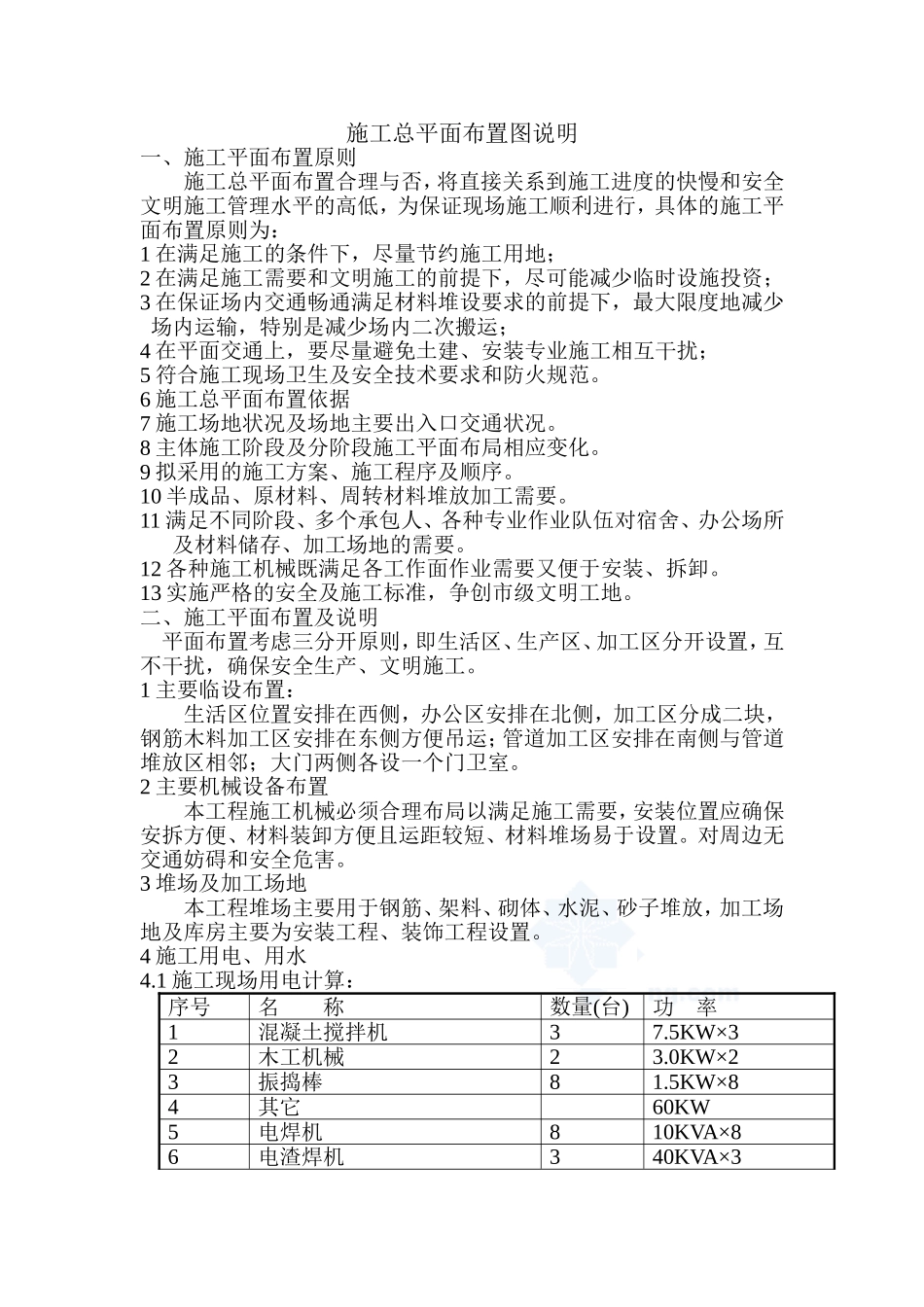

施工总平面布置图说明一、施工平面布置原则施工总平面布置合理与否,将直接关系到施工进度的快慢和安全文明施工管理水平的高低,为保证现场施工顺利进行,具体的施工平面布置原则为:1在满足施工的条件下,尽量节约施工用地;2在满足施工需要和文明施工的前提下,尽可能减少临时设施投资;3在保证场内交通畅通满足材料堆设要求的前提下,最大限度地减少场内运输,特别是减少场内二次搬运;4在平面交通上,要尽量避免土建、安装专业施工相互干扰;5符合施工现场卫生及安全技术要求和防火规范
6施工总平面布置依据7施工场地状况及场地主要出入口交通状况
8主体施工阶段及分阶段施工平面布局相应变化
9拟采用的施工方案、施工程序及顺序
10半成品、原材料、周转材料堆放加工需要
11满足不同阶段、多个承包人、各种专业作业队伍对宿舍、办公场所及材料储存、加工场地的需要
12各种施工机械既满足各工作面作业需要又便于安装、拆卸
13实施严格的安全及施工标准,争创市级文明工地

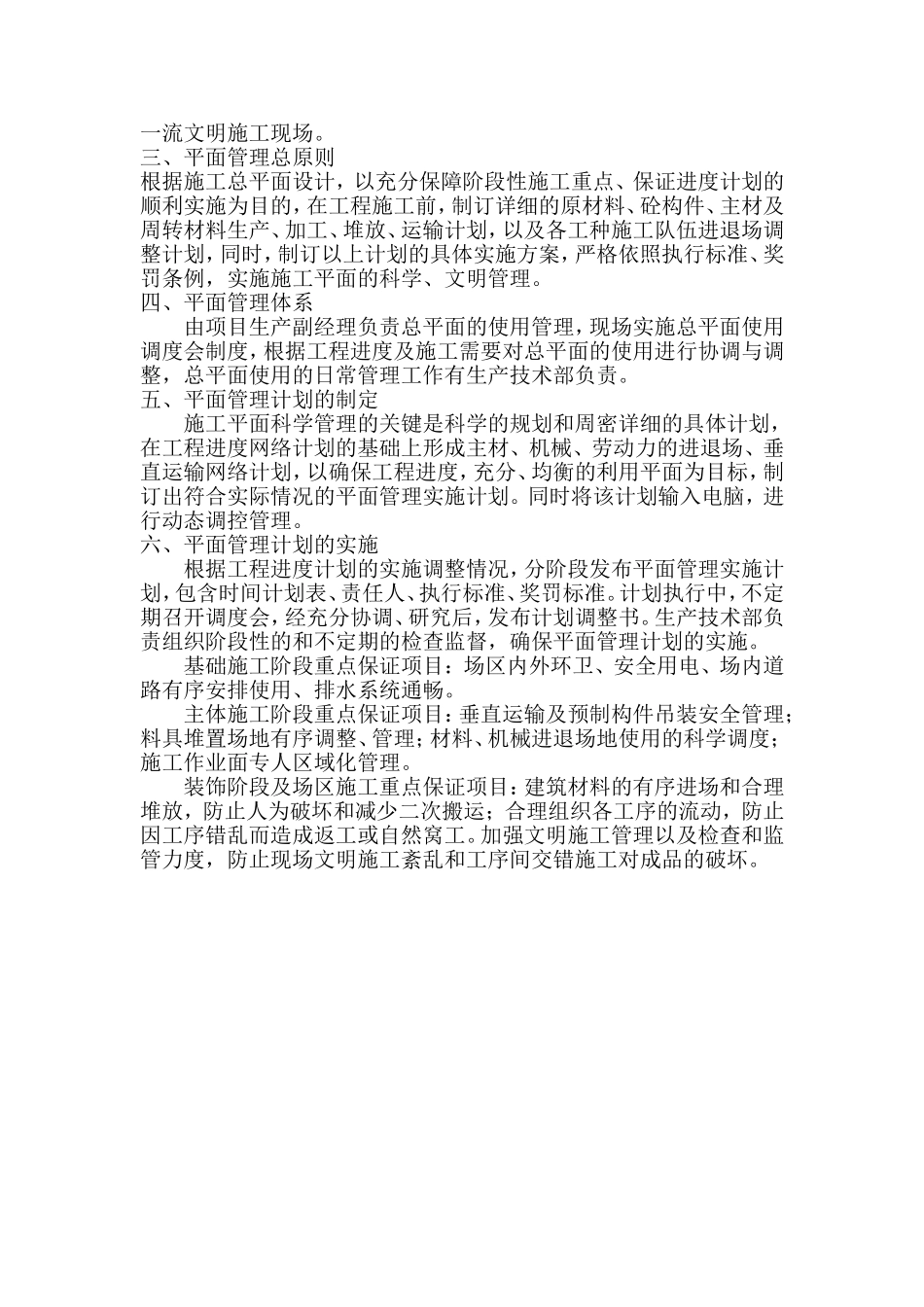

二、施工平面布置及说明平面布置考虑三分开原则,即生活区、生产区、加工区分开设置,互不干扰,确保安全生产、文明施工
1主要临设布置:生活区位置安排在西侧,办公区安排在北侧,加工区分成二块,钢筋木料加工区安排在东侧方便吊运;管道加工区安排在南侧与管道堆放区相邻;大门两侧各设一个门卫室
2主要机械设备布置本工程施工机械必须合理布局以满足施工需要,安装位置应确保安拆方便、材料装卸方便且运距较短、材料堆场易于设置
对周边无交通妨碍和安全危害
3堆场及加工场地本工程堆场主要用于钢筋、架料、砌体、水泥、砂子堆放,加工场地及库房主要为安装工程、装饰工程设置

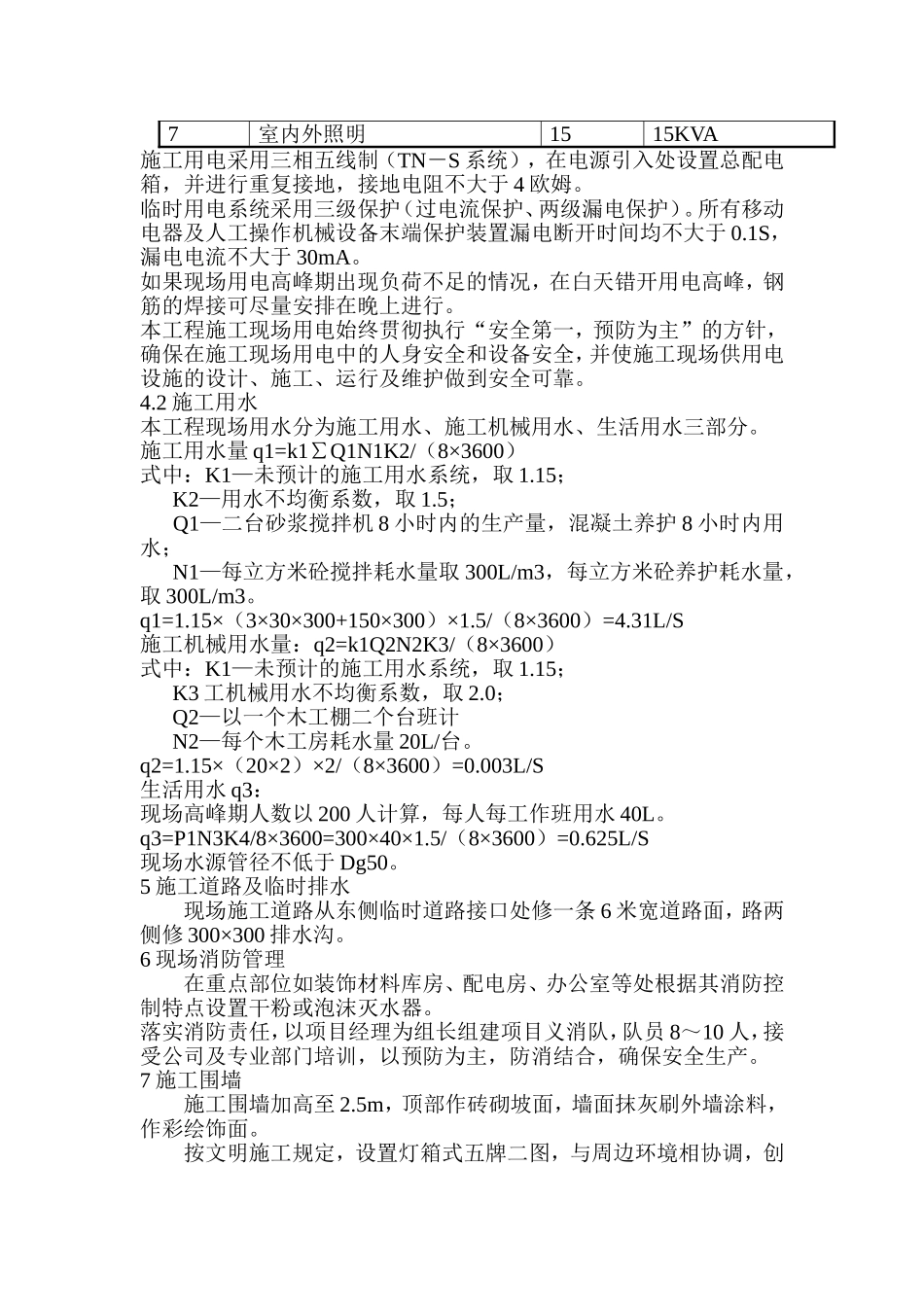

4施工用电、用水4
1施工现场用电计算:序号名称数量(台)功率1混凝土搅拌机37
5KW×32木工机械23
0KW×23振捣棒81
5KW×84其它60KW5电焊机810KVA×86电渣焊机340KVA×37室内外
