电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

塔吊喷淋降尘策划VIP免费

塔吊喷淋降尘策划_第1页
1/5
塔吊喷淋降尘策划_第2页
2/5
塔吊喷淋降尘策划_第3页
3/5

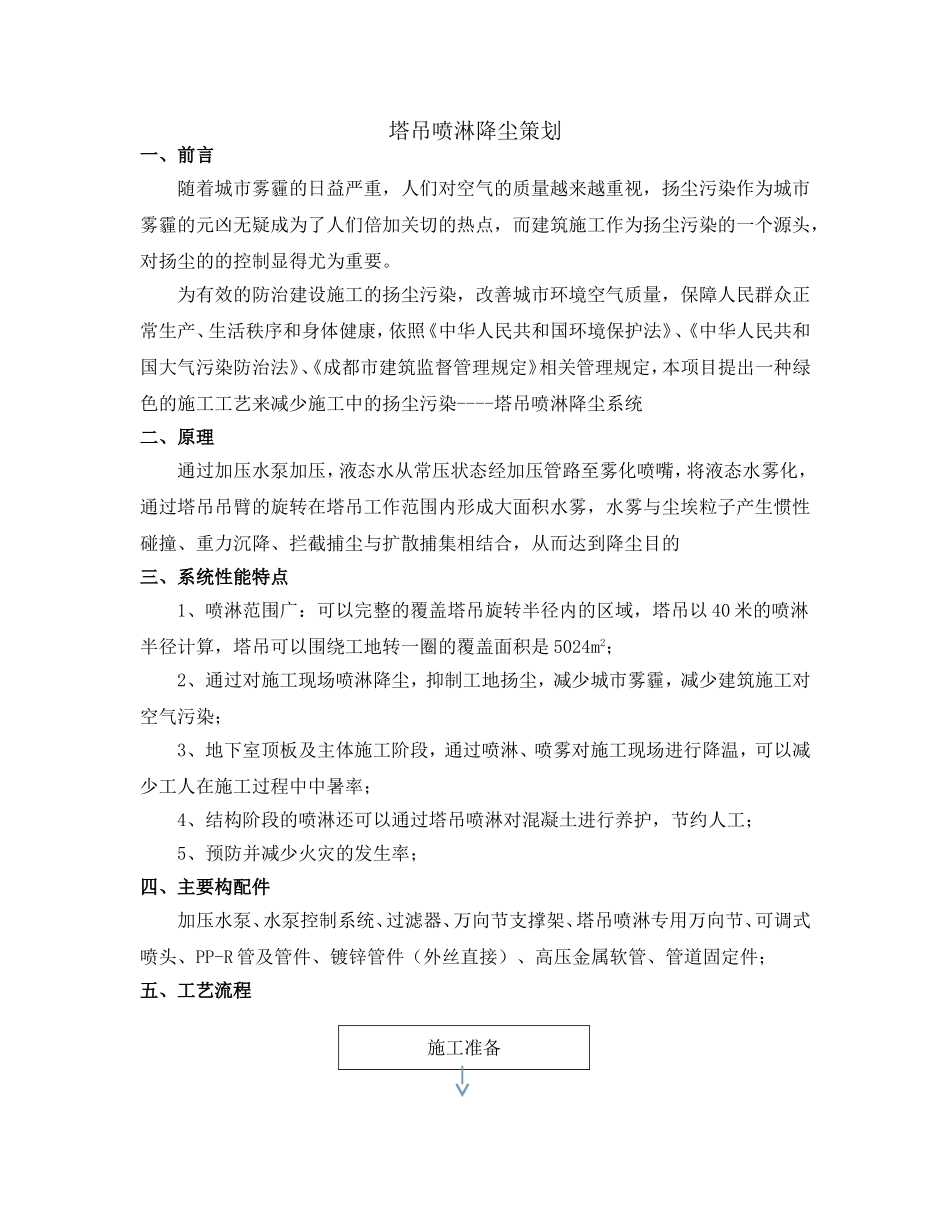

塔吊喷淋降尘策划一、前言随着城市雾霾的日益严重,人们对空气的质量越来越重视,扬尘污染作为城市雾霾的元凶无疑成为了人们倍加关切的热点,而建筑施工作为扬尘污染的一个源头,对扬尘的的控制显得尤为重要。为有效的防治建设施工的扬尘污染,改善城市环境空气质量,保障人民群众正常生产、生活秩序和身体健康,依照《中华人民共和国环境保护法》、《中华人民共和国大气污染防治法》、《成都市建筑监督管理规定》相关管理规定,本项目提出一种绿色的施工工艺来减少施工中的扬尘污染----塔吊喷淋降尘系统二、原理通过加压水泵加压,液态水从常压状态经加压管路至雾化喷嘴,将液态水雾化,通过塔吊吊臂的旋转在塔吊工作范围内形成大面积水雾,水雾与尘埃粒子产生惯性碰撞、重力沉降、拦截捕尘与扩散捕集相结合,从而达到降尘目的三、系统性能特点1、喷淋范围广:可以完整的覆盖塔吊旋转半径内的区域,塔吊以40米的喷淋半径计算,塔吊可以围绕工地转一圈的覆盖面积是5024m2;2、通过对施工现场喷淋降尘,抑制工地扬尘,减少城市雾霾,减少建筑施工对空气污染;3、地下室顶板及主体施工阶段,通过喷淋、喷雾对施工现场进行降温,可以减少工人在施工过程中中暑率;4、结构阶段的喷淋还可以通过塔吊喷淋对混凝土进行养护,节约人工;5、预防并减少火灾的发生率;四、主要构配件加压水泵、水泵控制系统、过滤器、万向节支撑架、塔吊喷淋专用万向节、可调式喷头、PP-R管及管件、镀锌管件(外丝直接)、高压金属软管、管道固定件;五、工艺流程施工准备图一:工艺流程图六、具体施工顺序塔吊安装前:1、材料及机械准备2、塔吊吊臂上的水平PP-R管道熔接到位,雾状喷头安装;3、塔吊专用喷淋万向节固定支架制作,万向节在塔吊上固定;塔吊安装后:1、加压水泵及自动控制系统安装;2、供水管道(水平管道)及附件安装;3、供水立管管道支架安装;4、供水立管安装并固定;5、万向节两端管道连接;6、系统调试七、喷淋降尘系统本工程施工难点主要在塔吊上升过程中管道随之上升的处理本系统水源考虑与现场消防及生产用水合用,由于现场已经设置消防水箱,故不考虑单设蓄水池。施工现场有已设置有临时消防加压泵,消防水泵的所能提供的扬供水管道安装立管安装万向节安装塔臂水平管及三通安装喷头安装系统调试、喷嘴角度调试程满足本系统的使用要求,也不考虑单设加压水泵,直接在现场已有的DN100消防管网上引出DN32的支管,支管上球阀控制,球阀后加Y型过滤器,过滤器后钢管通过PP-R内丝直接与PP-R管道熔接。竖向管道沿塔吊外侧敷设,采用定制固定扣件固定,竖向管道安装至下次加塔吊标准节的开始高度,以PP-R外丝接头甩口,通过DN32高压钢丝软管与万向节相连,万向节固定在回转齿轮下发的通道内(不旋转部位),万向节上端通过PP-R的内丝接头与吊臂水平管道相连接,吊臂上采用PP-R水平管道,每隔3m安装De40×20的三通,三通上加设4分的PP-R内丝直接连接高压雾状喷头;每次塔吊上升之前先在地下熔接好塔吊增加标准节长度的PP-R管道,且两端以PP-R外丝直接甩口。塔吊在增加标准节的时候,由专人负责,首先将高压金属软管与竖向管道旋开,然后,在塔吊标准节增加完成后,带上在地上已经熔接好固定长度的PP-R管道,生料带等,安装并固定后通过高压金属软管与万向节相接。这样就完成每一次的塔吊上升过程中喷淋管道的随之上升。详见下图:图二、喷淋降尘系统图八、成本对比分析方案一:经济对比分析(以下按单台塔吊喷淋系统的造价考虑)1、使用材料及单价:材料名称规格、型号数量单位单价/元PP-R管道De40230m9.7球阀DN321个5Y型过滤器DN321个13.5PP-R内丝接头De4015个2.9PP-R内牙弯头(90度)De406个2.83PP-R直接De4050个2.5PP-R外丝接头De4015个2.4高压金属软管DN321根120塔吊专用法兰万向节DN32×DN321个2580定制专用固定扣件45个6.5U型卡(带胶垫)φ6mm45个0.5PP-R异径三通De40×2018个2.8PP-R管4分4m6.91PP-R内丝直接4分18个2.50高压雾化喷头φ15孔径0.3mm18个24材料费合计:230*9.7+1*5+1*13.5+15*2.9+6*2.83+50*2.5+15*2.4+1*120+1*2580+45*6.5+45*0.5+18*2.8+4*6.91+18*2.5+18*24=6041.02元2...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

塔吊喷淋降尘策划

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
