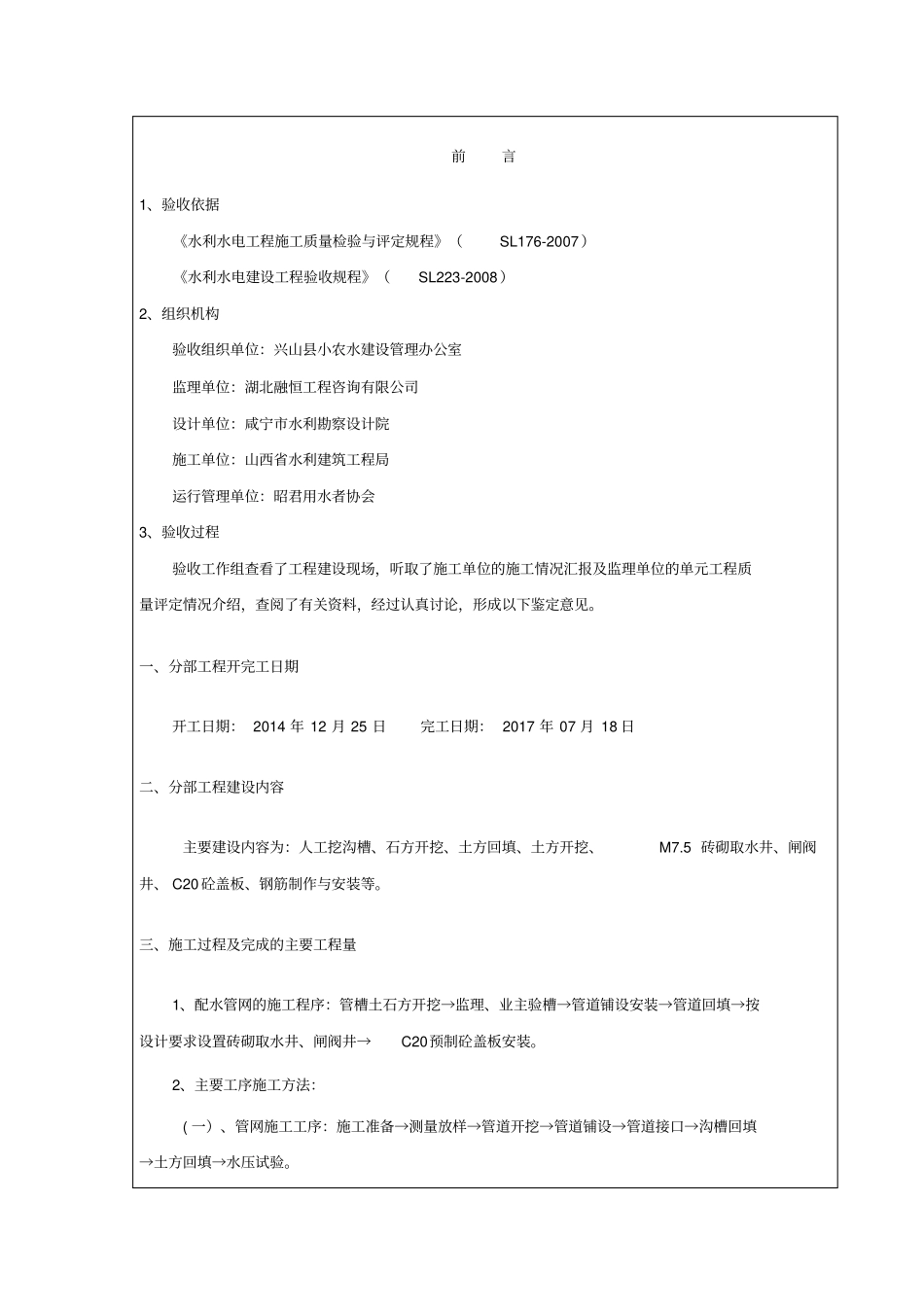

编号:XSXNS-2014-SG-02兴山县2014年度小农水建设项目工程配水管网分部工程验收鉴定书单位工程名称:兴山县2014年小农水项目2标段配水管网分部工程验收工作组2015年9月10日前言1、验收依据《水利水电工程施工质量检验与评定规程》(SL176-2007)《水利水电建设工程验收规程》(SL223-2008)2、组织机构验收组织单位:兴山县小农水建设管理办公室监理单位:湖北融恒工程咨询有限公司设计单位:咸宁市水利勘察设计院施工单位:山西省水利建筑工程局运行管理单位:昭君用水者协会3、验收过程验收工作组查看了工程建设现场,听取了施工单位的施工情况汇报及监理单位的单元工程质量评定情况介绍,查阅了有关资料,经过认真讨论,形成以下鉴定意见
一、分部工程开完工日期开工日期:2014年12月25日完工日期:2017年07月18日二、分部工程建设内容主要建设内容为:人工挖沟槽、石方开挖、土方回填、土方开挖、M7
5砖砌取水井、闸阀井、C20砼盖板、钢筋制作与安装等
三、施工过程及完成的主要工程量1、配水管网的施工程序:管槽土石方开挖→监理、业主验槽→管道铺设安装→管道回填→按设计要求设置砖砌取水井、闸阀井→C20预制砼盖板安装
2、主要工序施工方法:(一)、管网施工工序:施工准备→测量放样→管道开挖→管道铺设→管道接口→沟槽回填→土方回填→水压试验

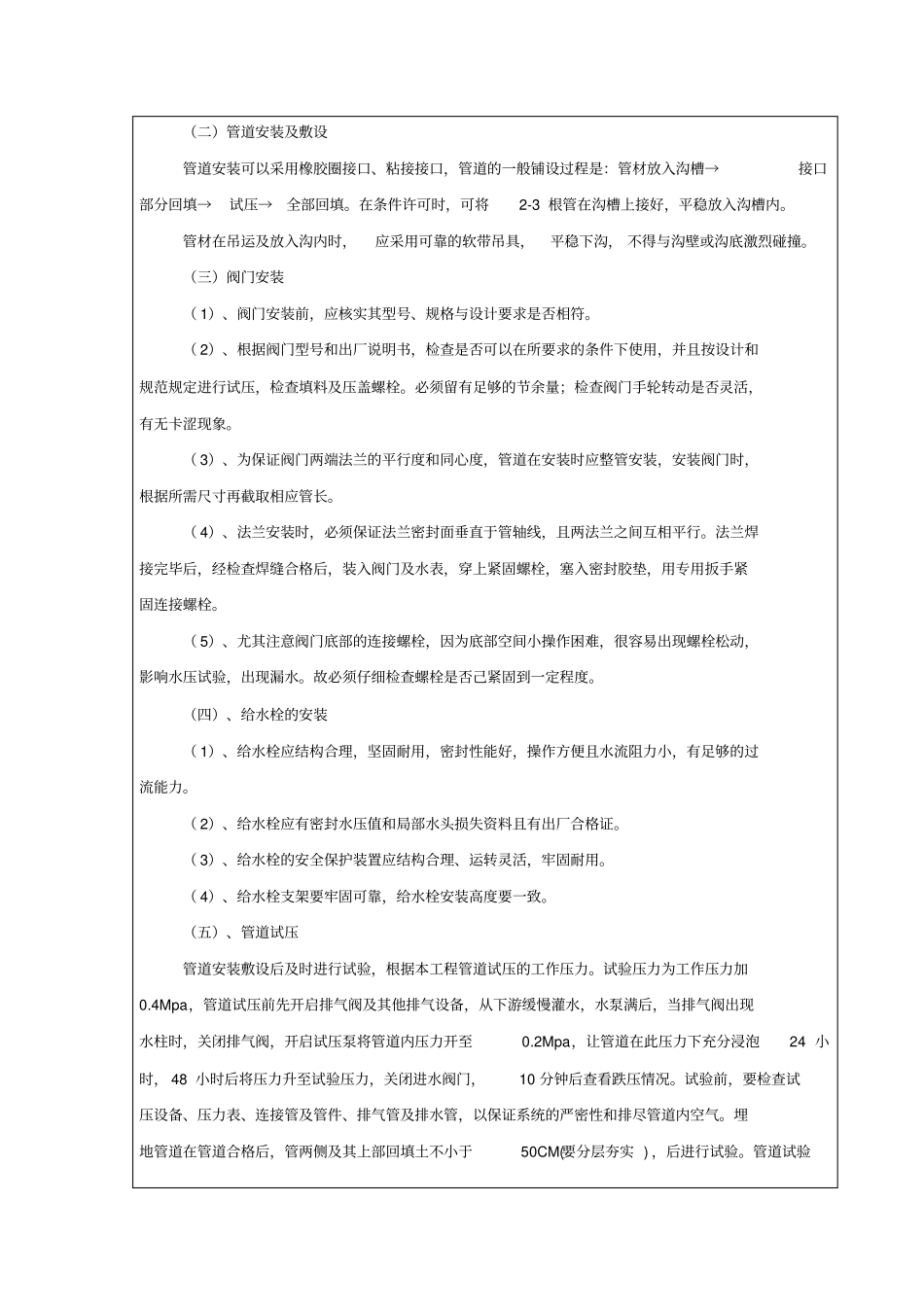

(二)管道安装及敷设管道安装可以采用橡胶圈接口、粘接接口,管道的一般铺设过程是:管材放入沟槽→接口部分回填→试压→全部回填
在条件许可时,可将2-3根管在沟槽上接好,平稳放入沟槽内
管材在吊运及放入沟内时,应采用可靠的软带吊具,平稳下沟,不得与沟壁或沟底激烈碰撞
(三)阀门安装(1)、阀门安装前,应核实其型号、规格与设计要求是否相符
(2)、根据阀门型号和出厂说明书,检查是否可以在所要求的条件下使用,并且按设计和规范规定进行试压,
