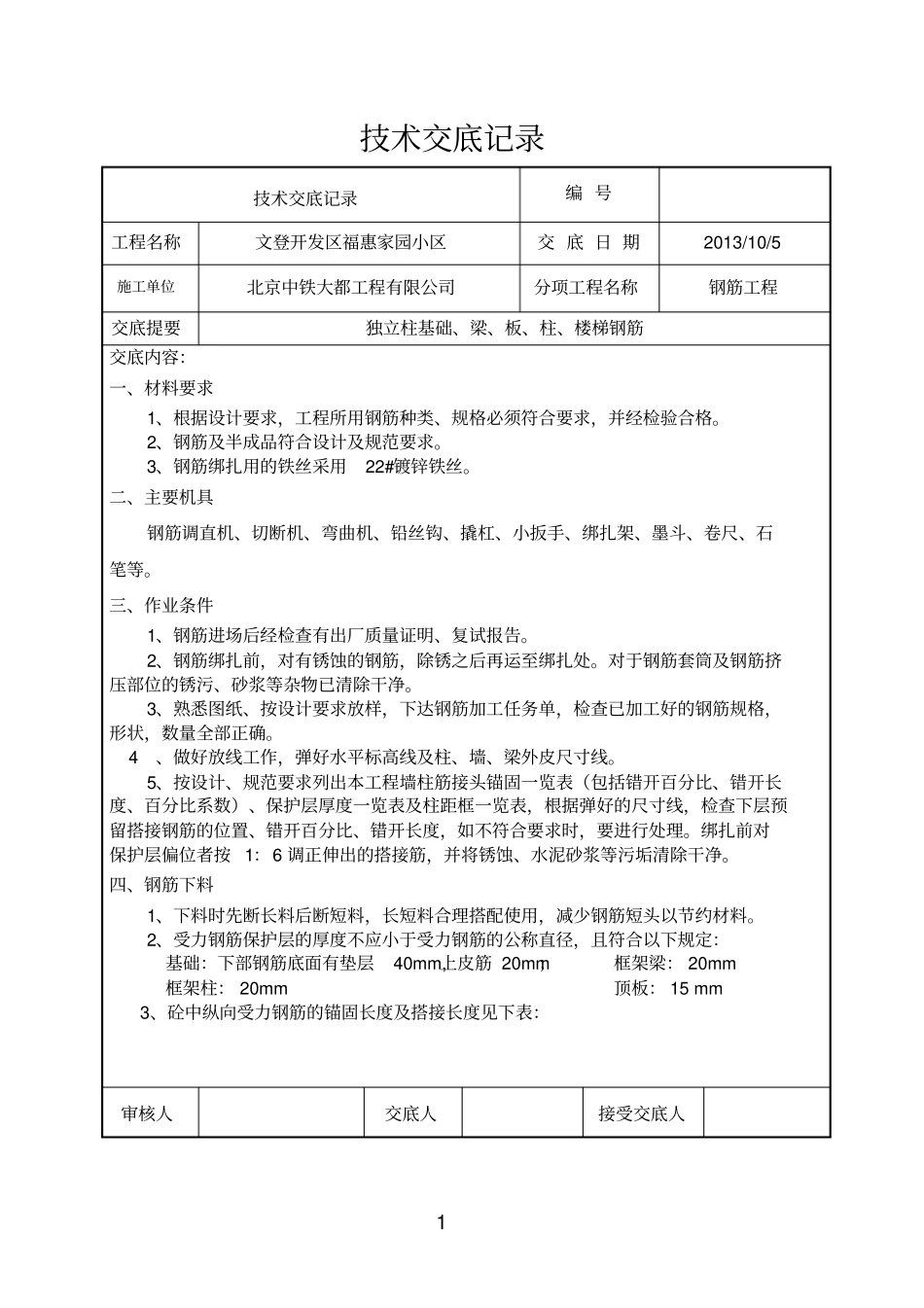

1技术交底记录技术交底记录编号工程名称文登开发区福惠家园小区交底日期2013/10/5施工单位北京中铁大都工程有限公司分项工程名称钢筋工程交底提要独立柱基础、梁、板、柱、楼梯钢筋交底内容:一、材料要求1、根据设计要求,工程所用钢筋种类、规格必须符合要求,并经检验合格。2、钢筋及半成品符合设计及规范要求。3、钢筋绑扎用的铁丝采用22#镀锌铁丝。二、主要机具钢筋调直机、切断机、弯曲机、铅丝钩、撬杠、小扳手、绑扎架、墨斗、卷尺、石笔等。三、作业条件1、钢筋进场后经检查有出厂质量证明、复试报告。2、钢筋绑扎前,对有锈蚀的钢筋,除锈之后再运至绑扎处。对于钢筋套筒及钢筋挤压部位的锈污、砂浆等杂物已清除干净。3、熟悉图纸、按设计要求放样,下达钢筋加工任务单,检查已加工好的钢筋规格,形状,数量全部正确。4、做好放线工作,弹好水平标高线及柱、墙、梁外皮尺寸线。5、按设计、规范要求列出本工程墙柱筋接头锚固一览表(包括错开百分比、错开长度、百分比系数)、保护层厚度一览表及柱距框一览表,根据弹好的尺寸线,检查下层预留搭接钢筋的位置、错开百分比、错开长度,如不符合要求时,要进行处理。绑扎前对保护层偏位者按1:6调正伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除干净。四、钢筋下料1、下料时先断长料后断短料,长短料合理搭配使用,减少钢筋短头以节约材料。2、受力钢筋保护层的厚度不应小于受力钢筋的公称直径,且符合以下规定:基础:下部钢筋底面有垫层40mm,上皮筋20mm;框架梁:20mm框架柱:20mm顶板:15mm3、砼中纵向受力钢筋的锚固长度及搭接长度见下表:审核人交底人接受交底人2技术交底记录技术交底记录编号工程名称文登开发区福惠家园小区交底日期2013/10/5施工单位北京中铁大都工程有限公司分项工程名称钢筋工程交底提要独立柱基础、梁、板、柱、楼梯钢筋交底内容:4、受力钢筋的连接接头宜设置在受力较小部位,梁、板其上部钢筋接头位置应在跨中L/3范围内;下部钢筋接头位置应在支座附近L/3范围内,且避开梁端箍筋加密区;柱钢筋连接接头位于柱根箍筋加密区以上位置。5、本工程柱筋直径≥16的接头采用电渣压力焊,其余采用绑扎搭接。位于同一连接区的受拉钢筋搭接接头面积百分率,对于梁、板、墙不大于25%,对于柱不大于50%。6、楼面板、屋面板的构造要求:1)双向板钢筋放置,短向钢筋置于下层,长向在上。2)各板角负筋,纵筋两向必须设置成网格状。3)全部单向板、双向板分布筋除注明外,屋面及外露结构用一级6间距200,板中受力钢筋小于等于10采用一级6间距250,大于等于12时,采用一级8间距250。4)凡是板上砌墙时,应在墙下板内底部增设加强筋。当板跨L≤1500时,2根三级14;当板跨1500<L<2500时,3根三级14;当板跨L≥2500时,3根三级16并锚固于两端支座内7、梁侧构造筋,搭接与锚固按15d,抗扭筋其搭接长度Lae,其锚固长度为LaE。审核人交底人接受交底人3技术交底记录技术交底记录编号工程名称文登开发区福惠家园小区交底日期2013/10/5施工单位北京中铁大都工程有限公司分项工程名称钢筋工程交底提要独立柱基础、梁、板、柱、楼梯钢筋交底内容:8、调直钢筋对Ⅰ级钢筋控制其冷拉率不大于4%。冷拉时采用原长定距,冷拉后定距,在拉伸区做拉伸定距标识。断料时不任意从中截断造成浪费,量尺画标记方可截料,尽量减少不必的浪费。9、加工成型后不得形成积压,应及时送达工作面或按照现场规划分类码放。五、电渣压力焊1、施工流程:检查设备、电源→钢筋端部检查→选择焊接参数→安装焊接夹具和钢筋→安放铁丝球→安放焊剂罐、添装焊剂→施焊、做试件→确定焊接参数→施焊→回收焊剂→卸下夹具→质量检查2、电渣压力焊的施焊过程:闭合电路→引弧→电弧过程→电渣过程→挤压断电3、操作工艺:(1)检查设备、电源,确保始终处于正常状态,严禁超负荷工作。(2)钢筋端部检查。钢筋安装之前,应将钢筋焊接部位和电极钳口接触(150mm区段内)位置的锈斑、油污、杂物等清除干净,钢筋端部若有弯折、扭曲,应予矫直或切除,但不得用锤击矫直。(3)选择焊接参数。1)钢筋电渣压力焊的焊接参数主要包括:焊接电流、焊接电压和焊接...
