精选文档云内动力工业项目物流配送中心工程钢结构吊装专项方案编制:精选文档审核:日期:上海宝冶建设集团有限公司一、编制原则和编制依据1、编织原则:钢结构工程项目分为制作和安装两个阶段
前一阶段是钢结构的各个单体(或组合体)构件的制作,是提供钢结构产品的商品化阶段;后一阶段是将各个单体(或组合体)构件组合成一个整体,其除有商品化的性质外,所提供的整体建筑物将直接投入生产使用
安装上出现的质量问题有可能成为永久的缺陷
同时,钢结构安装工程具有作业面广、工序多、交叉立体作业复杂、工程规模大小不一、结构形式各异等特点
因此,根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的终身负责,以“科学、经济、优质、高效”为编制原则

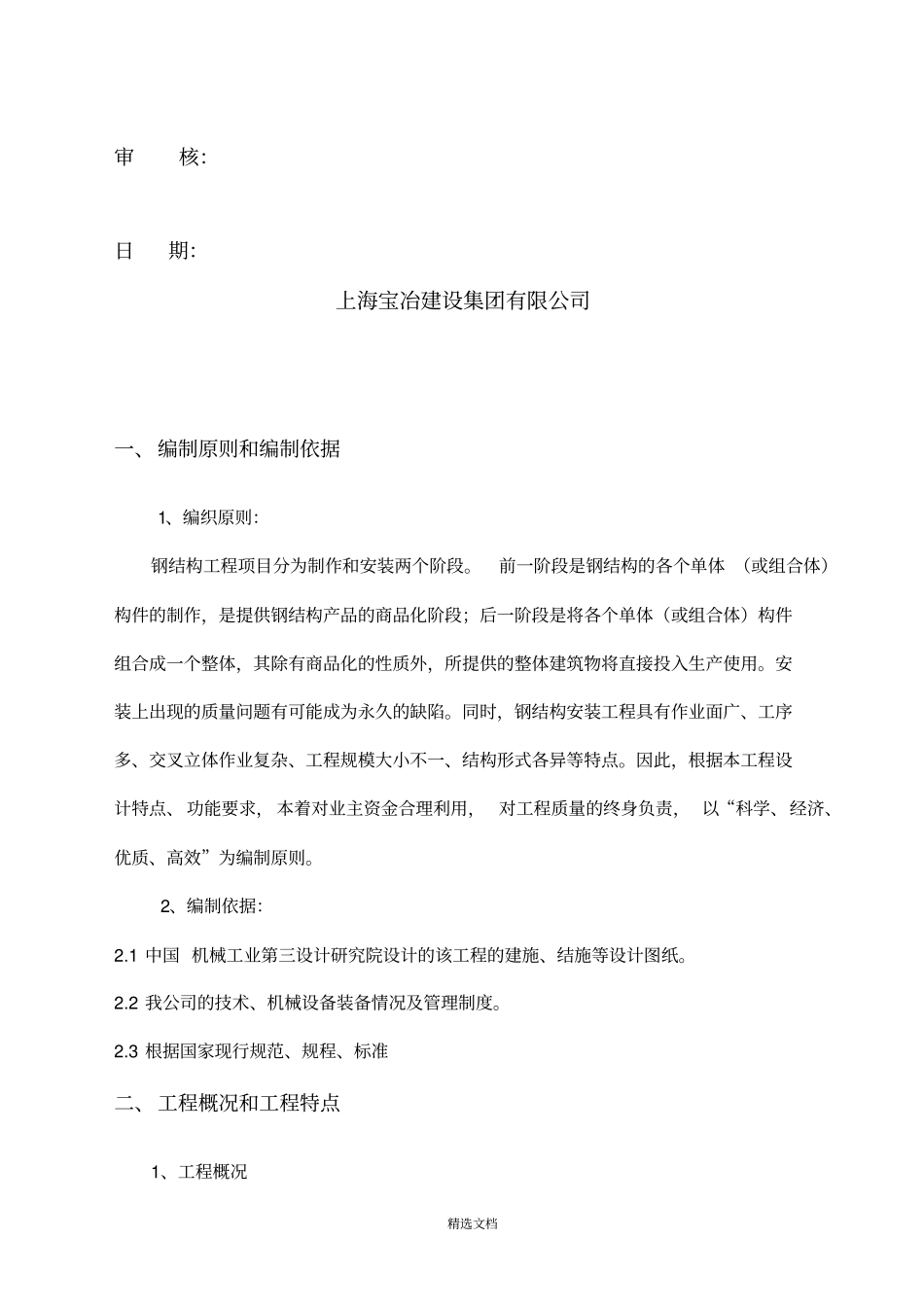

2、编制依据:2
1中国机械工业第三设计研究院设计的该工程的建施、结施等设计图纸
2我公司的技术、机械设备装备情况及管理制度
3根据国家现行规范、规程、标准二、工程概况和工程特点1、工程概况精选文档本工程是单层工业厂房,局部两层生产辅房
使用功能及组成:由发货缓存区、立体库区、组装区、包装区和待检区等组成
建筑面积:33215
建筑基底面积:31261
建筑层数:厂房地上1层,南侧局部设2层辅助用房,北侧局部设2层辅助用房
建筑高度(室外地坪距主要屋面女儿墙顶的距离):22m
生产类别:丁类
主要结构类型:厂房为门式钢结构;辅助办公用房为钢框架或钢筋混凝土结构
抗震设防烈度为8度
主体结构设计使用年限:50年
2、工程特点2.1、本工程工序衔接面多,施工质量要求高,施工中须合理安排施工人员、材料和机械使用计划,保证工程全面施工的连续性应作为本工程的重点
2.2、工程场地场容要求高,必须合理布置施工场地,以达到标准化工地要求

2.3、本工程多工种立体交叉作业、穿插施工,为保证施工全过程的安全,在施工组织上要加强工序的管理和调控,制定
