铁路工程保险专题分析近年来尤其是近两年,铁路工程投保数量急剧增加,但其询价过程却与其他标的明显不同,承保条件与风险状况的整体匹配性较差
考虑铁路近两年及将来一段时期内较高的业务量,以及其风险状况与承保条件的不匹配性,我们整理了近几年铁路工程的承保理赔数据,并结合其风险特点进行了简要分析,希望能够使业管及业务人员对铁路工程的风险状况和承保情况有一个基本认识,在业务拓展和承保审核时有的放矢,共同做好铁路工程的承保工作
一、业务背景近年来,随着国家在基础设施建设方面投入的逐步增大,多条铁路工程陆续开工
相关数据显示,2009年全国铁路基本建设投资6005
64亿元,同比增长77
2010年,我国铁路安排基本建设投资7000亿元
未来3年,仅高铁的投资额将达到9000亿以上
按照铁道部提出的“四纵四横”的远景规划,到2012年底,我国将超越日本和德国等高铁起步较早的国家,成为全球高铁运营里程最长的国家
二、业务数据随着铁路工程投资的加大,我司铁路工程保险得到了迅猛发展
2006年以来的业务数据详见表1

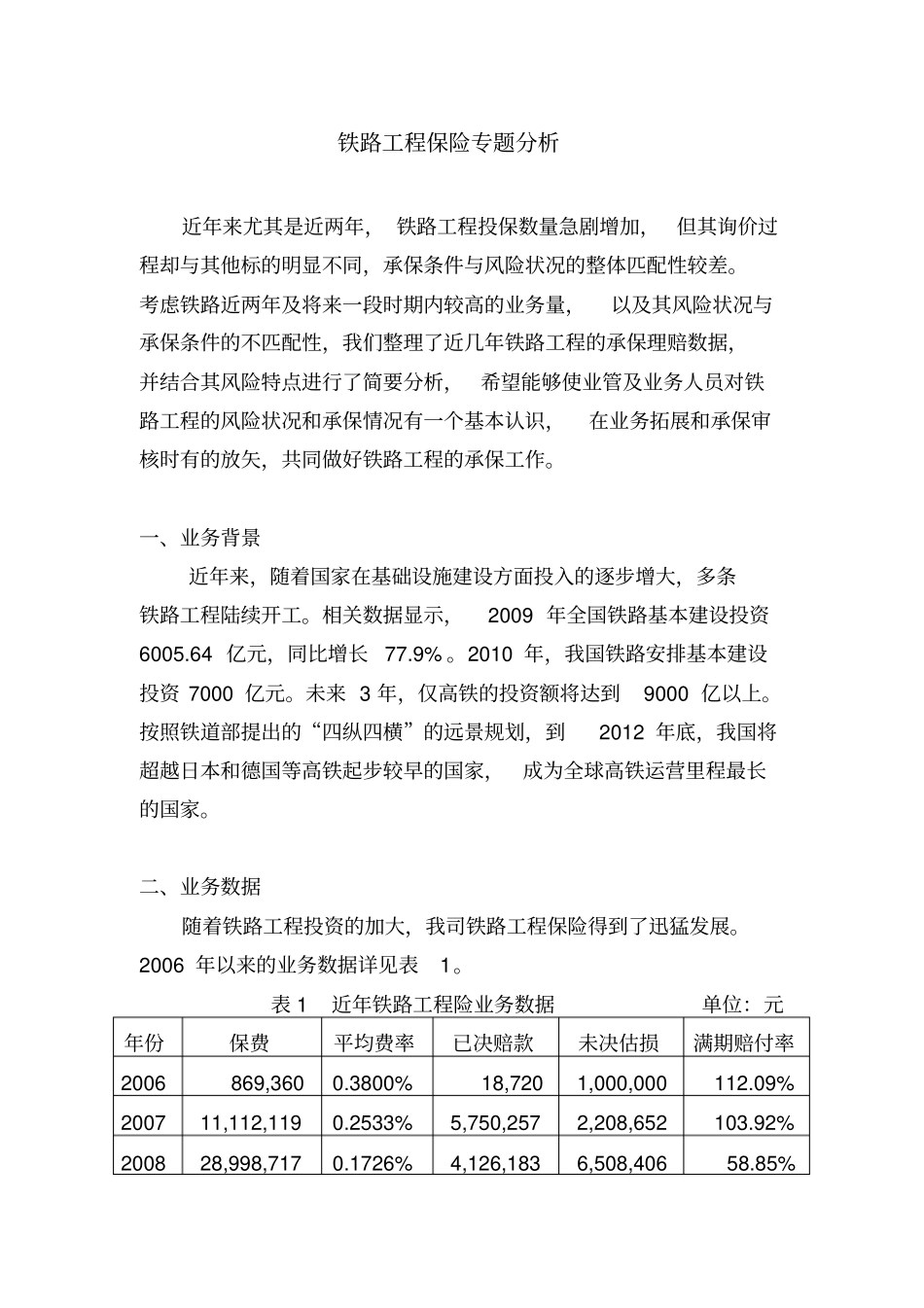

表1近年铁路工程险业务数据单位:元年份保费平均费率已决赔款未决估损满期赔付率2006869,3600
3800%18,7201,000,000112
09%200711,112,1190
2533%5,750,2572,208,652103
92%200828,998,7170
1726%4,126,1836,508,40658

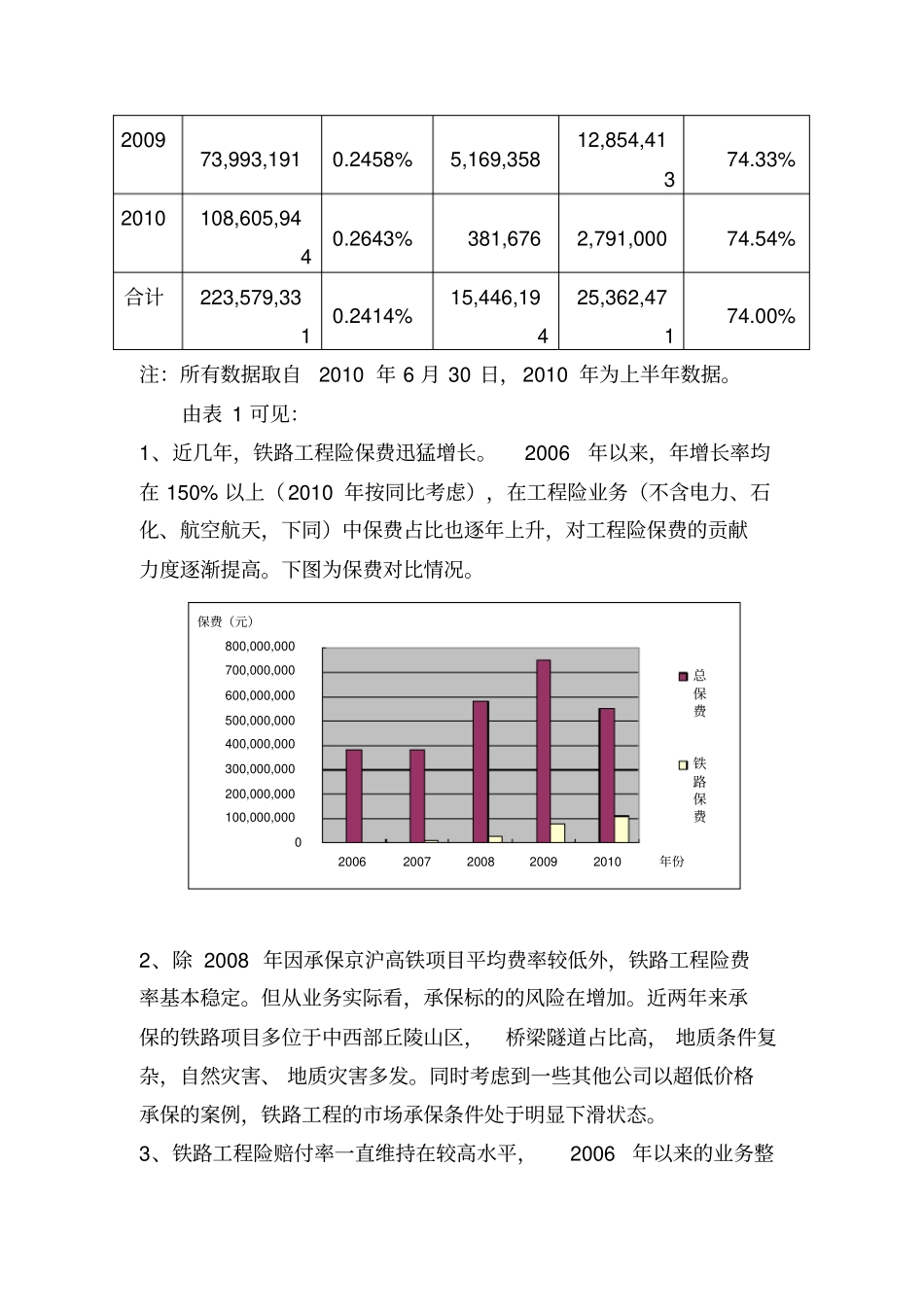

85%200973,993,1910
2458%5,169,35812,854,41374
33%2010108,605,9440
2643%381,6762,791,00074
54%合计223,579,3310
2414%15,446,19425,362,47174
00%注:所有数据取自2010年6月30日,2010年为上半年数据
由表1可见:1
