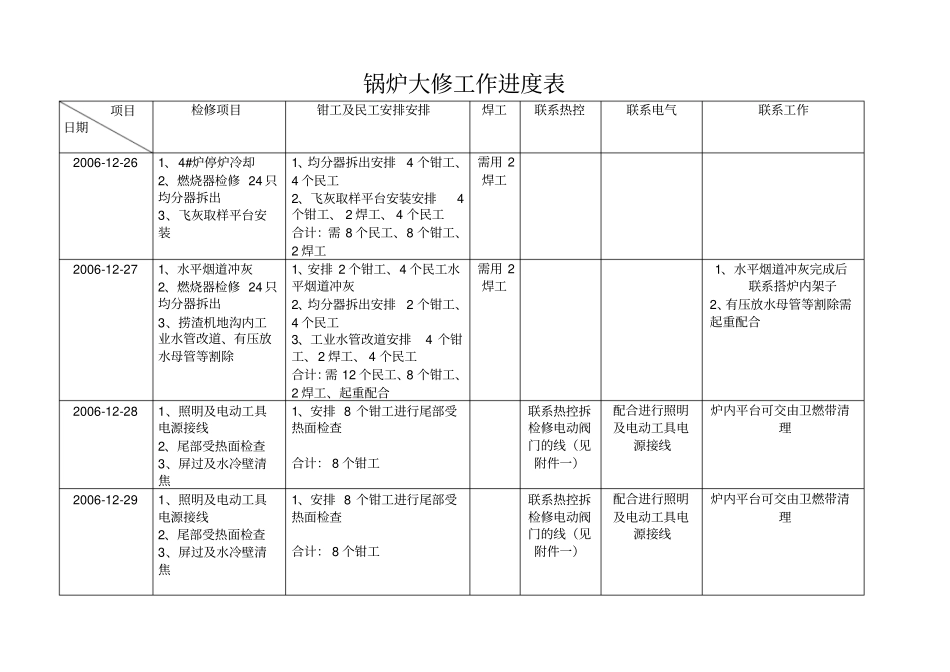

锅炉大修工作进度表项目日期检修项目钳工及民工安排安排焊工联系热控联系电气联系工作2006-12-261、4#炉停炉冷却2、燃烧器检修24只均分器拆出3、飞灰取样平台安装1、均分器拆出安排4个钳工、4个民工2、飞灰取样平台安装安排4个钳工、2焊工、4个民工合计:需8个民工、8个钳工、2焊工需用2焊工2006-12-271、水平烟道冲灰2、燃烧器检修24只均分器拆出3、捞渣机地沟内工业水管改道、有压放水母管等割除1、安排2个钳工、4个民工水平烟道冲灰2、均分器拆出安排2个钳工、4个民工3、工业水管改道安排4个钳工、2焊工、4个民工合计:需12个民工、8个钳工、2焊工、起重配合需用2焊工1、水平烟道冲灰完成后联系搭炉内架子2、有压放水母管等割除需起重配合2006-12-281、照明及电动工具电源接线2、尾部受热面检查3、屏过及水冷壁清焦1、安排8个钳工进行尾部受热面检查合计:8个钳工联系热控拆检修电动阀门的线(见附件一)配合进行照明及电动工具电源接线炉内平台可交由卫燃带清理2006-12-291、照明及电动工具电源接线2、尾部受热面检查3、屏过及水冷壁清焦1、安排8个钳工进行尾部受热面检查合计:8个钳工联系热控拆检修电动阀门的线(见附件一)配合进行照明及电动工具电源接线炉内平台可交由卫燃带清理2006-12-301、尾部受热面检查2、屏过及水冷壁清焦1、安排8个钳工进行尾部受热面检查合计:8个钳工联系热控拆检修电动阀门的线配合进行照明及电动工具电源接线炉内平台可交由卫燃带清理2006-12-312007-1-11、炉外阀门检修2、屏过检查1、屏过检查安排两组,每组2个钳工2个民工

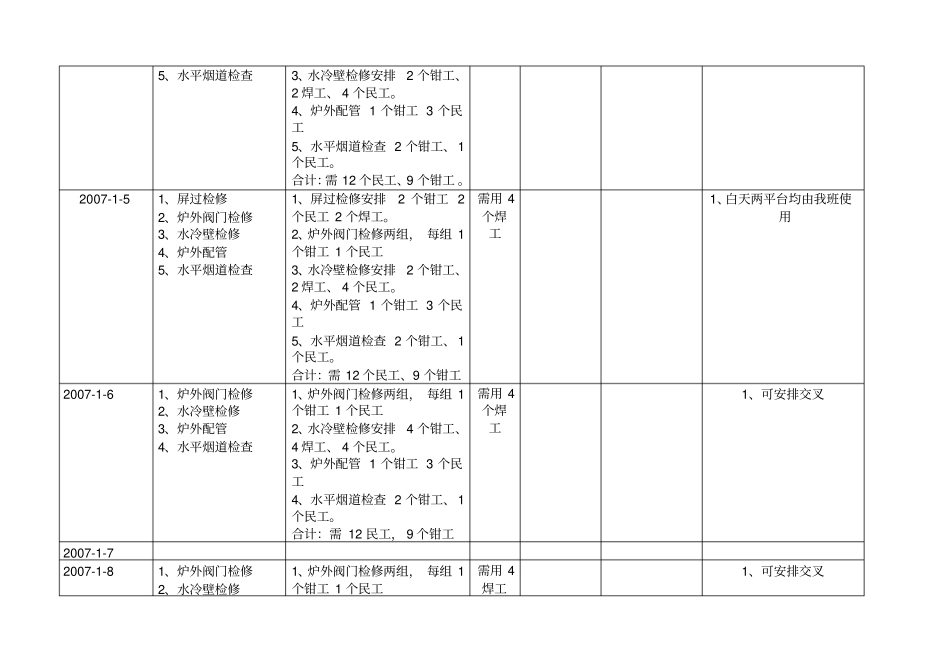

2、炉外阀门检修两组,每组2个钳工2个民工合计:需8个民工、8个钳工

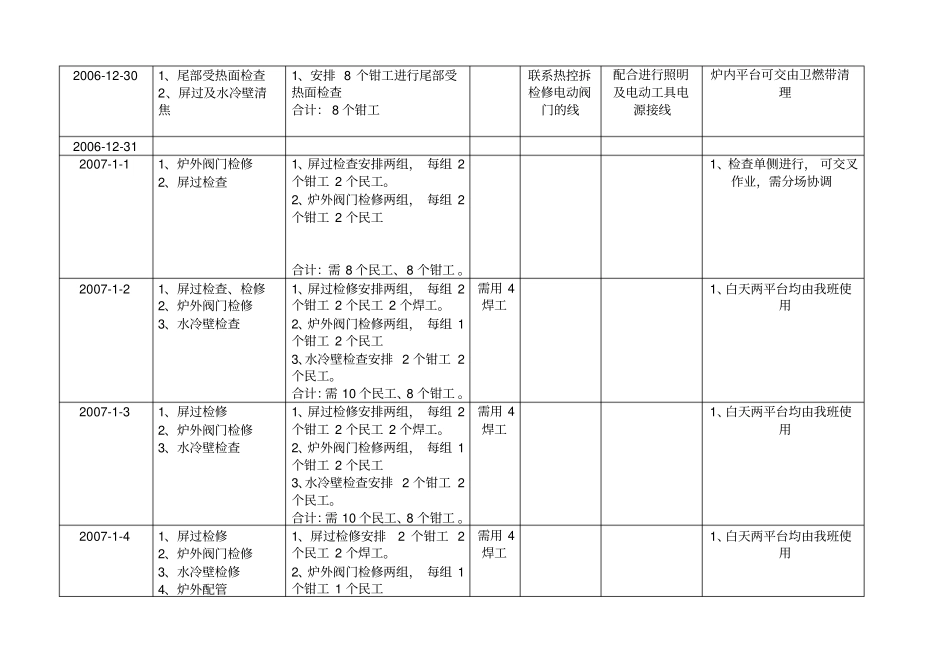

1、检查单侧进行,可交叉作业,需分场协调2007-1-21、屏过检查、检修2、炉外阀门检修3、水冷壁检查1、屏过检修安排两组,每组2
