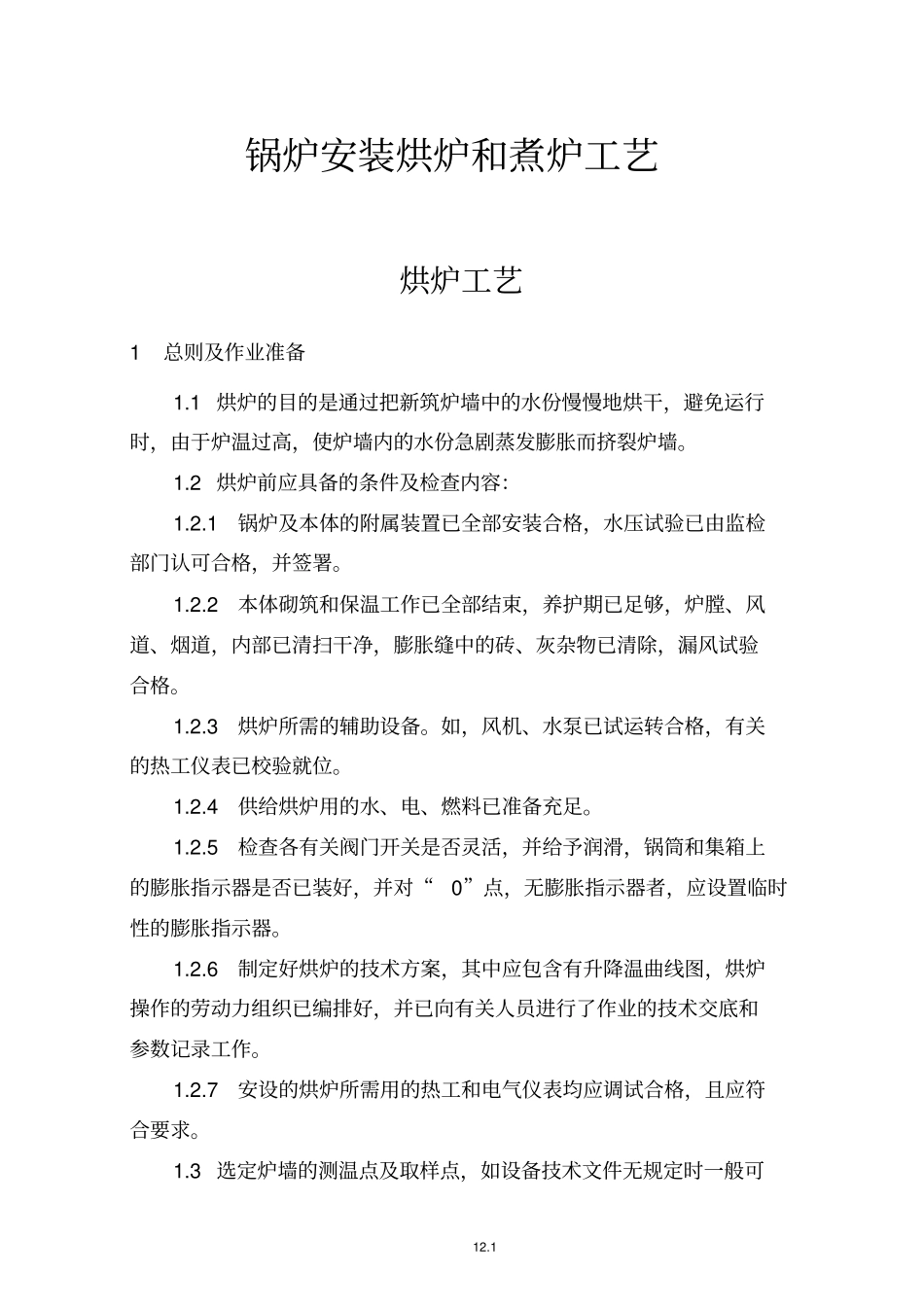

1锅炉安装烘炉和煮炉工艺烘炉工艺1总则及作业准备1
1烘炉的目的是通过把新筑炉墙中的水份慢慢地烘干,避免运行时,由于炉温过高,使炉墙内的水份急剧蒸发膨胀而挤裂炉墙
2烘炉前应具备的条件及检查内容:1
1锅炉及本体的附属装置已全部安装合格,水压试验已由监检部门认可合格,并签署
2本体砌筑和保温工作已全部结束,养护期已足够,炉膛、风道、烟道,内部已清扫干净,膨胀缝中的砖、灰杂物已清除,漏风试验合格
3烘炉所需的辅助设备
如,风机、水泵已试运转合格,有关的热工仪表已校验就位
4供给烘炉用的水、电、燃料已准备充足
5检查各有关阀门开关是否灵活,并给予润滑,锅筒和集箱上的膨胀指示器是否已装好,并对“0”点,无膨胀指示器者,应设置临时性的膨胀指示器

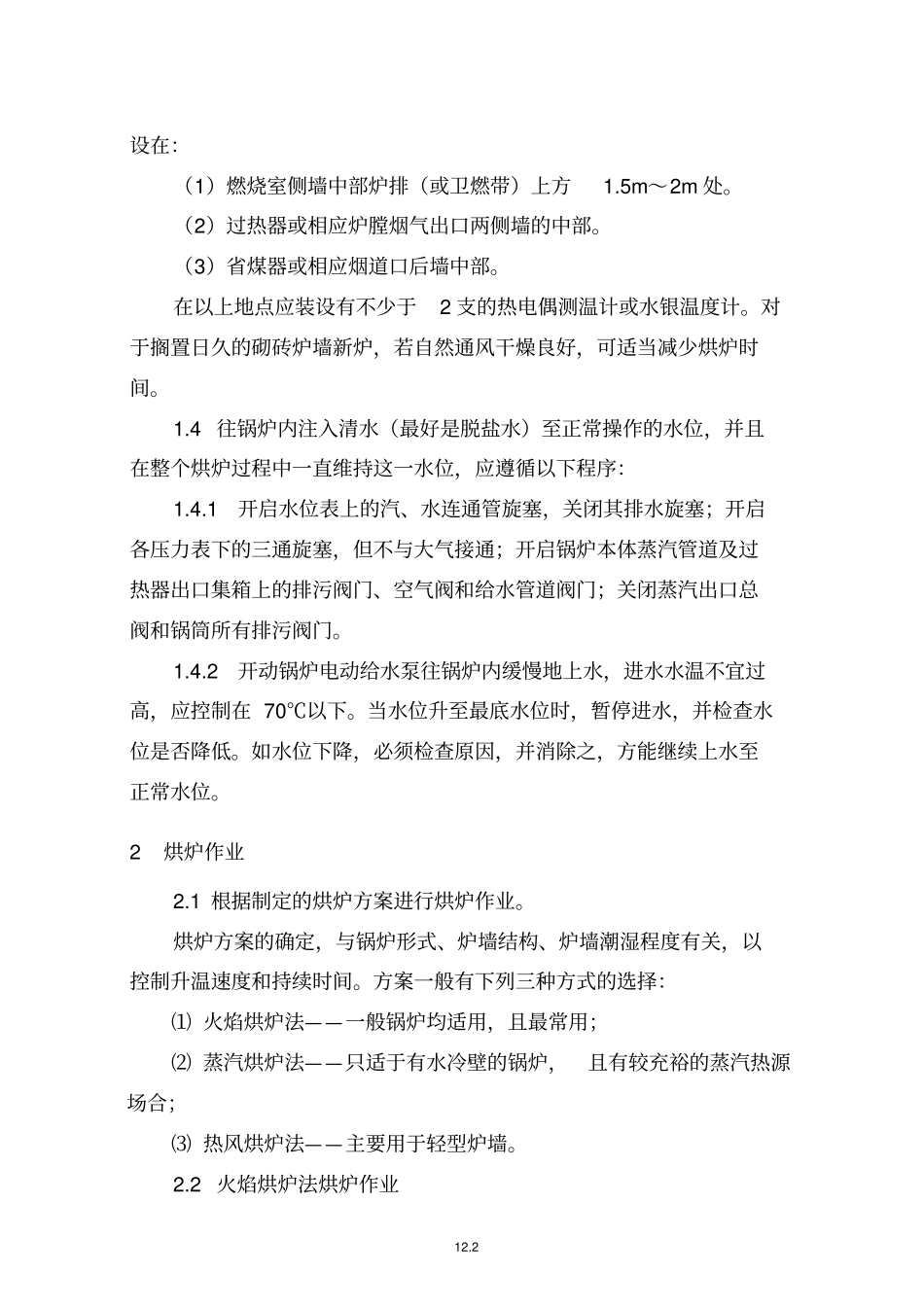

6制定好烘炉的技术方案,其中应包含有升降温曲线图,烘炉操作的劳动力组织已编排好,并已向有关人员进行了作业的技术交底和参数记录工作
7安设的烘炉所需用的热工和电气仪表均应调试合格,且应符合要求
3选定炉墙的测温点及取样点,如设备技术文件无规定时一般可12
2设在:(1)燃烧室侧墙中部炉排(或卫燃带)上方1
5m~2m处
(2)过热器或相应炉膛烟气出口两侧墙的中部
(3)省煤器或相应烟道口后墙中部
在以上地点应装设有不少于2支的热电偶测温计或水银温度计
对于搁置日久的砌砖炉墙新炉,若自然通风干燥良好,可适当减少烘炉时间
4往锅炉内注入清水(最好是脱盐水)至正常操作的水位,并且在整个烘炉过程中一直维持这一水位,应遵循以下程序:1
1开启水位表上的汽、水连通管旋塞,关闭其排水旋塞;开启各压力表下的三通旋塞,但不与大气接通;开启锅炉本体蒸汽管道及过热器出口集箱上的排污阀门、空气阀和给水管道阀门;关闭蒸汽出口总阀和锅筒所有排污阀门

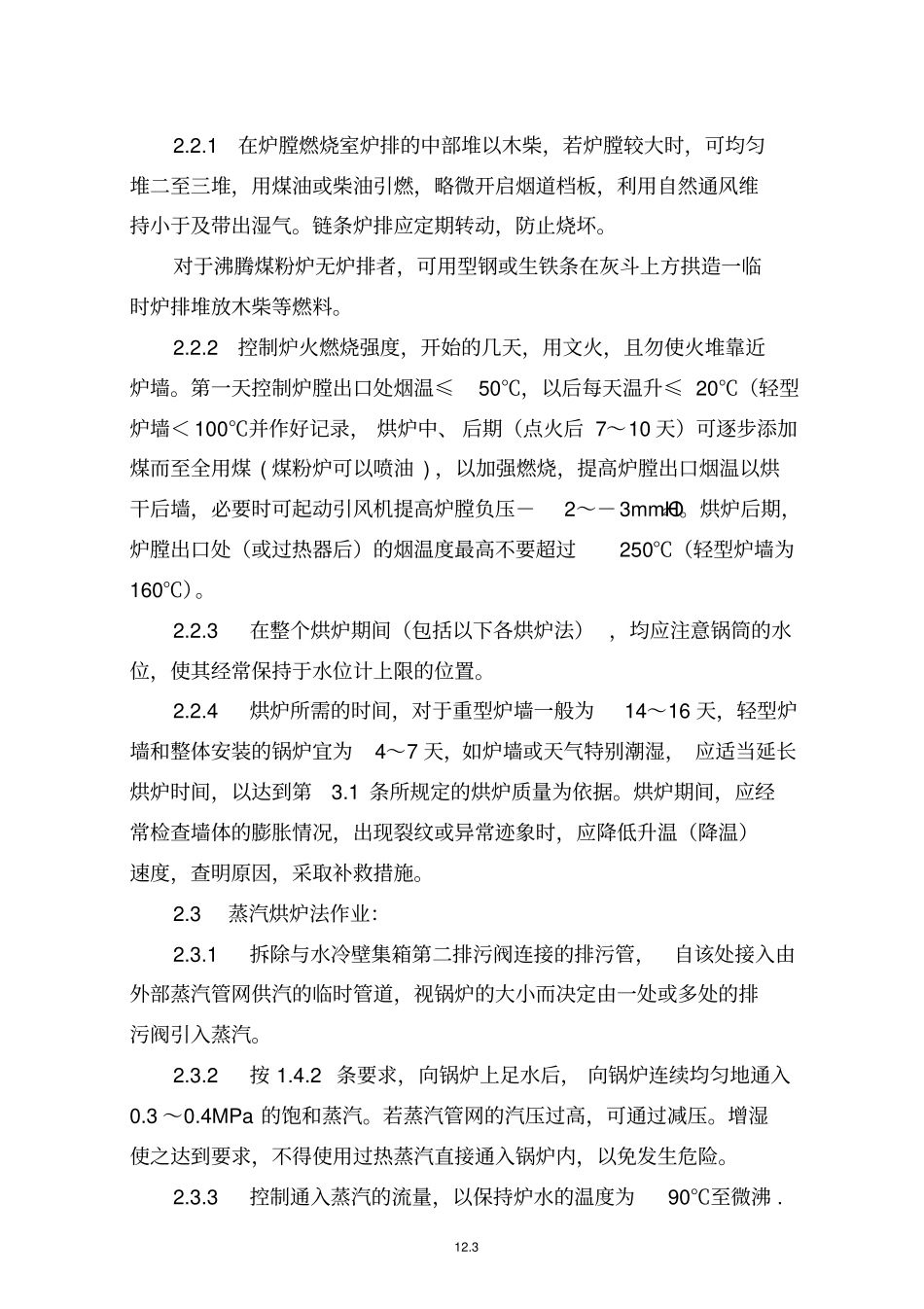

2开动锅炉电动给水泵往锅炉内缓慢地上水,
