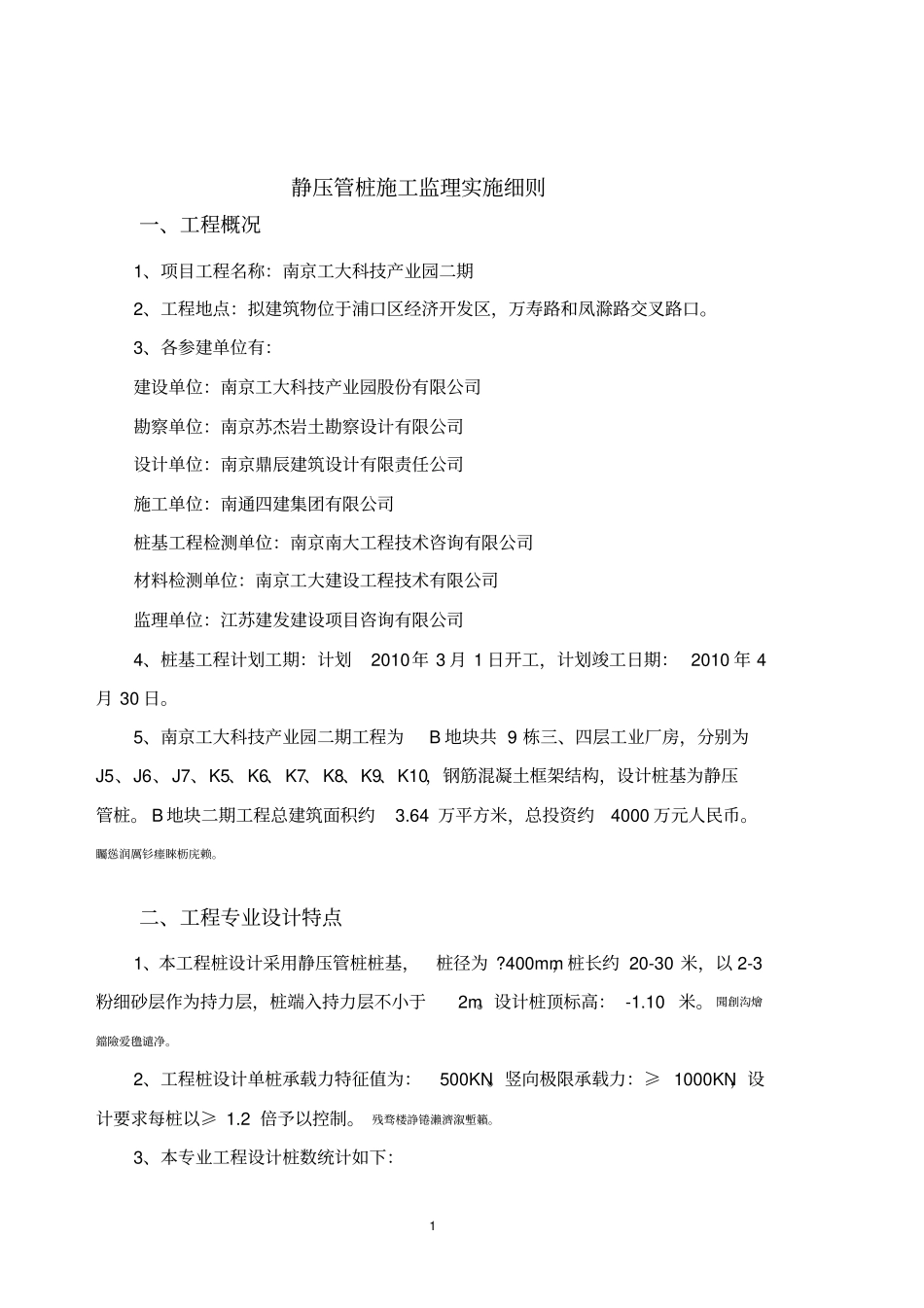

1静压管桩施工监理实施细则一、工程概况1、项目工程名称:南京工大科技产业园二期2、工程地点:拟建筑物位于浦口区经济开发区,万寿路和凤滁路交叉路口。3、各参建单位有:建设单位:南京工大科技产业园股份有限公司勘察单位:南京苏杰岩土勘察设计有限公司设计单位:南京鼎辰建筑设计有限责任公司施工单位:南通四建集团有限公司桩基工程检测单位:南京南大工程技术咨询有限公司材料检测单位:南京工大建设工程技术有限公司监理单位:江苏建发建设项目咨询有限公司4、桩基工程计划工期:计划2010年3月1日开工,计划竣工日期:2010年4月30日。5、南京工大科技产业园二期工程为B地块共9栋三、四层工业厂房,分别为J5、J6、J7、K5、K6、K7、K8、K9、K10,钢筋混凝土框架结构,设计桩基为静压管桩。B地块二期工程总建筑面积约3.64万平方米,总投资约4000万元人民币。矚慫润厲钐瘗睞枥庑赖。二、工程专业设计特点1、本工程桩设计采用静压管桩桩基,桩径为?400mm,桩长约20-30米,以2-3粉细砂层作为持力层,桩端入持力层不小于2m。设计桩顶标高:-1.10米。聞創沟燴鐺險爱氇谴净。2、工程桩设计单桩承载力特征值为:500KN。竖向极限承载力:≥1000KN,设计要求每桩以≥1.2倍予以控制。残骛楼諍锩瀨濟溆塹籟。3、本专业工程设计桩数统计如下:2J5:167根、J6:167根、J7:167根、K5:117根、K6:115根、K7:138根、K8:153根、K9:138根、K10:194根。酽锕极額閉镇桧猪訣锥。三、编制依据1、本公司的质量手册;2、已批准的监理规划;3、工程建设委托监理合同及桩基工程施工承包合同。4、设计图纸及设计交底、会审记录、设计变更。5、现行规范标准:《建筑工程施工质量验收统一标准》GB50300-2001、《建筑基桩技术规范》JGJ94-2008、《建筑地基基础设计规范》GB50007-2002、《先张法预应力混凝土管桩》(DBJT08-92-2000)、《南京地区地基基础设计规范》DGJ32/J12-2005、《工程地质勘察报告》;江苏省地方标准《建筑安装工程施工技术操作规程》地基与基础分册以及其他有关规范、规程;彈贸摄尔霁毙攬砖卤庑。6、岩土工程详细勘察报告、规划红线图、建设规划许可证、施工许可证等;7、《工程建设标准强制性条文》、《建设工程安全生产管理条例》。8、施工组织设计及专项工程施工方案。四、监理工作流程静压管桩施工监理主要控制内容:施工过程控制、原材料控制和资料控制等。监理工作基本流程如下图。3静压管桩施工监理工作流程图施工过程控制原材料质量控制资料控制謀荞抟箧飆鐸怼类蒋薔。不合格厦礴恳蹒骈時盡继價骚。不合格合格合格不合格不合格不合格合格合格不合格合格接桩(承包单位)桩位放样(承包单位)复桩单位(监理)整改(承包单位)成品桩检查外观、尺寸、强度压桩(承包单位)检查接桩质量(监理在承包单位自检合格基础上检查)压桩桩位中间验收桩位至设计标高土方开挖后桩位偏差及桩顶标高复核(承包单位)监理检查压力、桩垂直度桩产品合格证、强度检验报告、接桩用焊条或半成品的硫磺胶泥产品合格证书或检验证书禁止使用退货处理整改更换整改(承包单位)监理复测桩位偏差及桩顶标高进行下道工序施工报设计院提出处理意见监理检查压、力、垂直度报设计院提出处理意见监理检查压力、桩垂直度、标高4五、监理目标根据工大科技产业园工程监理规划和国家现行的有关规范要求,制定了本监理实施细则的目标。桩基工程监理实施细则的质量目标分解如下表:静压管桩工程监理实施细则目标类别目标值措施责任人检查人备注质量控制目标1总监理工程师对施工组织设计(施工方案)审查意见的评语结合法律、法规、规范、标准以及强制性条文,严格审查,施工组织设计必须经济、先进、可行、合理苏仕林覃振宇2工序质量检查达95%明确责任,充分发挥监理人员的职责陈黎明覃振宇3见证取样到岗率100%完善进场材料报验制度和见证取样送检制度,责任落实到人陈黎明覃振宇4隐蔽工程验收率100%提高监理人员的责任心,关键部位100%实施旁站陈黎明覃振宇5成桩旁站记录学习和熟悉作业文件《旁站监理有关规定》ZY-019,严格按照旁站方案要求执行,总监理工程师定期检查执行情况黄涛覃振宇进度控制目标1审...
