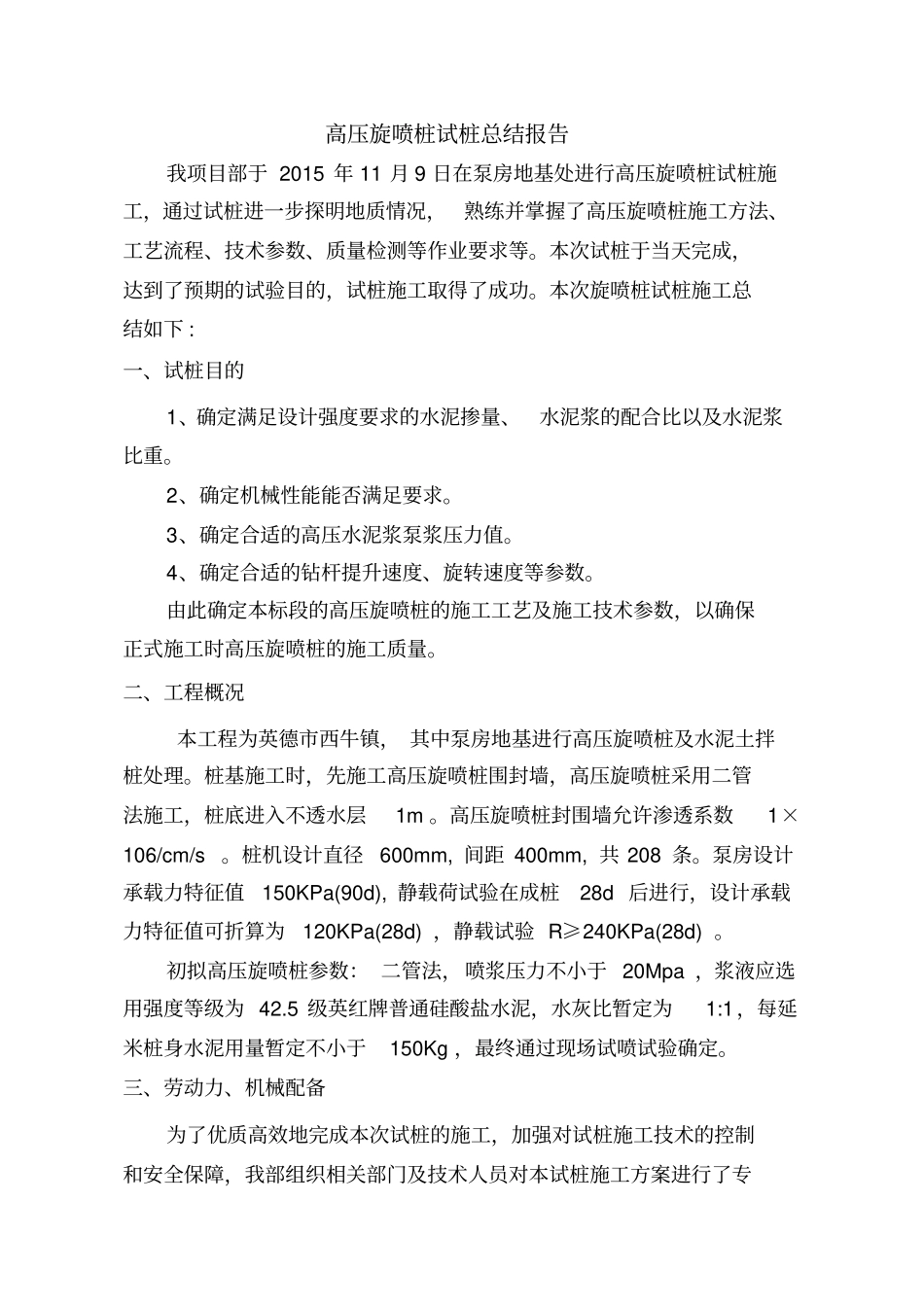

英德市西牛排涝站工程高压旋喷桩试桩报告建工第筑有限责任公司英德市西牛排涝站工程项目经理部二零一五年十一月目录一、试桩目的...................................................................................................1二、工程概况...................................................................................................1三、劳动力、机械配备..................................................................................1四、旋喷桩施工...............................................................................................21、工艺流程...............................................................................................22、施工方法...............................................................................................23、试验数据的取得..................................................................................34、试桩过程...............................................................................................45、试验结果...............................................................................................4五、旋喷桩质量保证措施..............................................................................5六、安全保证的主要措施..............................................................................6七、环境保护的主要措施..............................................................................6高压旋喷桩试桩总结报告我项目部于2015年11月9日在泵房地基处进行高压旋喷桩试桩施工,通过试桩进一步探明地质情况,熟练并掌握了高压旋喷桩施工方法、工艺流程、技术参数、质量检测等作业要求等。本次试桩于当天完成,达到了预期的试验目的,试桩施工取得了成功。本次旋喷桩试桩施工总结如下:一、试桩目的1、确定满足设计强度要求的水泥掺量、水泥浆的配合比以及水泥浆比重。2、确定机械性能能否满足要求。3、确定合适的高压水泥浆泵浆压力值。4、确定合适的钻杆提升速度、旋转速度等参数。由此确定本标段的高压旋喷桩的施工工艺及施工技术参数,以确保正式施工时高压旋喷桩的施工质量。二、工程概况本工程为英德市西牛镇,其中泵房地基进行高压旋喷桩及水泥土拌桩处理。桩基施工时,先施工高压旋喷桩围封墙,高压旋喷桩采用二管法施工,桩底进入不透水层1m。高压旋喷桩封围墙允许渗透系数1×106/cm/s。桩机设计直径600mm,间距400mm,共208条。泵房设计承载力特征值150KPa(90d),静载荷试验在成桩28d后进行,设计承载力特征值可折算为120KPa(28d),静载试验R≥240KPa(28d)。初拟高压旋喷桩参数:二管法,喷浆压力不小于20Mpa,浆液应选用强度等级为42.5级英红牌普通硅酸盐水泥,水灰比暂定为1:1,每延米桩身水泥用量暂定不小于150Kg,最终通过现场试喷试验确定。三、劳动力、机械配备为了优质高效地完成本次试桩的施工,加强对试桩施工技术的控制和安全保障,我部组织相关部门及技术人员对本试桩施工方案进行了专题研究,确保试桩能达到预期的效果,我部为加强建设项目管理、全面履行合同、控制施工成本,确保工程建设工期、质量、安全、生态环境保护等建设目标全面实现,我部以付鹰、志有项目副经理为领导,全面安排高压旋喷桩的试桩工作。试桩人员。机具安排如下:试桩施工主要人员统计表:序类别主要职责人数1总工帅志强项目技术总负责12现场负责人志有负责现场生产指挥与协调13技术负责人傅鹰负责现场技术工作14记录员机长对旋喷桩浆压、注浆时间、输浆量等做好记录。15桩机操作手机长操作桩机,并观察地表稳定,对桩机负责26上料员负责调配浆液17机电工工负责该班用电及设备正常运转。1旋喷桩施工机具设备统计序号机具名称台数作用1旋喷桩钻机1钻孔、旋喷2高压泵1加压3泥浆泵14搅拌桶1制浆5高压管输送泥浆和水四、旋喷桩施工1、工艺流程高压旋喷桩施工顺序:清表整平地面钻机定位成孔、贯入注浆管...
