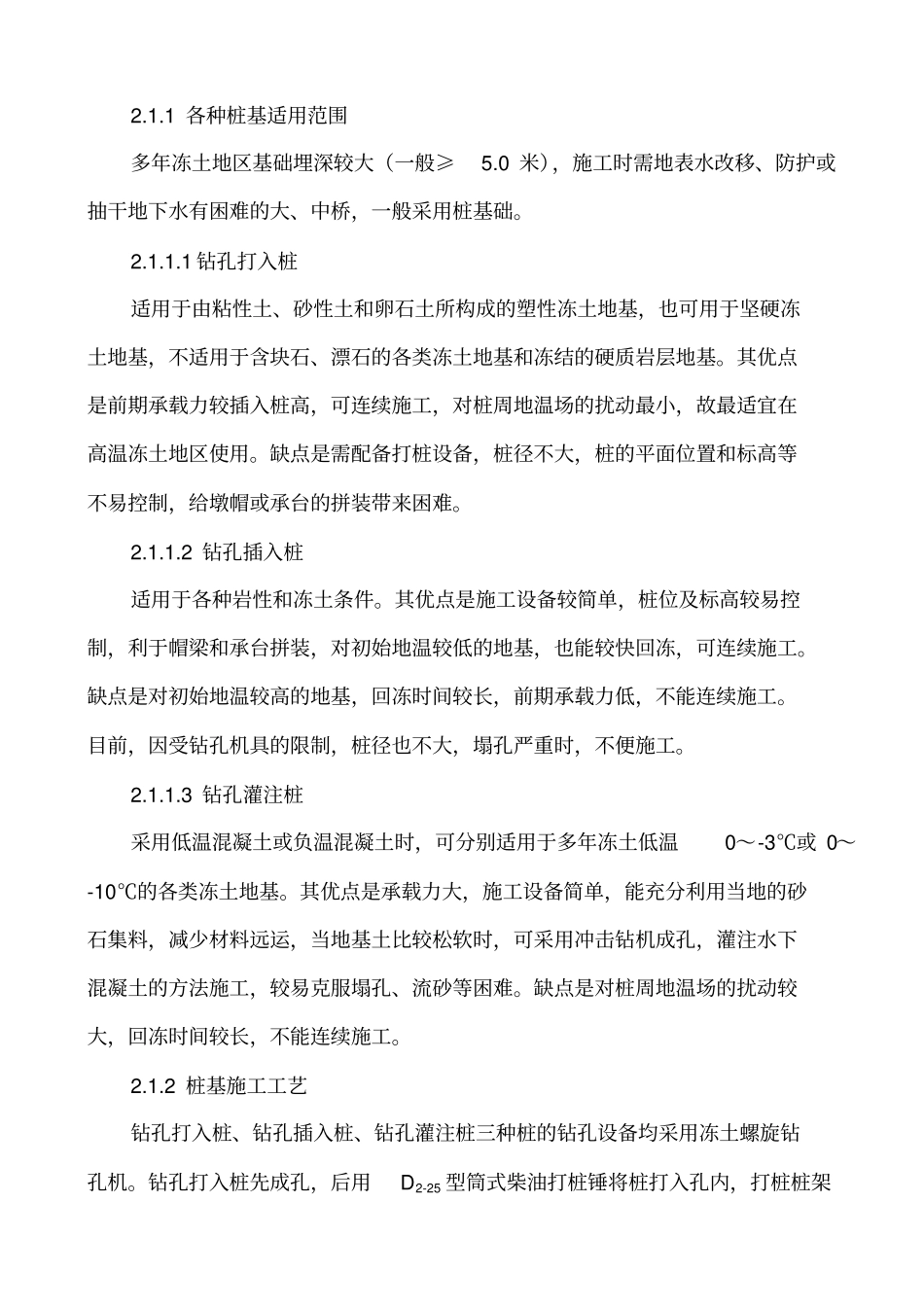

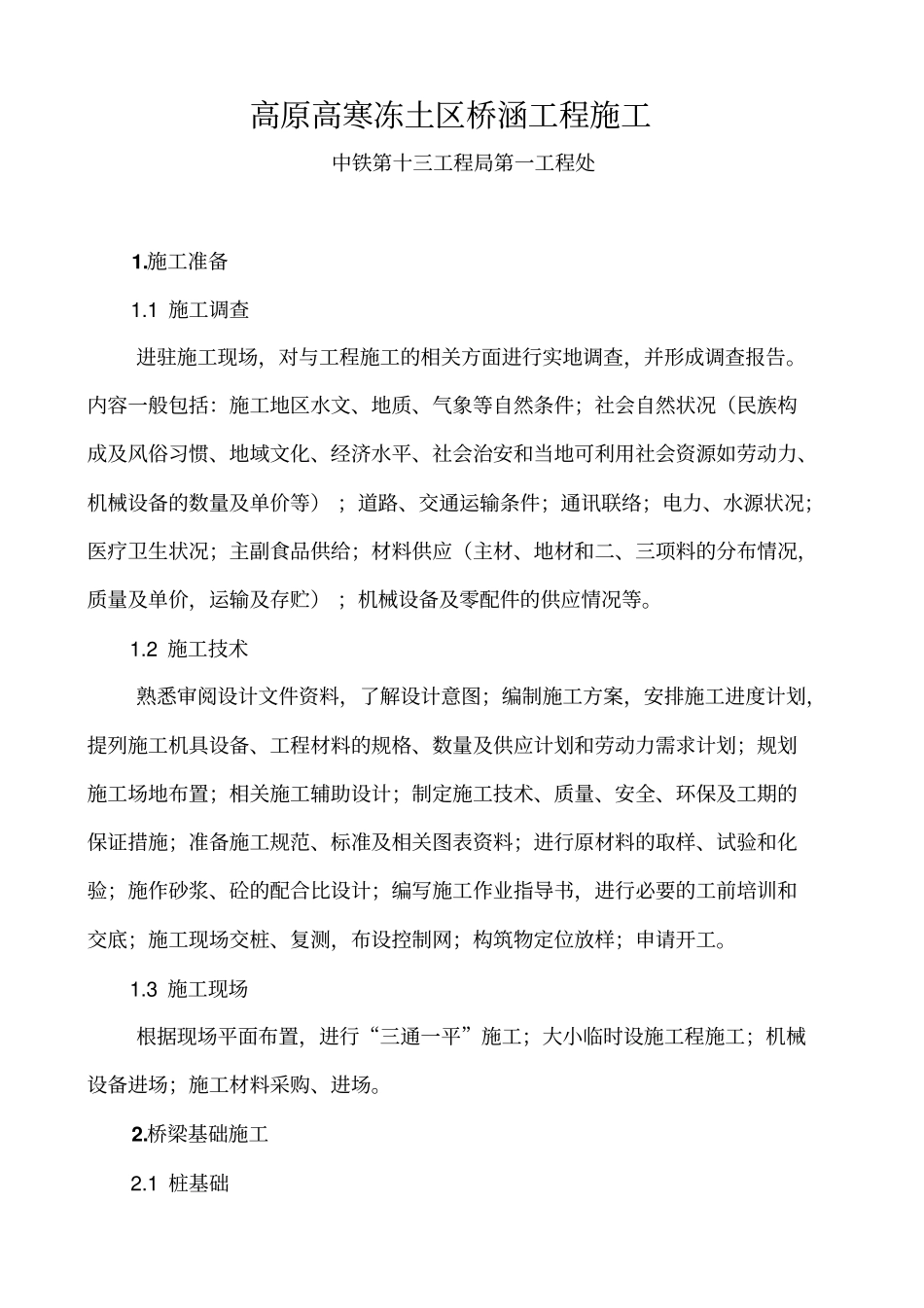

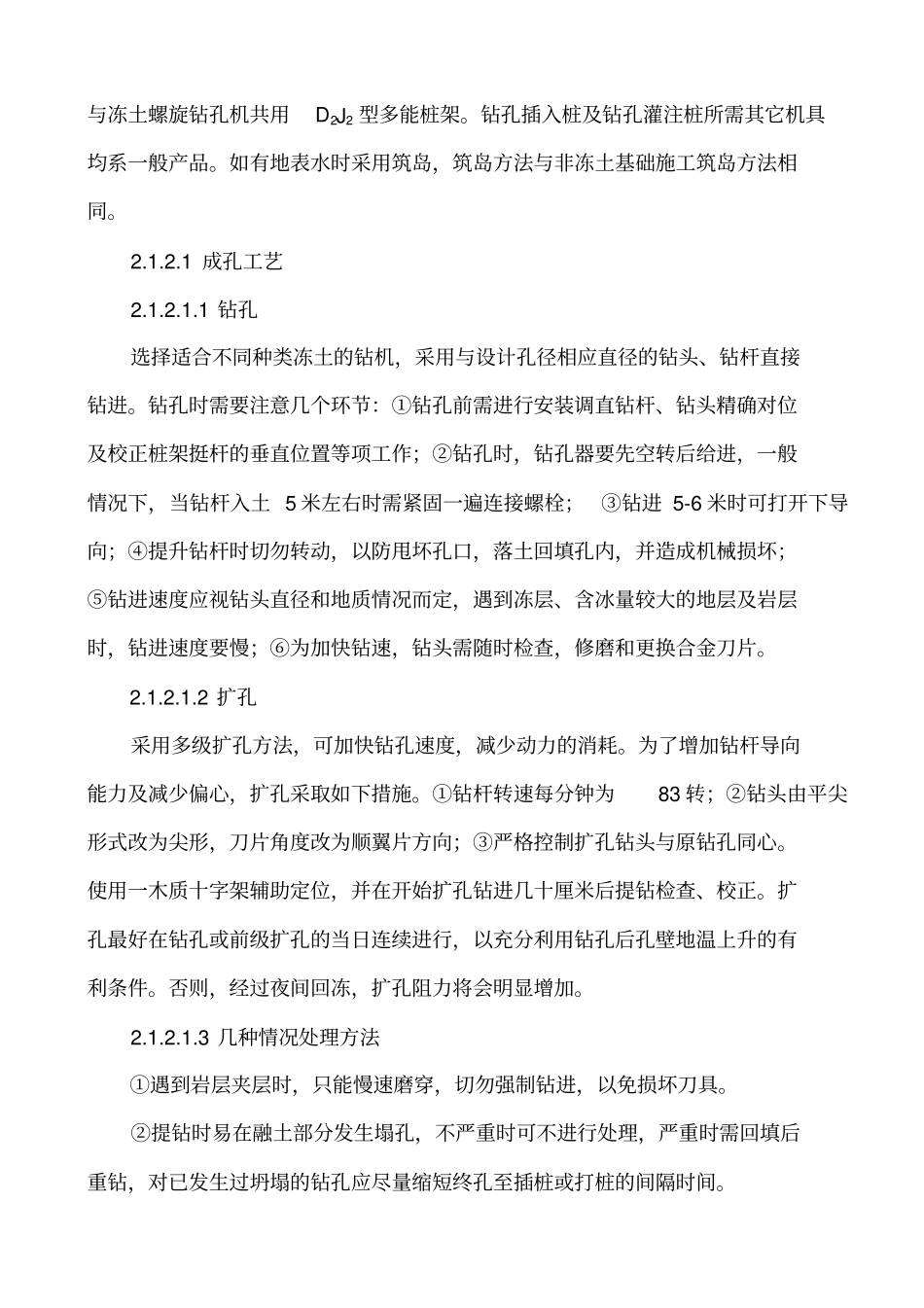

高原高寒冻土区桥涵工程施工中铁第十三工程局第一工程处1.施工准备1.1施工调查进驻施工现场,对与工程施工的相关方面进行实地调查,并形成调查报告。内容一般包括:施工地区水文、地质、气象等自然条件;社会自然状况(民族构成及风俗习惯、地域文化、经济水平、社会治安和当地可利用社会资源如劳动力、机械设备的数量及单价等);道路、交通运输条件;通讯联络;电力、水源状况;医疗卫生状况;主副食品供给;材料供应(主材、地材和二、三项料的分布情况,质量及单价,运输及存贮);机械设备及零配件的供应情况等。1.2施工技术熟悉审阅设计文件资料,了解设计意图;编制施工方案,安排施工进度计划,提列施工机具设备、工程材料的规格、数量及供应计划和劳动力需求计划;规划施工场地布置;相关施工辅助设计;制定施工技术、质量、安全、环保及工期的保证措施;准备施工规范、标准及相关图表资料;进行原材料的取样、试验和化验;施作砂浆、砼的配合比设计;编写施工作业指导书,进行必要的工前培训和交底;施工现场交桩、复测,布设控制网;构筑物定位放样;申请开工。1.3施工现场根据现场平面布置,进行“三通一平”施工;大小临时设施工程施工;机械设备进场;施工材料采购、进场。2.桥梁基础施工2.1桩基础2.1.1各种桩基适用范围多年冻土地区基础埋深较大(一般≥5.0米),施工时需地表水改移、防护或抽干地下水有困难的大、中桥,一般采用桩基础。2.1.1.1钻孔打入桩适用于由粘性土、砂性土和卵石土所构成的塑性冻土地基,也可用于坚硬冻土地基,不适用于含块石、漂石的各类冻土地基和冻结的硬质岩层地基。其优点是前期承载力较插入桩高,可连续施工,对桩周地温场的扰动最小,故最适宜在高温冻土地区使用。缺点是需配备打桩设备,桩径不大,桩的平面位置和标高等不易控制,给墩帽或承台的拼装带来困难。2.1.1.2钻孔插入桩适用于各种岩性和冻土条件。其优点是施工设备较简单,桩位及标高较易控制,利于帽梁和承台拼装,对初始地温较低的地基,也能较快回冻,可连续施工。缺点是对初始地温较高的地基,回冻时间较长,前期承载力低,不能连续施工。目前,因受钻孔机具的限制,桩径也不大,塌孔严重时,不便施工。2.1.1.3钻孔灌注桩采用低温混凝土或负温混凝土时,可分别适用于多年冻土低温0~-3℃或0~-10℃的各类冻土地基。其优点是承载力大,施工设备简单,能充分利用当地的砂石集料,减少材料远运,当地基土比较松软时,可采用冲击钻机成孔,灌注水下混凝土的方法施工,较易克服塌孔、流砂等困难。缺点是对桩周地温场的扰动较大,回冻时间较长,不能连续施工。2.1.2桩基施工工艺钻孔打入桩、钻孔插入桩、钻孔灌注桩三种桩的钻孔设备均采用冻土螺旋钻孔机。钻孔打入桩先成孔,后用D2-25型筒式柴油打桩锤将桩打入孔内,打桩桩架与冻土螺旋钻孔机共用D2J2型多能桩架。钻孔插入桩及钻孔灌注桩所需其它机具均系一般产品。如有地表水时采用筑岛,筑岛方法与非冻土基础施工筑岛方法相同。2.1.2.1成孔工艺2.1.2.1.1钻孔选择适合不同种类冻土的钻机,采用与设计孔径相应直径的钻头、钻杆直接钻进。钻孔时需要注意几个环节:①钻孔前需进行安装调直钻杆、钻头精确对位及校正桩架挺杆的垂直位置等项工作;②钻孔时,钻孔器要先空转后给进,一般情况下,当钻杆入土5米左右时需紧固一遍连接螺栓;③钻进5-6米时可打开下导向;④提升钻杆时切勿转动,以防甩坏孔口,落土回填孔内,并造成机械损坏;⑤钻进速度应视钻头直径和地质情况而定,遇到冻层、含冰量较大的地层及岩层时,钻进速度要慢;⑥为加快钻速,钻头需随时检查,修磨和更换合金刀片。2.1.2.1.2扩孔采用多级扩孔方法,可加快钻孔速度,减少动力的消耗。为了增加钻杆导向能力及减少偏心,扩孔采取如下措施。①钻杆转速每分钟为83转;②钻头由平尖形式改为尖形,刀片角度改为顺翼片方向;③严格控制扩孔钻头与原钻孔同心。使用一木质十字架辅助定位,并在开始扩孔钻进几十厘米后提钻检查、校正。扩孔最好在钻孔或前级扩孔的当日连续进行,以充分利用钻孔后孔壁地温上升的有利条件。否则,经过夜间回冻,扩孔阻力将会明显增加。2.1...
