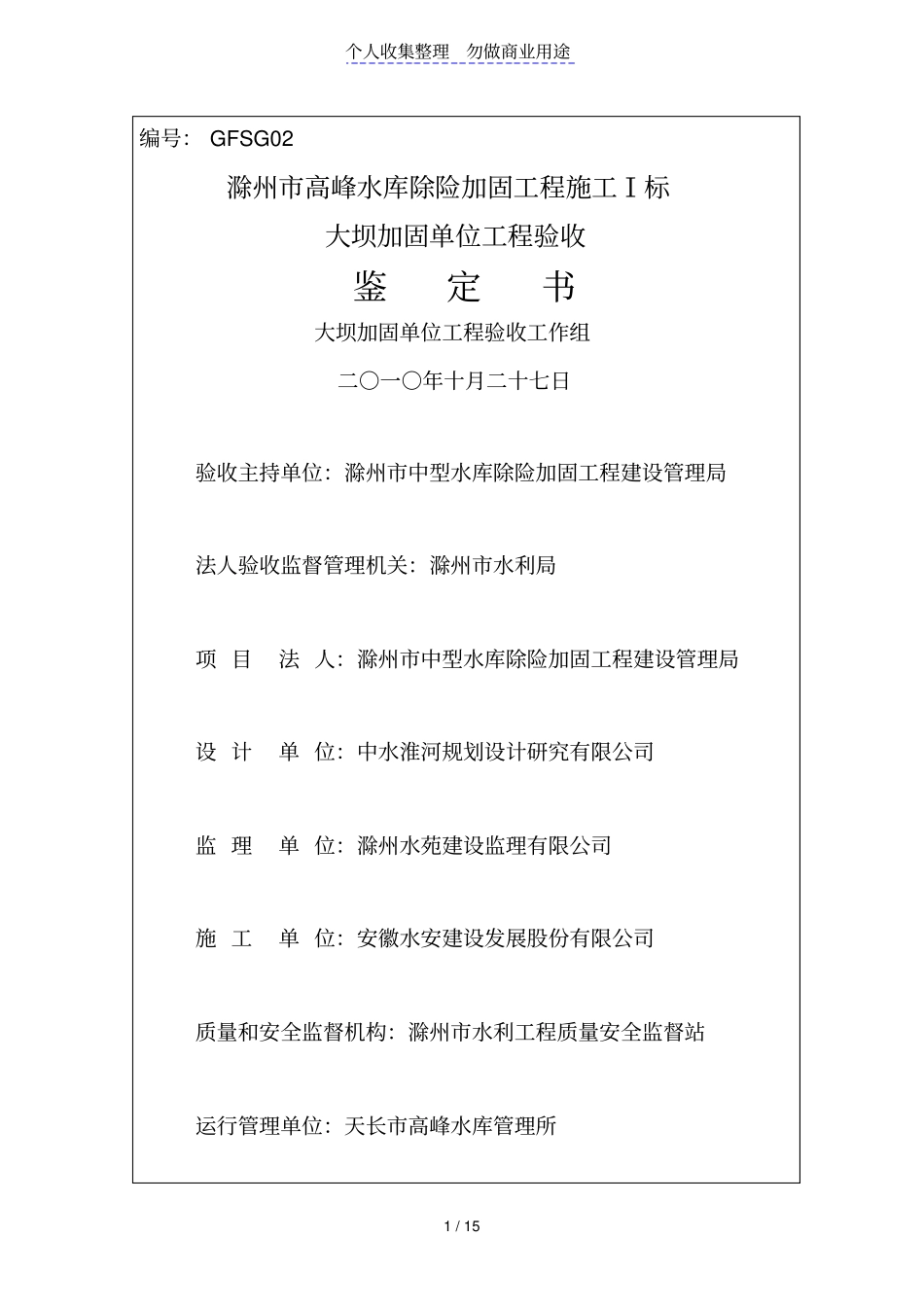

个人收集整理勿做商业用途1/15编号:GFSG02滁州市高峰水库除险加固工程施工Ⅰ标大坝加固单位工程验收鉴定书大坝加固单位工程验收工作组二○一○年十月二十七日验收主持单位:滁州市中型水库除险加固工程建设管理局法人验收监督管理机关:滁州市水利局项目法人:滁州市中型水库除险加固工程建设管理局设计单位:中水淮河规划设计研究有限公司监理单位:滁州水苑建设监理有限公司施工单位:安徽水安建设发展股份有限公司质量和安全监督机构:滁州市水利工程质量安全监督站运行管理单位:天长市高峰水库管理所个人收集整理勿做商业用途2/15验收日期:2010年10月27日验收地点:安徽省天长市水利局个人收集整理勿做商业用途3/15前言滁州市高峰水库除险加固工程位于天长市冶山镇和郑集镇交界处,距天长市区约12Km,该工程经省发改委以发改设计【2008】1591号《关于天长市高峰水库除险加固工程初步设计的批复》同意建设。2010年10月27日滁州市中型水库除险加固工程建设管理局在天长市水利局,主持召开了滁州市高峰水库除险加固工程溢洪道单位工程验收会议。验收工作组由天长市中型水库除险加固工程建设现场管理处、滁州水苑建设监理有限公司、中水淮河规划设计研究有限公司(设计、地质)、安徽水安建设发展股份有限公司等有关单位代表及技术人员组成(名单附后),滁州市水利工程质量监督站派代表列席会议。验收工作组成员及与会代表现场查看了工程完成的形象面貌和工程外观质量情况,会议听取了相关单位关于工程施工和分部工程质量评定情况的汇报,分部工程质量评定及相关施工过程资料。依据《水利水电建设工程验收规程》(SL223-2008)及《水利水电工程施工质量检验与评定规程》SL176-2007等有关规定,对滁州市高峰水库除险加固工程溢洪道单位工程进行了验收。一、工程概况(一)单位工程名称及位置高峰水库除险加固溢洪道单位工程位于天长市冶山镇和郑集镇交界处,大坝由东向西方向,桩号0+000~1+120,东西两侧分别距乡镇公路2KM,距天长市区约12Km。(二)单位工程建设内容:大坝上游坝坡24.5高程以上拆除重建,现浇护坡混凝土120mm,护坡板下铺设100mm碎石垫层,24.5高程以下抛石护底施工,抛石厚600mm。坝坡24.5高程、26.5高程和28.5高程纵向浆砌镇脚、条埂。大坝下游坝坡修整种植草皮,0+220~1+100段施工贴坡排水,浇筑C20纵横混凝土排水沟和坝脚浆砌石集水沟。拆除和开挖弃料用于个人收集整理勿做商业用途4/15坝后填塘。坝坡塌陷处采用粘土回填,设计要求土方回填压实度不小于0.97。大坝上下游安装26根测压管和水位标尺等观测设施。新建C20混凝土防浪墙,墙厚0.3m,高1.0m,墙顶高程31.40m。坝顶道路改建为混凝土道路,路面结构自下而上依次为:级配碎石底基层20cm,水泥稳定碎石基层20cm,C30混凝土面层18cm。(三)、工程建设过程:溢洪道单位工程开工完工日期:开工日期:2009年10月1日完工日期:2010年10月30日大坝加固单位工程各分部建设过程序号分部工程名称开工时间完工时间1大坝上游加固工程2009.10.12010.8.122大坝下游加固工程2009.10.12010.10.283防浪墙工程2009.5.132010.9.254坝顶道路工程2010.8.12010.10.105白蚁防治2010.8.102010.9.306水文、水工观测2009.10.42010.10.30施工过程:1、土石方开挖土方开挖前,先进行原始地貌测量,测量成果报监理部审批后,按照设计图纸要求放样,确定开挖定桩放线。坝坡修整以机械为主、人工配合的施工方法,由于施工占线较长,采取分段开挖清基,施工时,测量人员随时进行跟踪测量,保证机械挖土的精确。坝坡清基边线须延伸到最大开挖边线或填筑线外侧,清除的弃料用于坝后填塘,严重影响环境的清除物质,按监理工程师指定的地区进行掩埋。开挖预留10cm保护层进行人工修整,至设计高程后,并个人收集整理勿做商业用途5/15进行施工测量,检查坡面高程和土质是否满足设计要求,经自检合格及监理复核合格后进行下道工序。2、土方回填采用机械回填结合人工回填的方法。土方回填前做现场填土工艺试验设计,按试验成果控制回填土质量。①土方回填前先清除原地面草皮、树根、垃圾等杂物,分段填筑各段之间设置标志,以防漏压、欠压。...
