市政工程项目策划(概论)编制时间:2017年6月19日工程准备阶段1

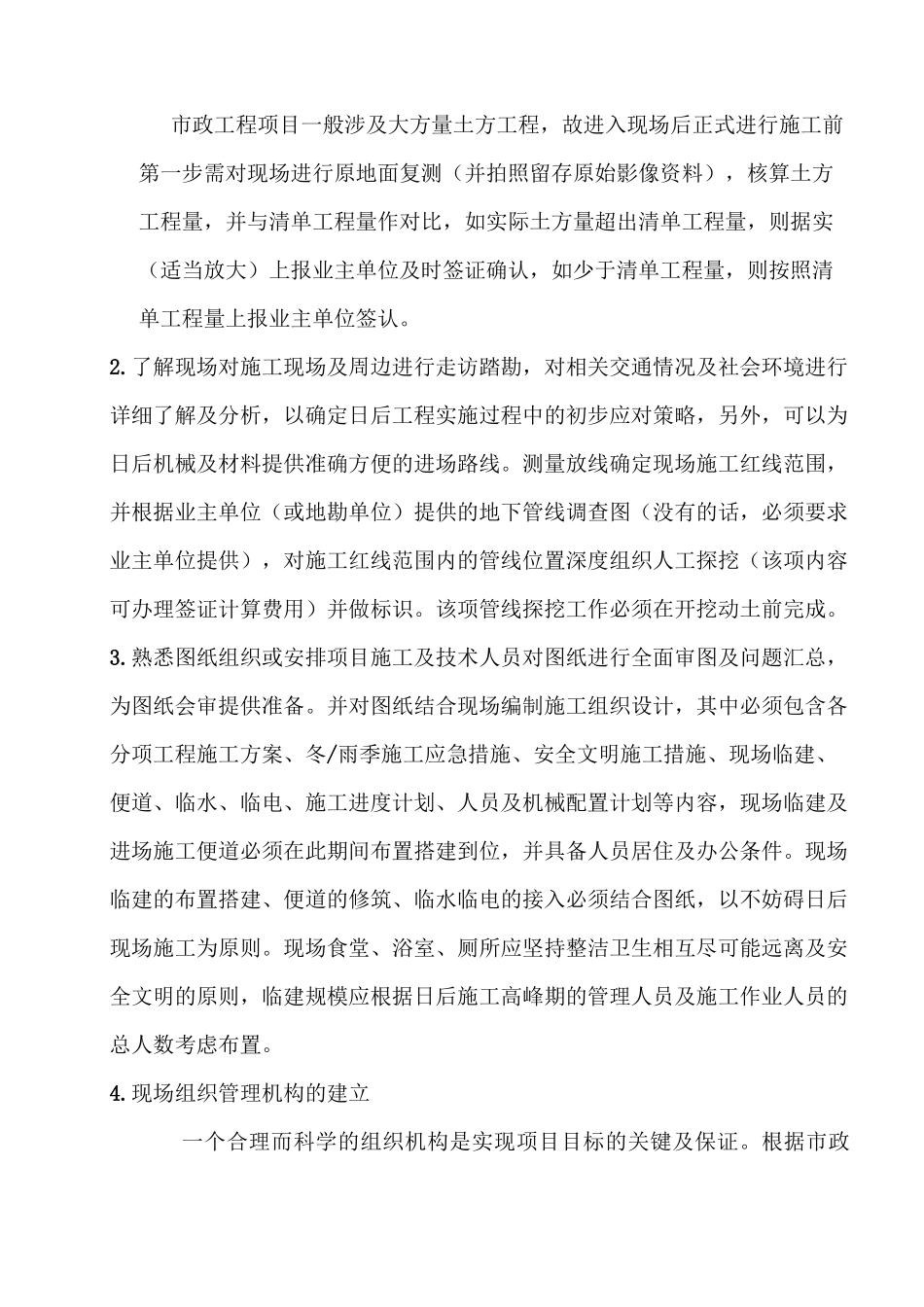

原地面复测市政工程项目一般涉及大方量土方工程,故进入现场后正式进行施工前第一步需对现场进行原地面复测(并拍照留存原始影像资料),核算土方工程量,并与清单工程量作对比,如实际土方量超出清单工程量,则据实(适当放大)上报业主单位及时签证确认,如少于清单工程量,则按照清单工程量上报业主单位签认
了解现场对施工现场及周边进行走访踏勘,对相关交通情况及社会环境进行详细了解及分析,以确定日后工程实施过程中的初步应对策略,另外,可以为日后机械及材料提供准确方便的进场路线
测量放线确定现场施工红线范围,并根据业主单位(或地勘单位)提供的地下管线调查图(没有的话,必须要求业主单位提供),对施工红线范围内的管线位置深度组织人工探挖(该项内容可办理签证计算费用)并做标识
该项管线探挖工作必须在开挖动土前完成
熟悉图纸组织或安排项目施工及技术人员对图纸进行全面审图及问题汇总,为图纸会审提供准备
并对图纸结合现场编制施工组织设计,其中必须包含各分项工程施工方案、冬/雨季施工应急措施、安全文明施工措施、现场临建、便道、临水、临电、施工进度计划、人员及机械配置计划等内容,现场临建及进场施工便道必须在此期间布置搭建到位,并具备人员居住及办公条件
现场临建的布置搭建、便道的修筑、临水临电的接入必须结合图纸,以不妨碍日后现场施工为原则
现场食堂、浴室、厕所应坚持整洁卫生相互尽可能远离及安全文明的原则,临建规模应根据日后施工高峰期的管理人员及施工作业人员的总人数考虑布置
现场组织管理机构的建立一个合理而科学的组织机构是实现项目目标的关键及保证

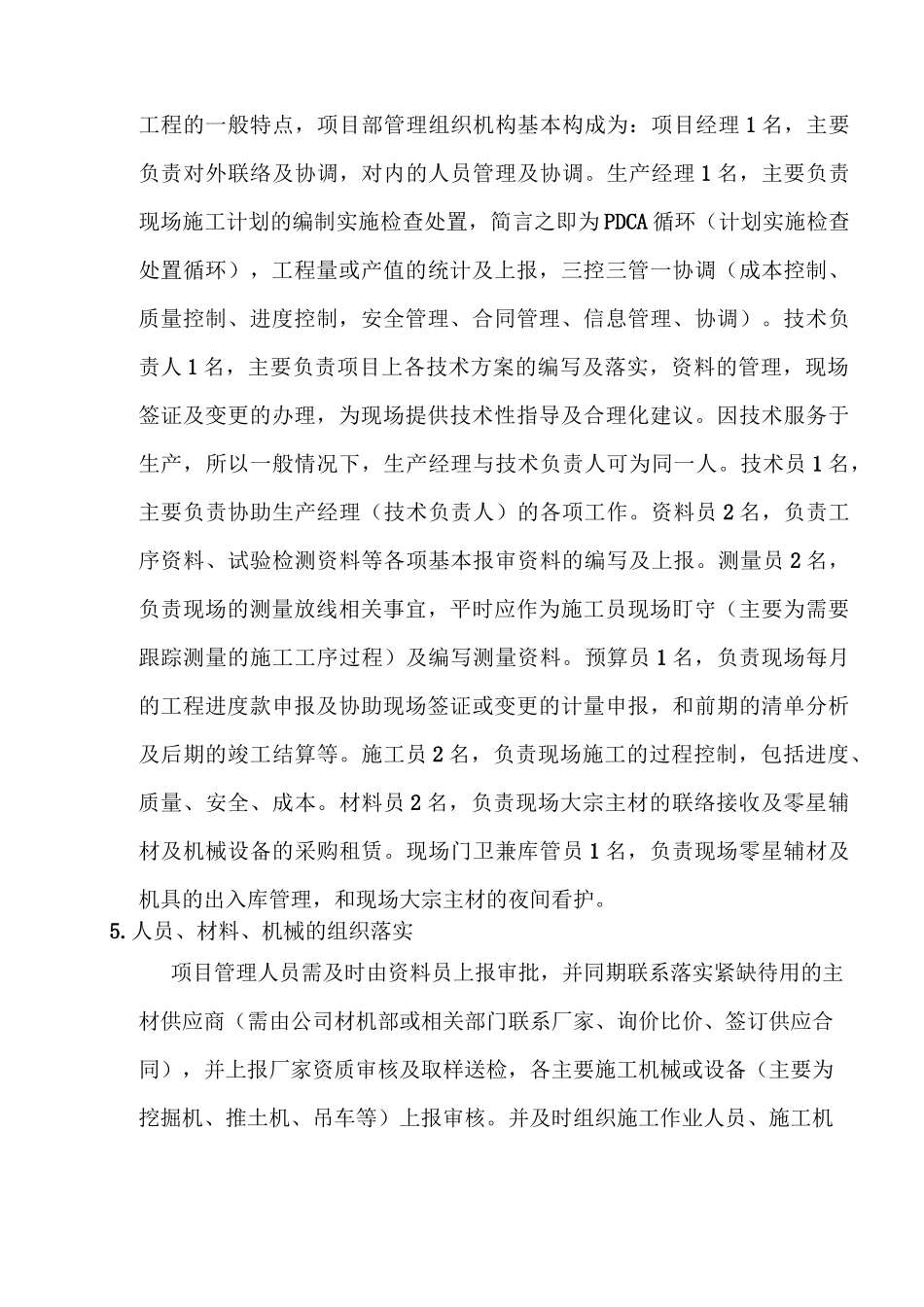

根据市政工程的一般特点,项目部管理组织机构基本构成为:项目经理1名,主要负责对外联络及协调,对内的人员管理及协调
生产经理1名,主要负责现场施工计划的编制实施检查处置,简言之即为PDCA循环
