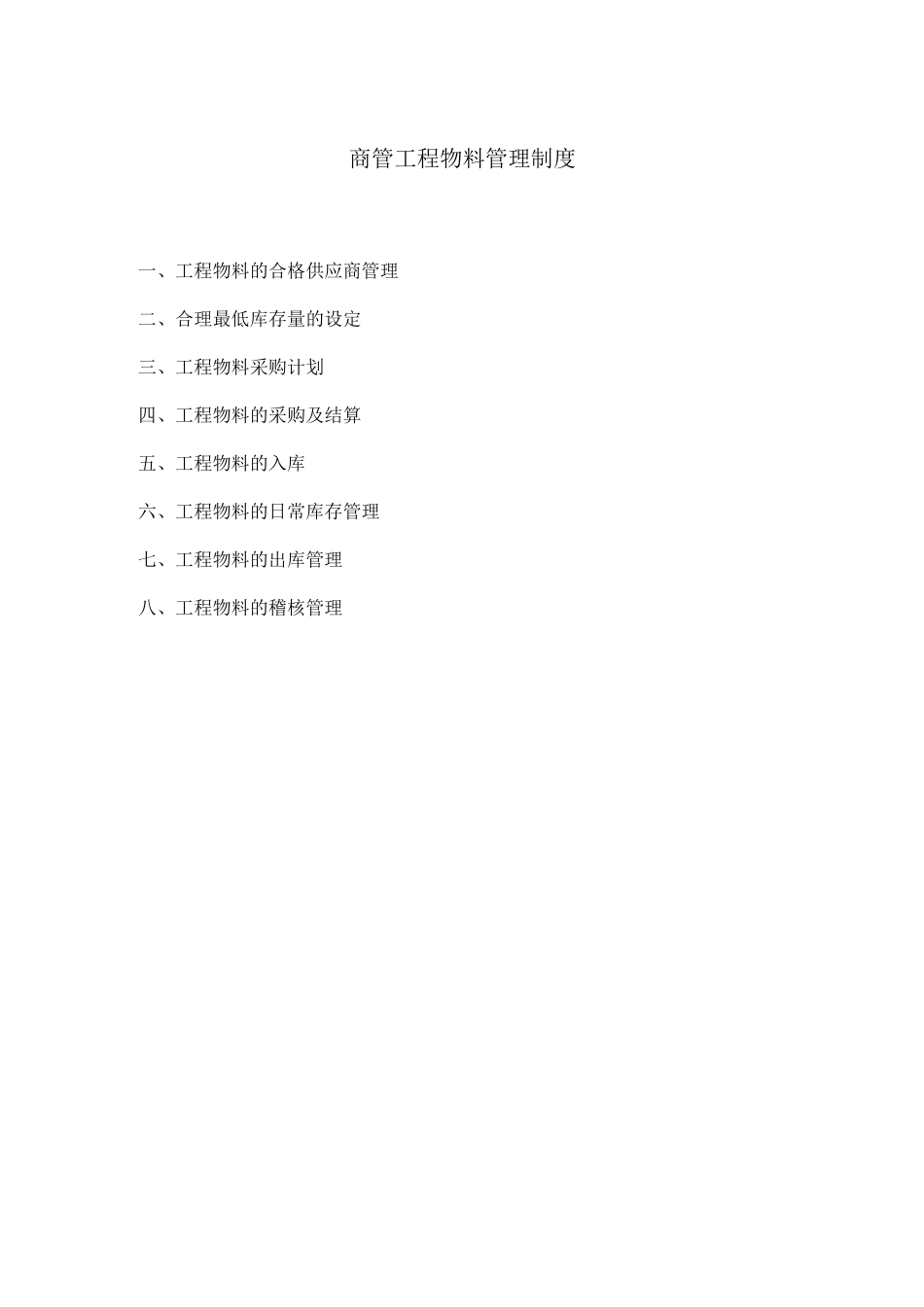

商管工程物料管理制度一、工程物料的合格供应商管理二、合理最低库存量的设定三、工程物料采购计划四、工程物料的采购及结算五、工程物料的入库六、工程物料的日常库存管理七、工程物料的出库管理八、工程物料的稽核管理①万滋iBiUU肓理WONDACOfWMCKdZliiLMaMA-aEIWEIfT为了保证工程维修工作的正常运行,科学、合理的降低工程物料的消耗,规范相关管理流程,特制定本管理制度

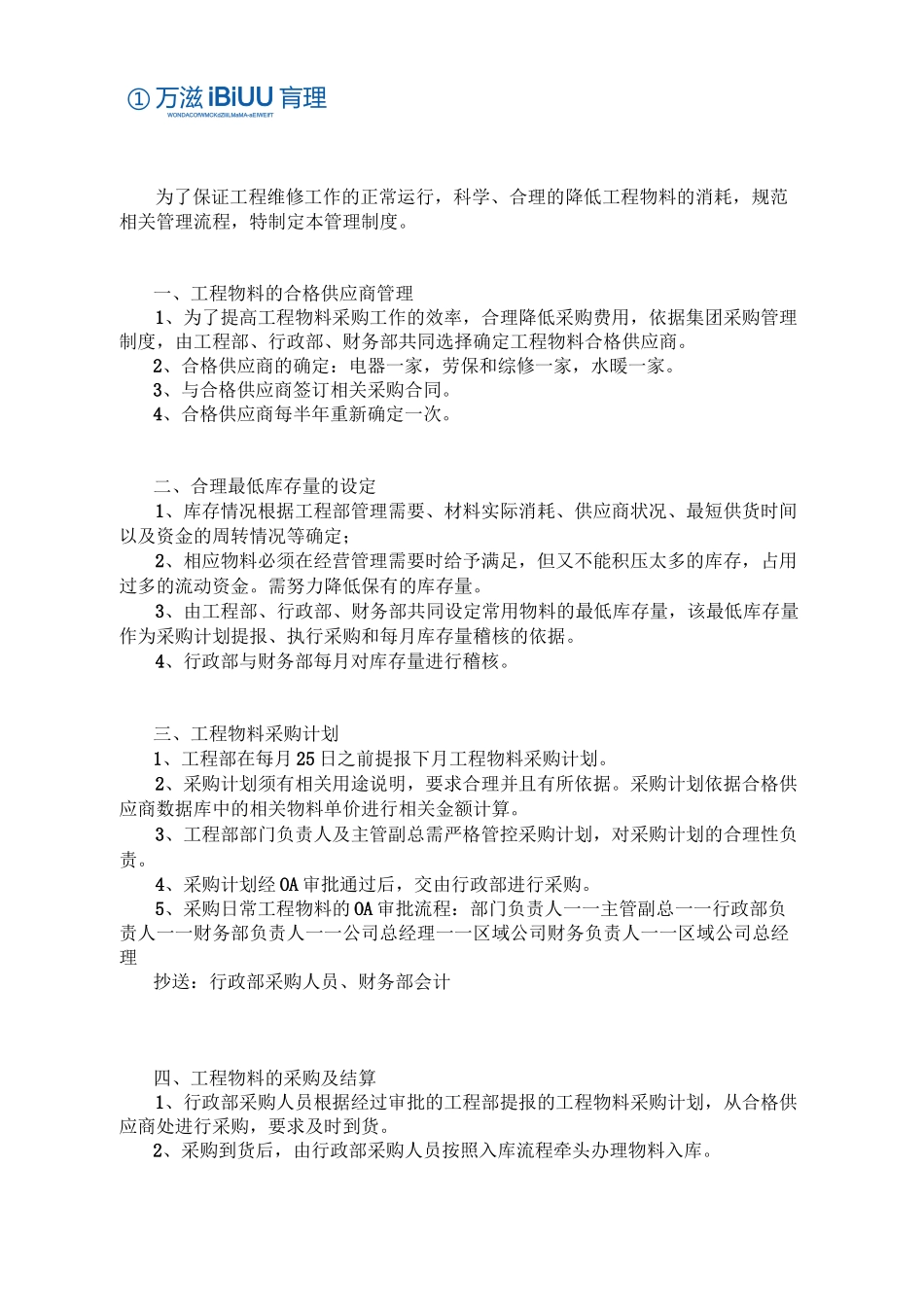

一、工程物料的合格供应商管理1、为了提高工程物料采购工作的效率,合理降低采购费用,依据集团采购管理制度,由工程部、行政部、财务部共同选择确定工程物料合格供应商
2、合格供应商的确定:电器一家,劳保和综修一家,水暖一家
3、与合格供应商签订相关采购合同
4、合格供应商每半年重新确定一次
二、合理最低库存量的设定1、库存情况根据工程部管理需要、材料实际消耗、供应商状况、最短供货时间以及资金的周转情况等确定;2、相应物料必须在经营管理需要时给予满足,但又不能积压太多的库存,占用过多的流动资金
需努力降低保有的库存量
3、由工程部、行政部、财务部共同设定常用物料的最低库存量,该最低库存量作为采购计划提报、执行采购和每月库存量稽核的依据
4、行政部与财务部每月对库存量进行稽核
三、工程物料采购计划1、工程部在每月25日之前提报下月工程物料采购计划
2、采购计划须有相关用途说明,要求合理并且有所依据
采购计划依据合格供应商数据库中的相关物料单价进行相关金额计算
3、工程部部门负责人及主管副总需严格管控采购计划,对采购计划的合理性负责
4、采购计划经OA审批通过后,交由行政部进行采购

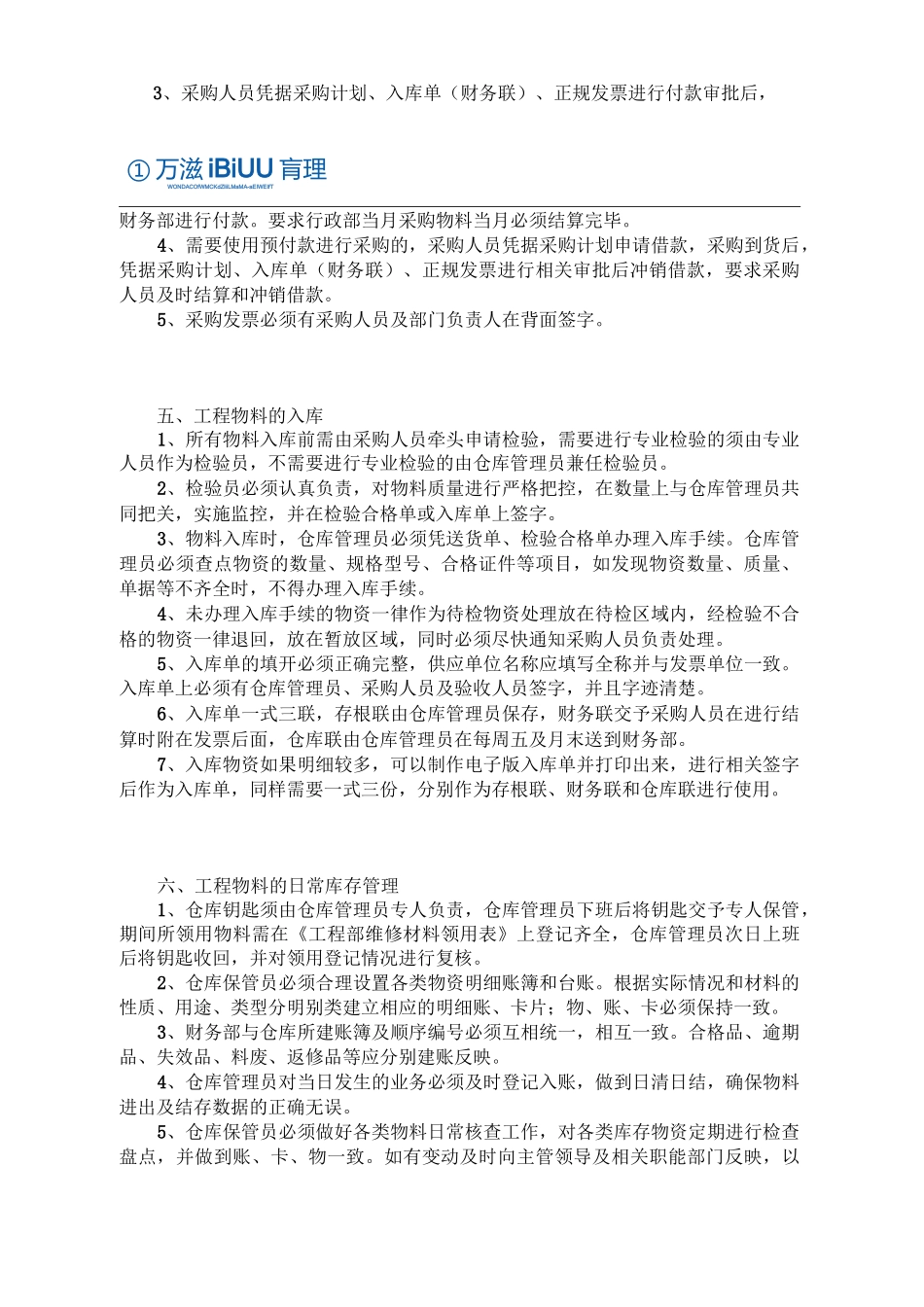

5、采购日常工程物料的OA审批流程:部门负责人一一主管副总一一行政部负责人一一财务部负责人一一公司总经理一一区域公司财务负责人一一区域公司总经理抄送:行政部采购人员、财务部会计四、工程物料的采购及结算1、行政部采购人员根据经过审
