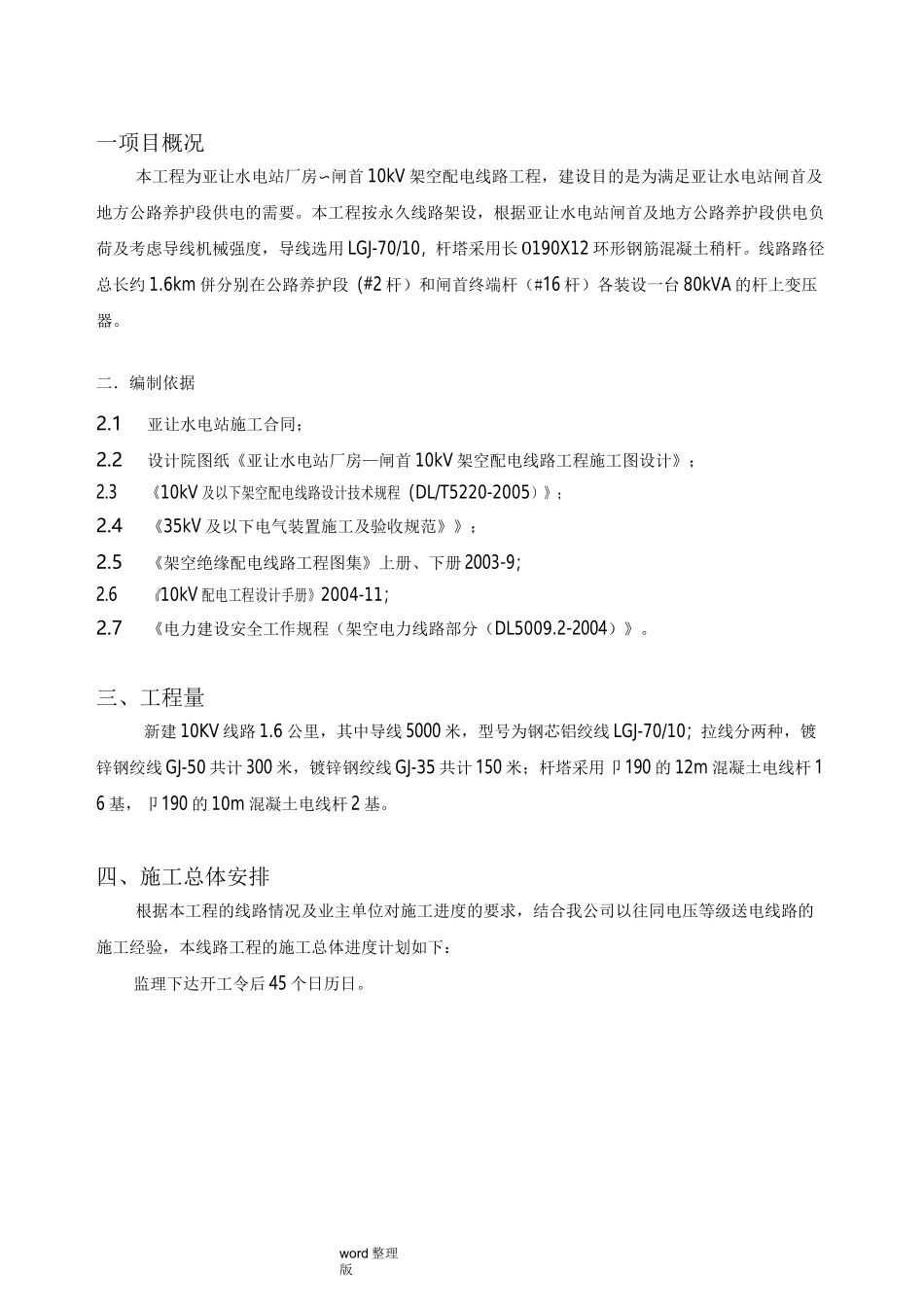

word整理版一项目概况本工程为亚让水电站厂房〜闸首10kV架空配电线路工程,建设目的是为满足亚让水电站闸首及地方公路养护段供电的需要
本工程按永久线路架设,根据亚让水电站闸首及地方公路养护段供电负荷及考虑导线机械强度,导线选用LGJ-70/10,杆塔采用长0190X12环形钢筋混凝土稍杆
线路路径总长约1
6km併分别在公路养护段(#2杆)和闸首终端杆(#16杆)各装设一台80kVA的杆上变压器
二.编制依据2
1亚让水电站施工合同;2
2设计院图纸《亚让水电站厂房—闸首10kV架空配电线路工程施工图设计》;2
3《10kV及以下架空配电线路设计技术规程(DL/T5220-2005)》;2
4《35kV及以下电气装置施工及验收规范》》;2
5《架空绝缘配电线路工程图集》上册、下册2003-9;2
6《10kV配电工程设计手册》2004-11;2
7《电力建设安全工作规程(架空电力线路部分(DL5009
2-2004)》
三、工程量新建10KV线路1
6公里,其中导线5000米,型号为钢芯铝绞线LGJ-70/10;拉线分两种,镀锌钢绞线GJ-50共计300米,镀锌钢绞线GJ-35共计150米;杆塔采用卩190的12m混凝土电线杆16基,卩190的10m混凝土电线杆2基
四、施工总体安排根据本工程的线路情况及业主单位对施工进度的要求,结合我公司以往同电压等级送电线路的施工经验,本线路工程的施工总体进度计划如下:监理下达开工令后45个日历日

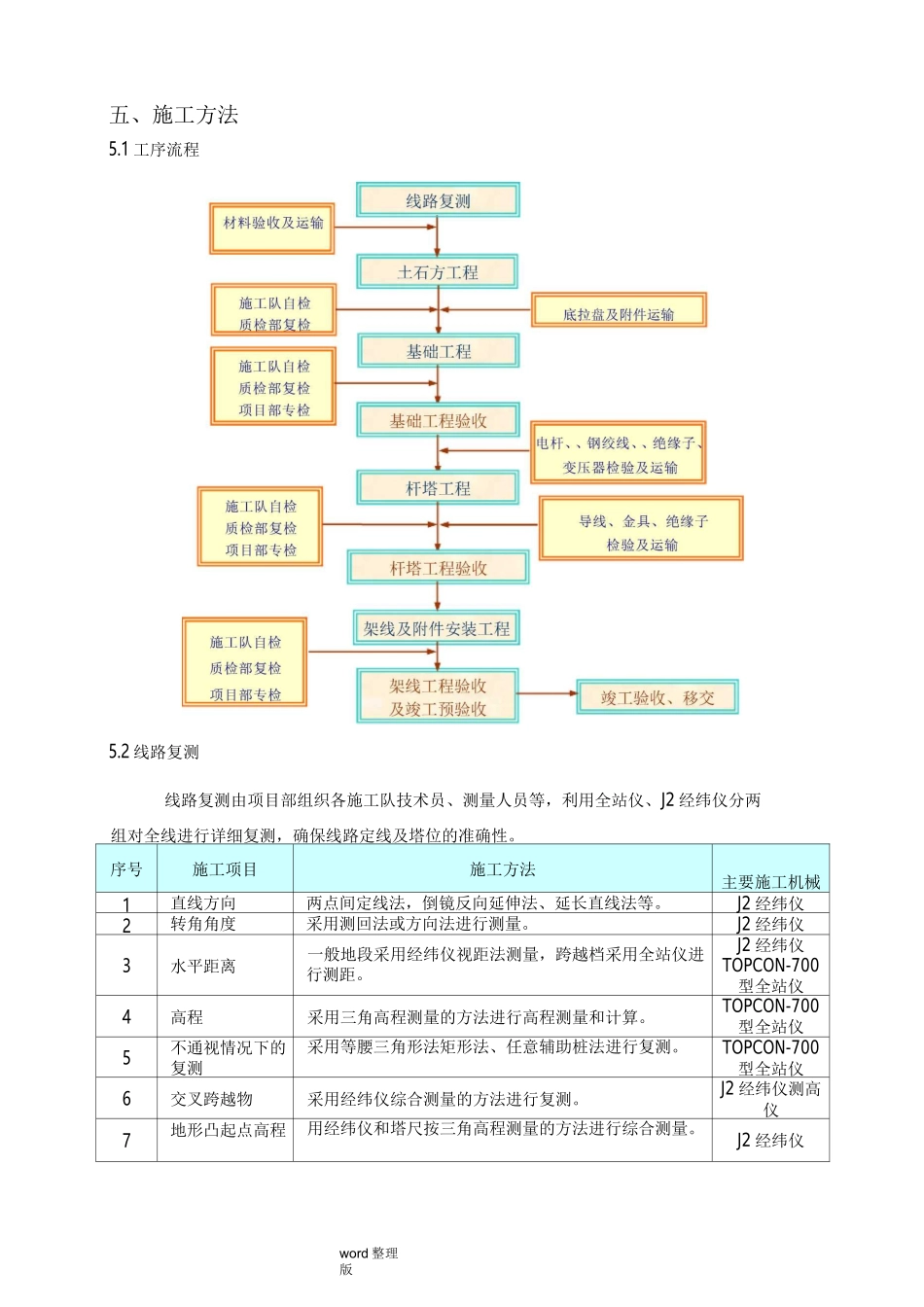

word整理版五、施工方法5
1工序流程5
2线路复测线路复测由项目部组织各施工队技术员、测量人员等,利用全站仪、J2经纬仪分两组对全线进行详细复测,确保线路定线及塔位的准确性

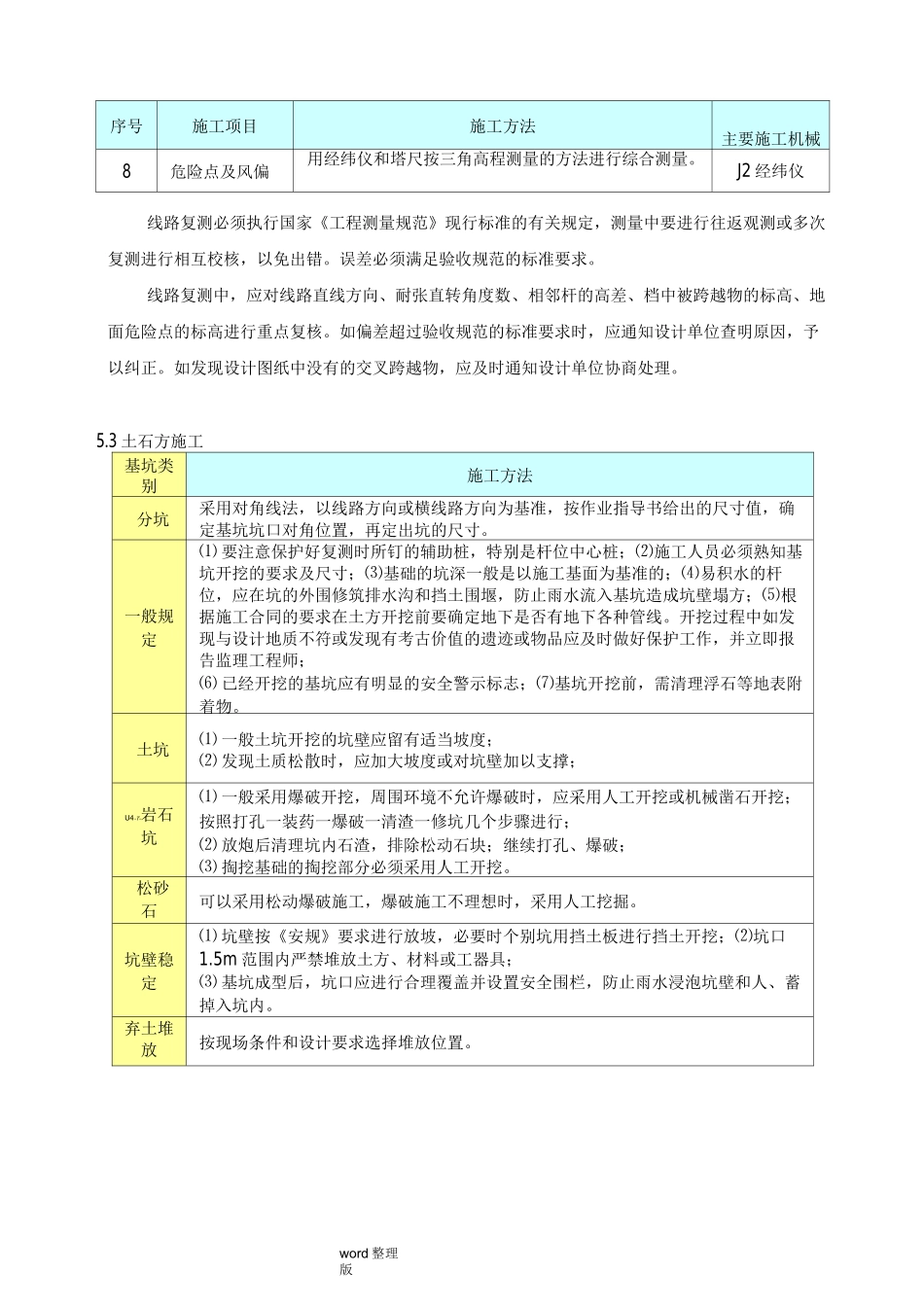

序号施工项目施工方法主要施工机械1直线方向两点间定线法,倒镜反向延伸法、延长直线法等
J2经纬仪2转角角度采用测回法或方向法进行测量
J2经纬仪3水平距离一般地段采
