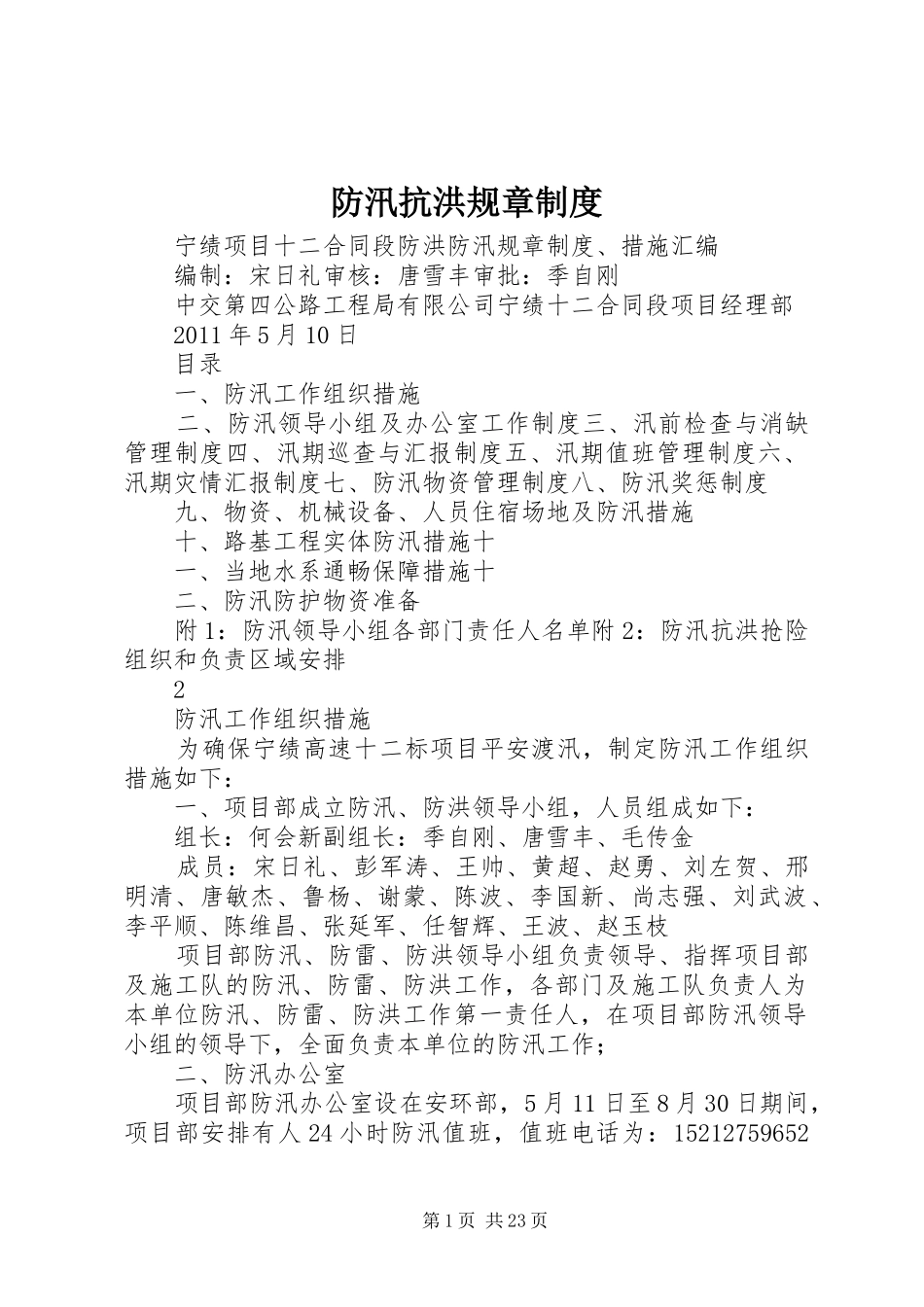

防汛抗洪规章制度宁绩项目十二合同段防洪防汛规章制度、措施汇编编制:宋日礼审核:唐雪丰审批:季自刚中交第四公路工程局有限公司宁绩十二合同段项目经理部2011年5月10日目录一、防汛工作组织措施二、防汛领导小组及办公室工作制度三、汛前检查与消缺管理制度四、汛期巡查与汇报制度五、汛期值班管理制度六、汛期灾情汇报制度七、防汛物资管理制度八、防汛奖惩制度九、物资、机械设备、人员住宿场地及防汛措施十、路基工程实体防汛措施十一、当地水系通畅保障措施十二、防汛防护物资准备附1:防汛领导小组各部门责任人名单附2:防汛抗洪抢险组织和负责区域安排2防汛工作组织措施为确保宁绩高速十二标项目平安渡汛,制定防汛工作组织措施如下:一、项目部成立防汛、防洪领导小组,人员组成如下:组长:何会新副组长:季自刚、唐雪丰、毛传金成员:宋日礼、彭军涛、王帅、黄超、赵勇、刘左贺、邢明清、唐敏杰、鲁杨、谢蒙、陈波、李国新、尚志强、刘武波、李平顺、陈维昌、张延军、任智辉、王波、赵玉枝项目部防汛、防雷、防洪领导小组负责领导、指挥项目部及施工队的防汛、防雷、防洪工作,各部门及施工队负责人为本单位防汛、防雷、防洪工作第一责任人,在项目部防汛领导小组的领导下,全面负责本单位的防汛工作;二、防汛办公室项目部防汛办公室设在安环部,5月11日至8月30日期间,项目部安排有人24小时防汛值班,值班电话为:15212759652第1页共23页宋日礼三、防汛抢险队桥涵1队、桥梁2队、路基1队、路基2队、拌和站各组成一个10人的应急小分队,下大雨时,到项目部待命,以便随时投入抢险

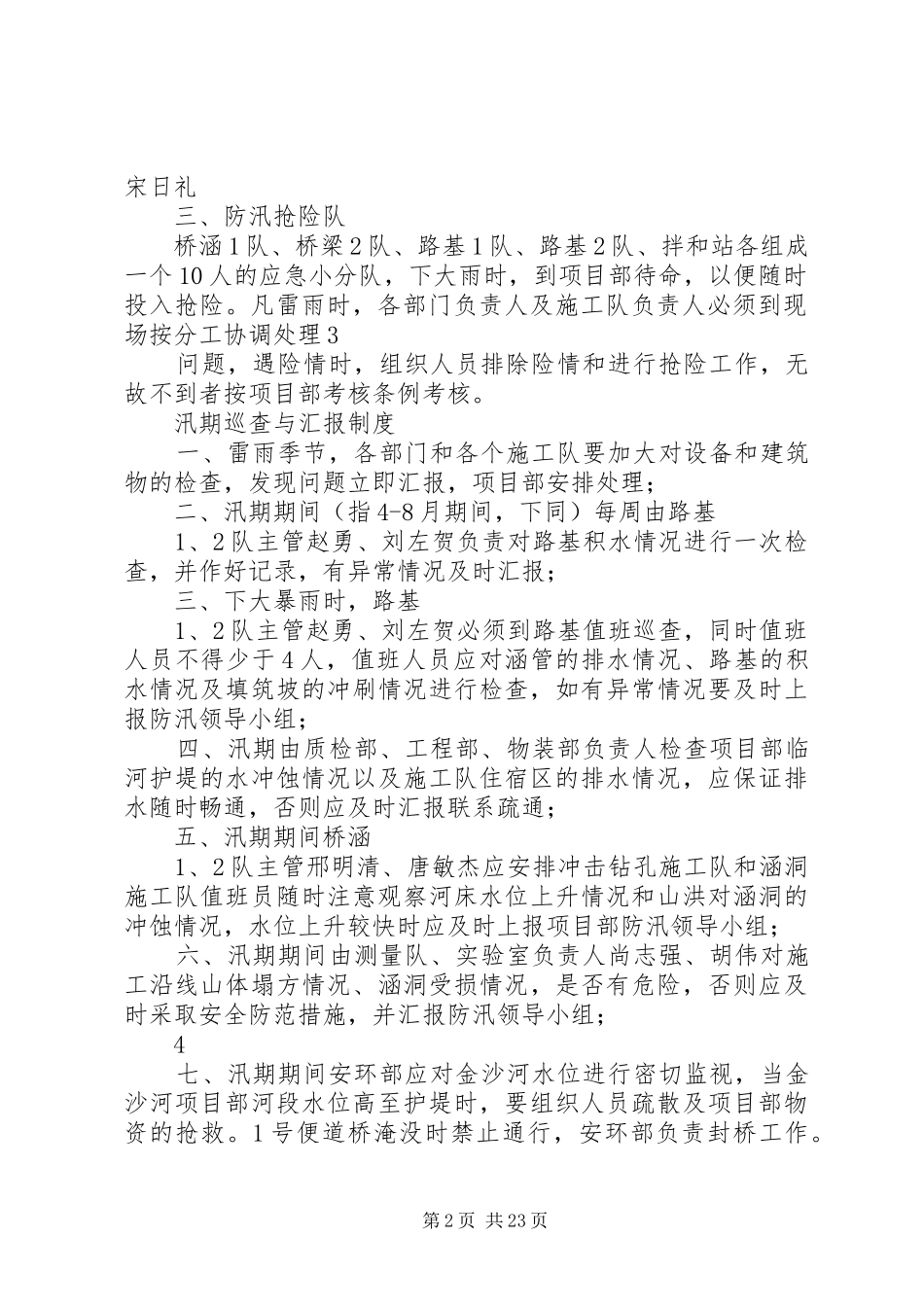

凡雷雨时,各部门负责人及施工队负责人必须到现场按分工协调处理3问题,遇险情时,组织人员排除险情和进行抢险工作,无故不到者按项目部考核条例考核

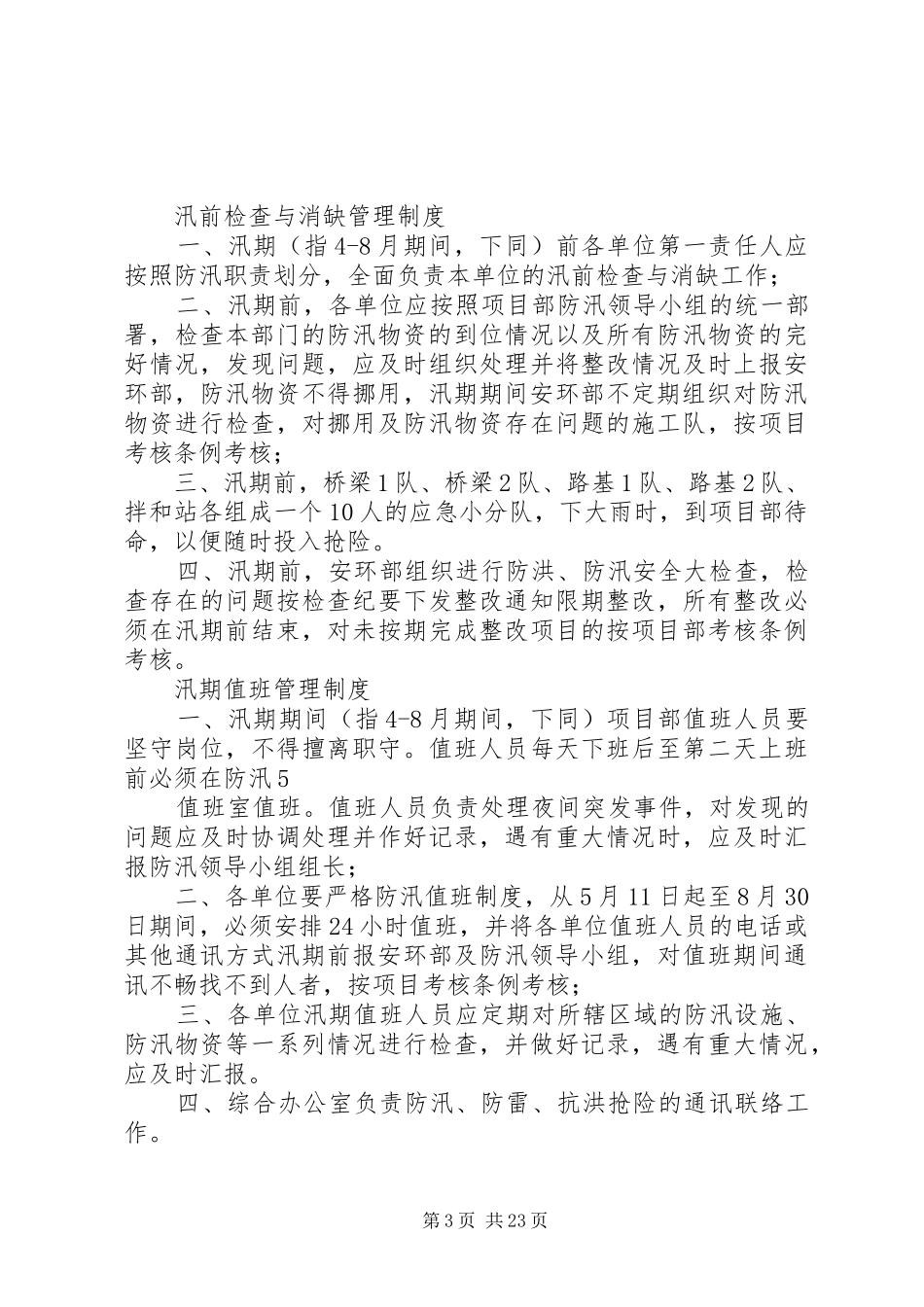

汛期巡查与汇报制度一、雷雨季节,各部门和各个施工队要加大对设备和建筑物的检查,发现问题立即汇报,项目部安排处理;二、汛期期间
