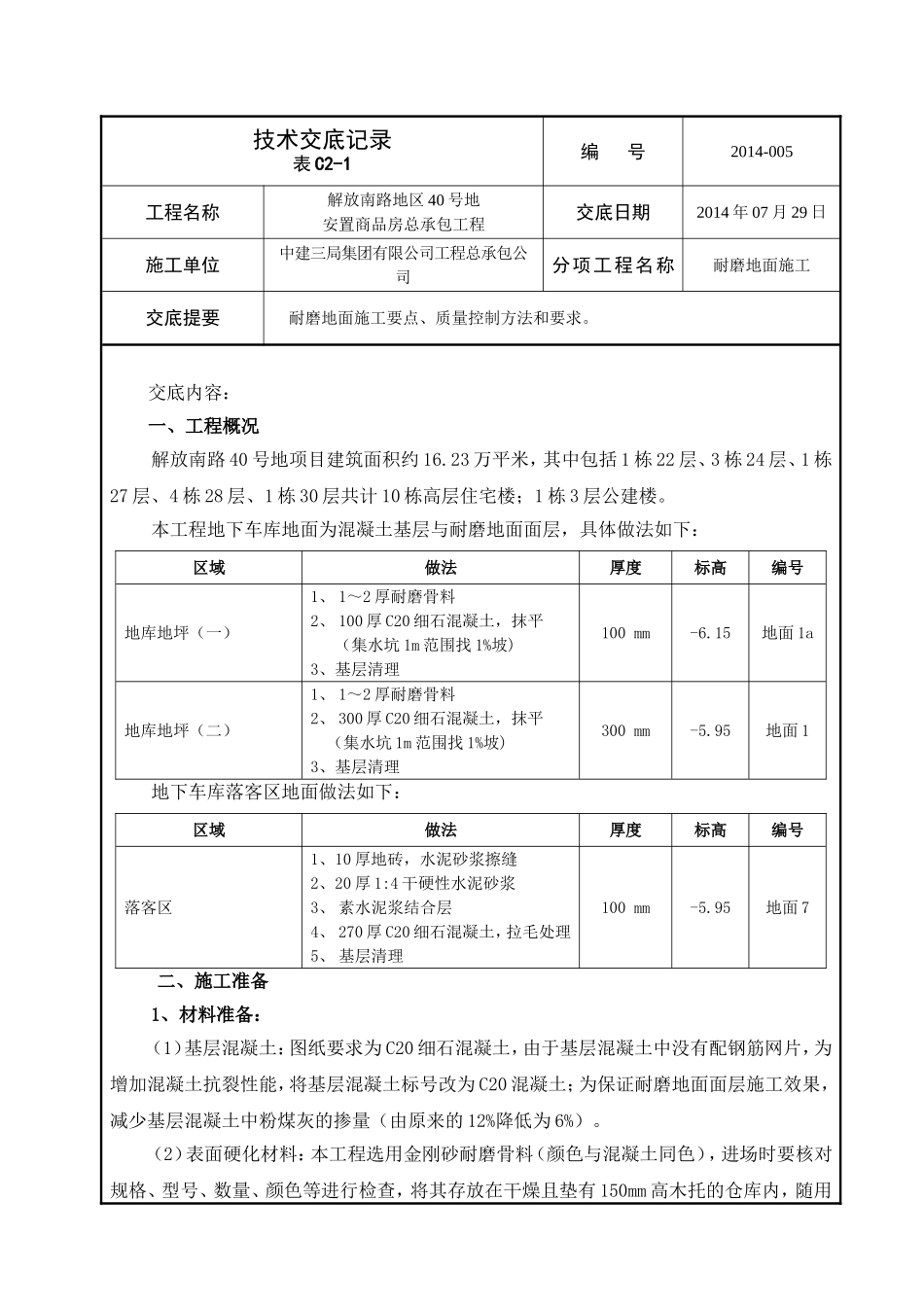

技术交底记录表C2-1编号2014-005工程名称解放南路地区40号地安置商品房总承包工程交底日期2014年07月29日施工单位中建三局集团有限公司工程总承包公司分项工程名称耐磨地面施工交底提要耐磨地面施工要点、质量控制方法和要求
交底内容:一、工程概况解放南路40号地项目建筑面积约16
23万平米,其中包括1栋22层、3栋24层、1栋27层、4栋28层、1栋30层共计10栋高层住宅楼;1栋3层公建楼
本工程地下车库地面为混凝土基层与耐磨地面面层,具体做法如下:区域做法厚度标高编号地库地坪(一)1、1~2厚耐磨骨料2、100厚C20细石混凝土,抹平(集水坑1m范围找1%坡)3、基层清理100mm-6
15地面1a地库地坪(二)1、1~2厚耐磨骨料2、300厚C20细石混凝土,抹平(集水坑1m范围找1%坡)3、基层清理300mm-5
95地面1地下车库落客区地面做法如下:区域做法厚度标高编号落客区1、10厚地砖,水泥砂浆擦缝2、20厚1:4干硬性水泥砂浆3、素水泥浆结合层4、270厚C20细石混凝土,拉毛处理5、基层清理100mm-5
95地面7二、施工准备1、材料准备:(1)基层混凝土:图纸要求为C20细石混凝土,由于基层混凝土中没有配钢筋网片,为增加混凝土抗裂性能,将基层混凝土标号改为C20混凝土;为保证耐磨地面面层施工效果,减少基层混凝土中粉煤灰的掺量(由原来的12%降低为6%)
(2)表面硬化材料:本工程选用金刚砂耐磨骨料(颜色与混凝土同色),进场时要核对规格、型号、数量、颜色等进行检查,将其存放在干燥且垫有150mm高木托的仓库内,随用随取
提取数量必须根据本次混凝土操作面积需撒布的数量而定,不可多取或少取,以防受潮或质量降低
(3)模板:本工程混凝土基层侧模采用18#槽钢,并配合部分木模板

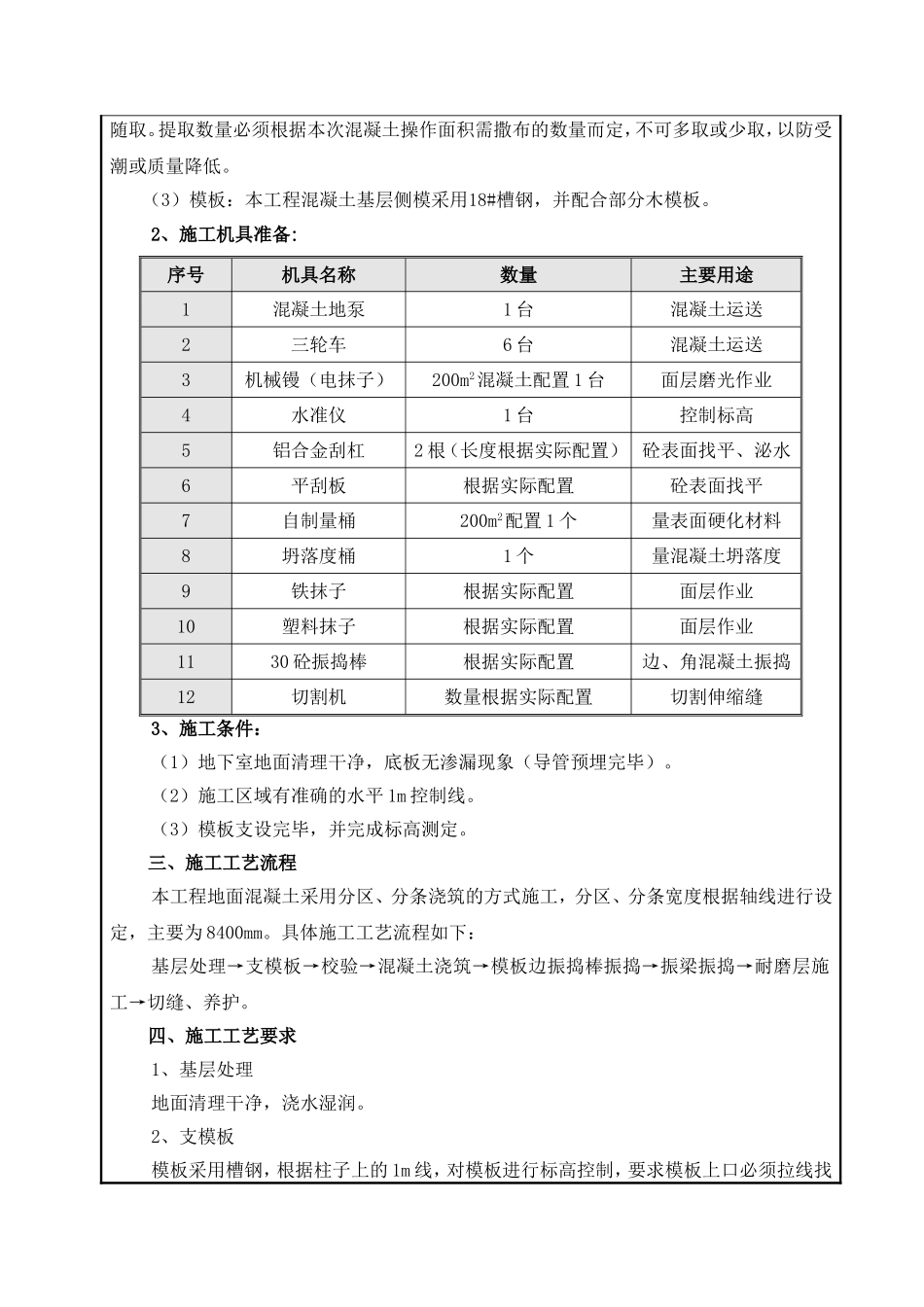

2、施工机具准备:序号机具名称数量主要用途1混凝土地泵1台混凝土运送2三轮
