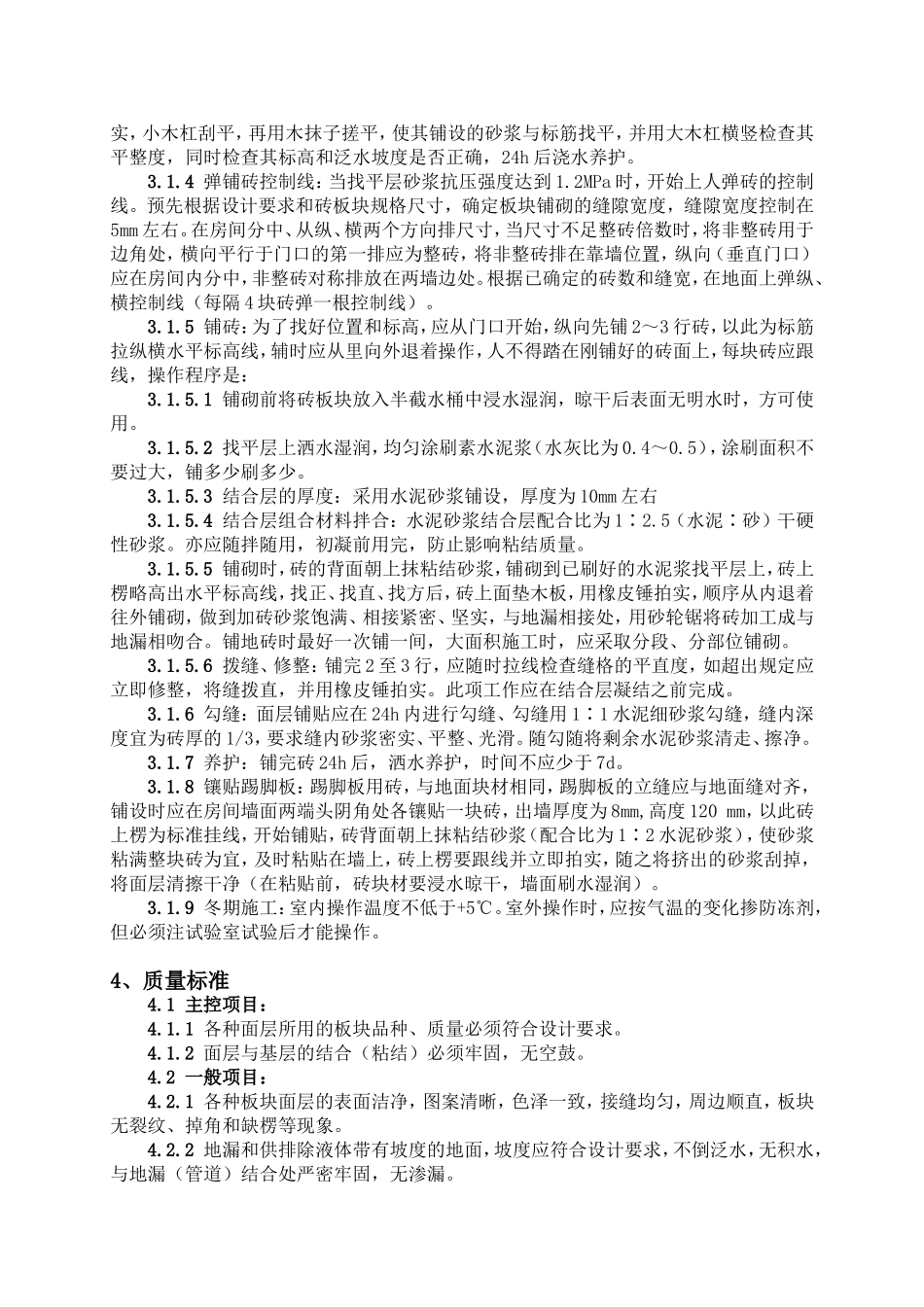

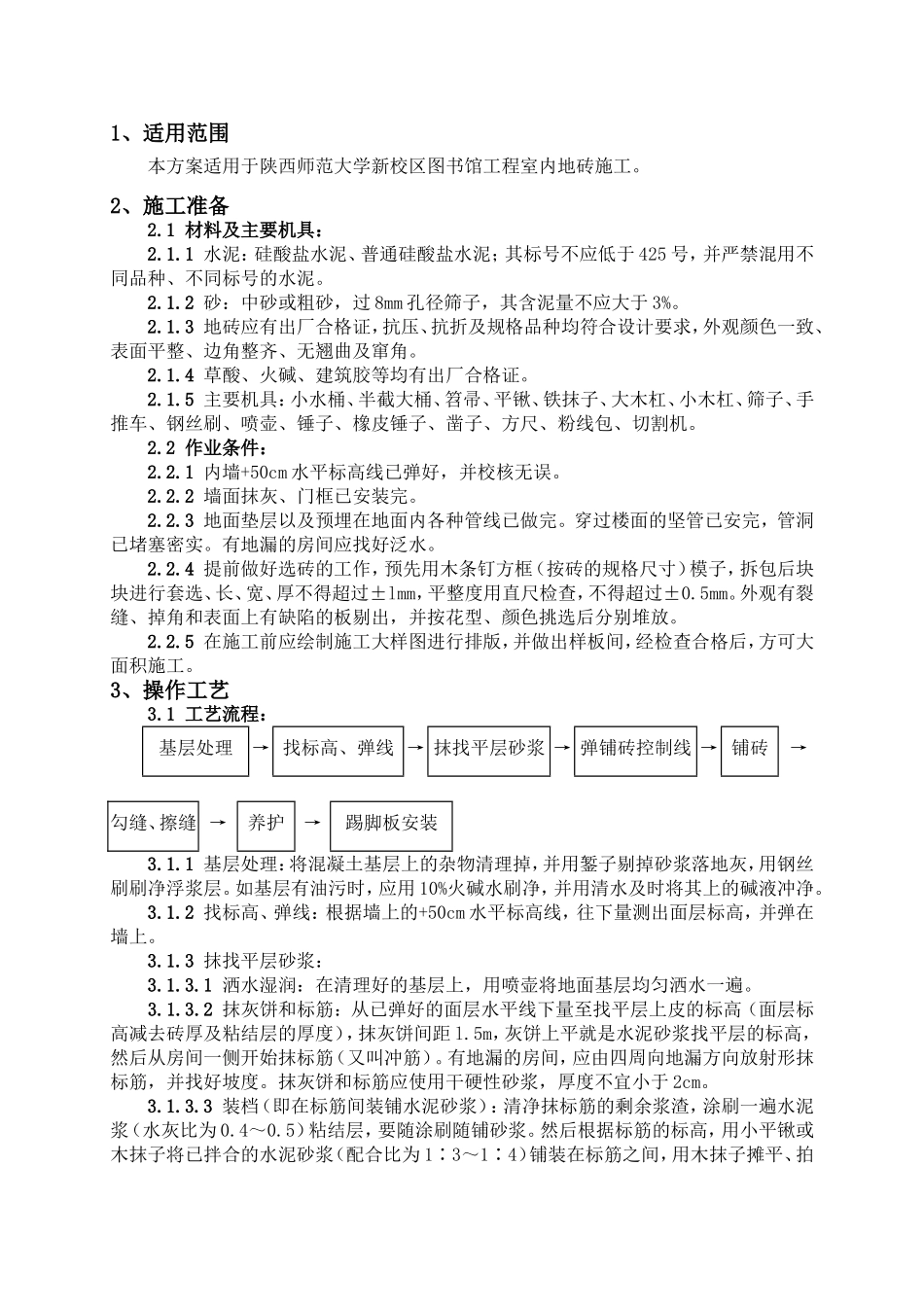

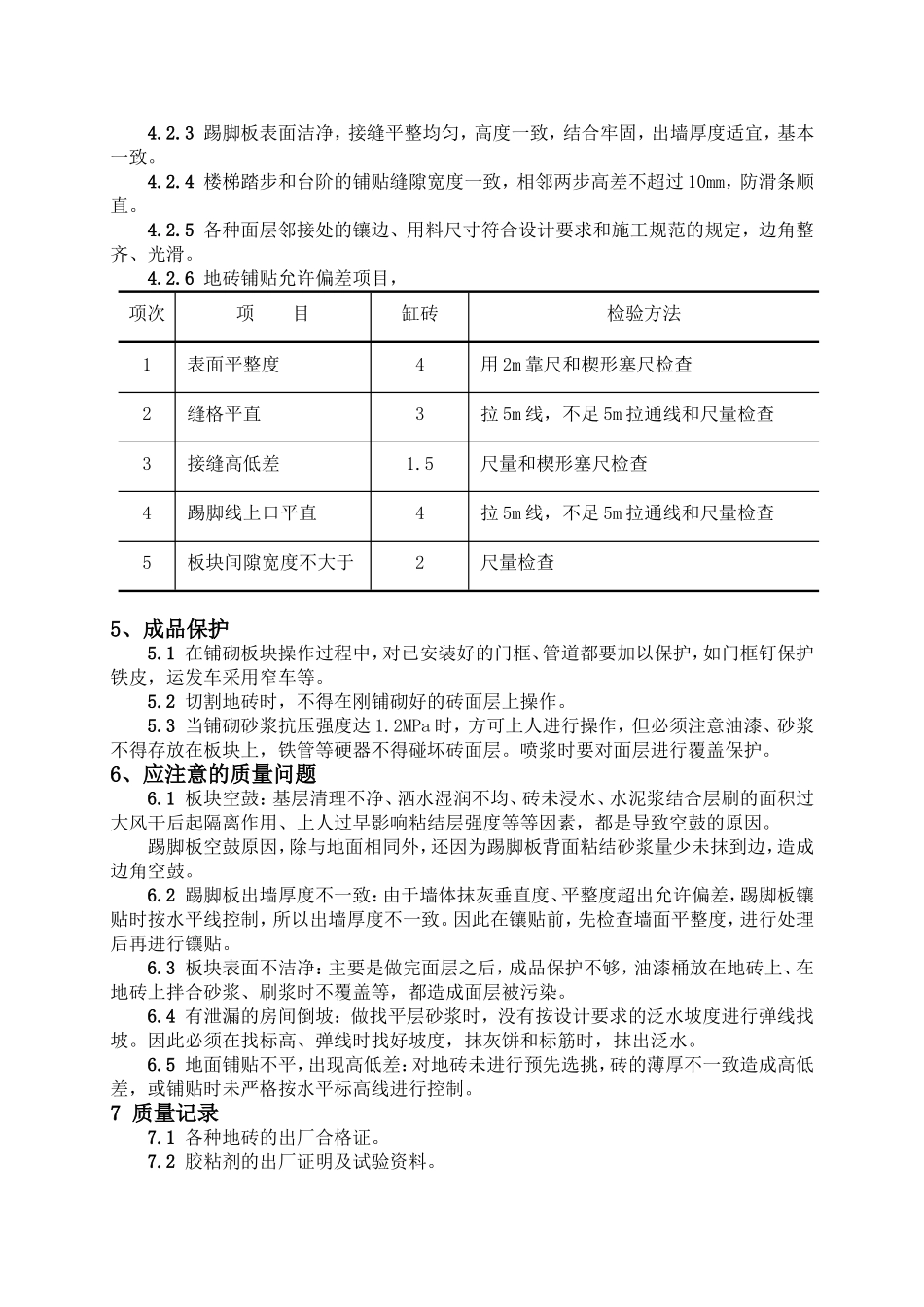

1、适用范围本方案适用于陕西师范大学新校区图书馆工程室内地砖施工
2、施工准备2
1材料及主要机具:2
1水泥:硅酸盐水泥、普通硅酸盐水泥;其标号不应低于425号,并严禁混用不同品种、不同标号的水泥
2砂:中砂或粗砂,过8mm孔径筛子,其含泥量不应大于3%
3地砖应有出厂合格证,抗压、抗折及规格品种均符合设计要求,外观颜色一致、表面平整、边角整齐、无翘曲及窜角
4草酸、火碱、建筑胶等均有出厂合格证
5主要机具:小水桶、半截大桶、笤帚、平锹、铁抹子、大木杠、小木杠、筛子、手推车、钢丝刷、喷壶、锤子、橡皮锤子、凿子、方尺、粉线包、切割机
2作业条件:2
1内墙+50cm水平标高线已弹好,并校核无误
2墙面抹灰、门框已安装完
3地面垫层以及预埋在地面内各种管线已做完
穿过楼面的坚管已安完,管洞已堵塞密实
有地漏的房间应找好泛水
4提前做好选砖的工作,预先用木条钉方框(按砖的规格尺寸)模子,拆包后块块进行套选、长、宽、厚不得超过±lmm,平整度用直尺检查,不得超过±0
外观有裂缝、掉角和表面上有缺陷的板剔出,并按花型、颜色挑选后分别堆放
5在施工前应绘制施工大样图进行排版,并做出样板间,经检查合格后,方可大面积施工
3、操作工艺3
1工艺流程:基层处理→找标高、弹线→抹找平层砂浆→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装3
1基层处理:将混凝土基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层
如基层有油污时,应用10%火碱水刷净,并用清水及时将其上的碱液冲净
2找标高、弹线:根据墙上的+50cm水平标高线,往下量测出面层标高,并弹在墙上
3抹找平层砂浆:3
1洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍
2抹灰饼和标筋:从已弹
