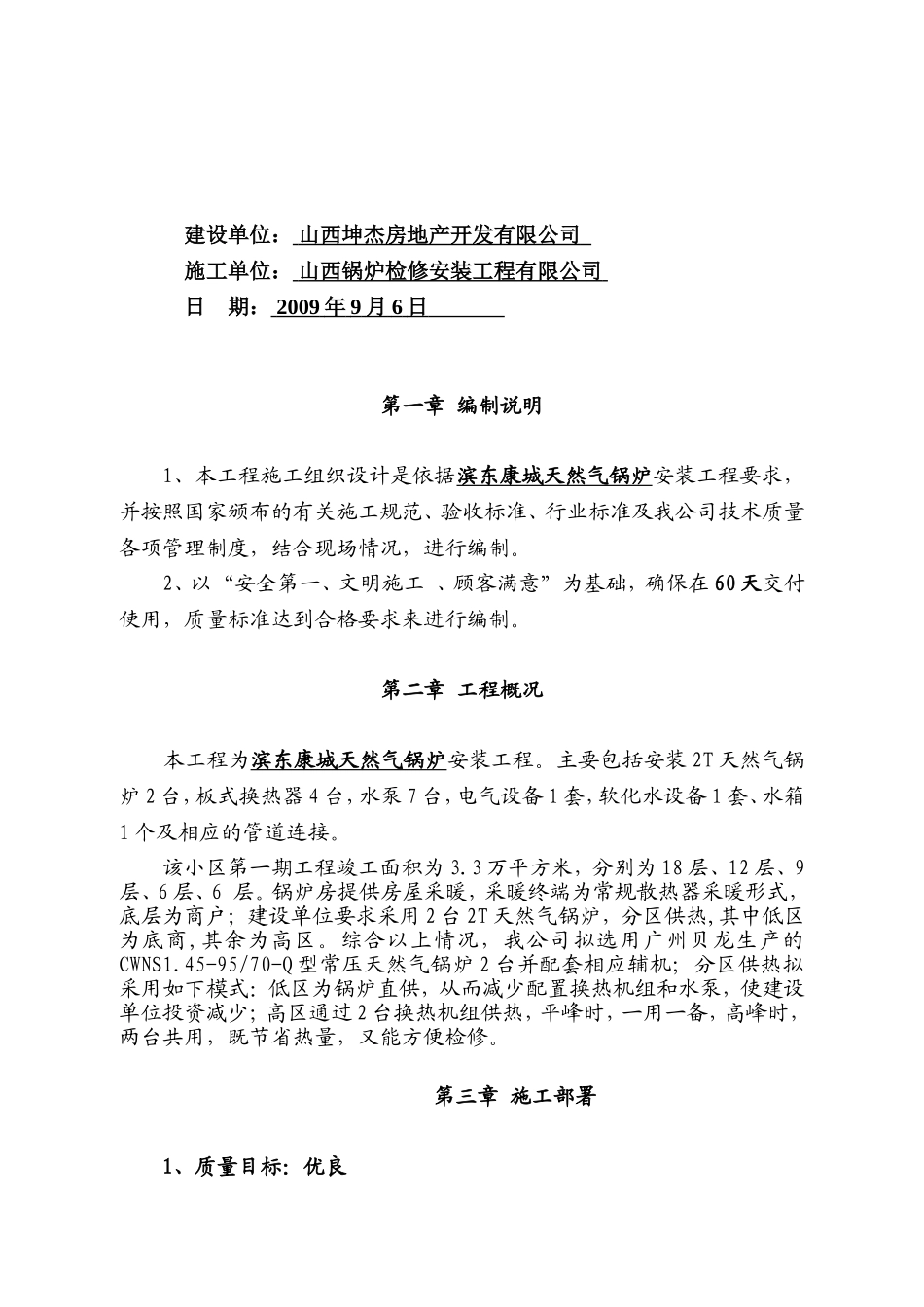

滨东康城天然气锅炉安装施工方案建设单位:山西坤杰房地产开发有限公司施工单位:山西锅炉检修安装工程有限公司日期:2009年9月6日第一章编制说明1、本工程施工组织设计是依据滨东康城天然气锅炉安装工程要求,并按照国家颁布的有关施工规范、验收标准、行业标准及我公司技术质量各项管理制度,结合现场情况,进行编制
2、以“安全第一、文明施工、顾客满意”为基础,确保在60天交付使用,质量标准达到合格要求来进行编制
第二章工程概况本工程为滨东康城天然气锅炉安装工程
主要包括安装2T天然气锅炉2台,板式换热器4台,水泵7台,电气设备1套,软化水设备1套、水箱1个及相应的管道连接
该小区第一期工程竣工面积为3
3万平方米,分别为18层、12层、9层、6层、6层
锅炉房提供房屋采暖,采暖终端为常规散热器采暖形式,底层为商户;建设单位要求采用2台2T天然气锅炉,分区供热,其中低区为底商,其余为高区
综合以上情况,我公司拟选用广州贝龙生产的CWNS1
45-95/70-Q型常压天然气锅炉2台并配套相应辅机;分区供热拟采用如下模式:低区为锅炉直供,从而减少配置换热机组和水泵,使建设单位投资减少;高区通过2台换热机组供热,平峰时,一用一备,高峰时,两台共用,既节省热量,又能方便检修
第三章施工部署1、质量目标:优良2、安全目标:安全文明施工,无伤亡事故3、工期目标:50日历天4、施工组织机构本工程组建项目经理部,项目经理对工程项目行使计划、组织、协调、控制、监督、指挥职能、全权处理项目事务,项目经理部对公司时间实行经济责任承包
项目管理层有项目经理、技术负责人、工长、安全员、质量员、预算员、材料员、技术员等成员组成,在建设单位、监理单位和公司的指导下,负责对本工程工期、质量、安全、成本等实施计划、组织、协调、控制和决策,对各生产要素全过程的动态管理
项目经理部对工程项目进行计划管理
计划管理主要体现在工
