附表一施工总体计划表年度2017年主要工程项目第一阶段第二阶段第三阶段第四阶段1-1011-2021-5051-8081-110111-230-2601
防护及排水6
路面标志标线9
其它注:总工期260日历天

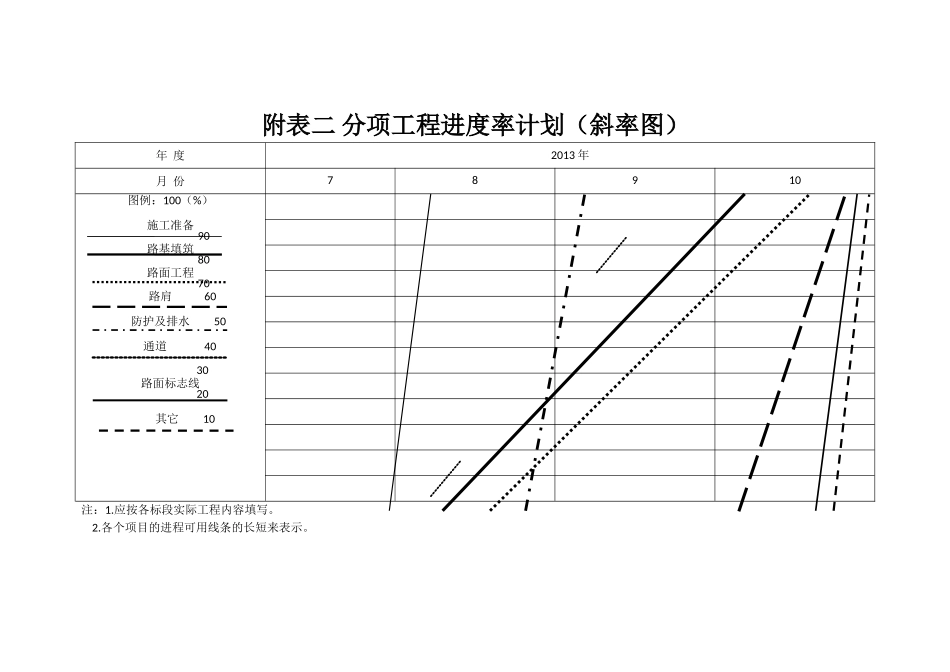

附表二分项工程进度率计划(斜率图)年度2013年月份78910图例:100(%)施工准备90路基填筑80路面工程70路肩60防护及排水50通道4030路面标志线20其它10注:1
应按各标段实际工程内容填写
各个项目的进程可用线条的长短来表示

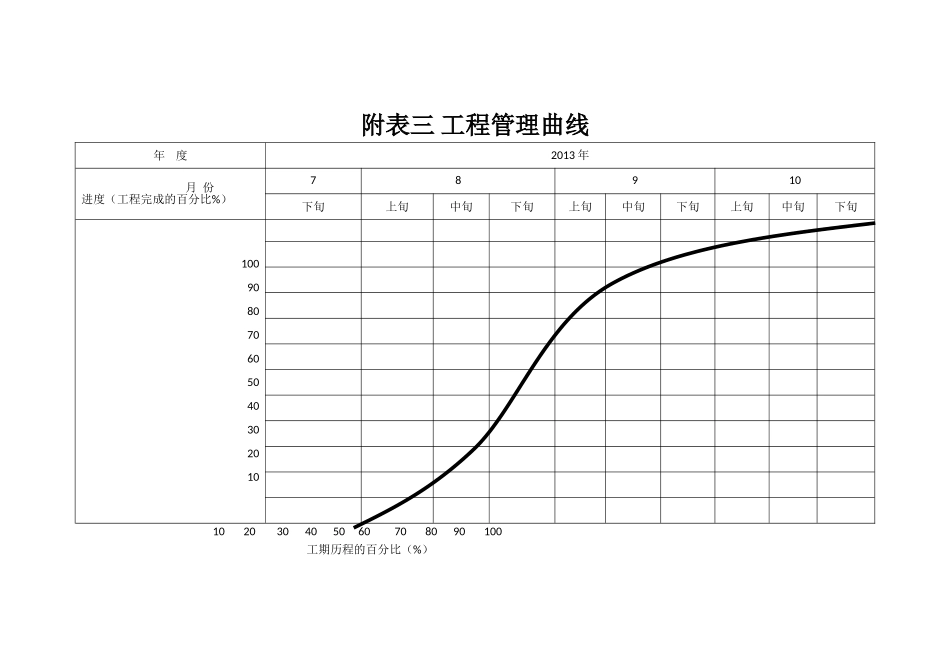

附表三工程管理曲线年度2013年月份进度(工程完成的百分比%)78910下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬100908070605040302010102030405060708090100工期历程的百分比(%)附表四分项工程生产率和施工周期表序号工程项目单位数量平均每生产单位规模(人,各种机械台)平均每单位生产率(数量、每周)每生产单位平均施工时间(周)生产单位总数(个)1路基处理公里15
215人主要机械7台3
04512路基填筑万m30
48716人主要机械3台0
07713路面工程万m27
13428人主要机械12台0
892814路肩万m21
7910人主要机械4台0
895215防护及排水KM2
40513人主要机械5台1
2216通道道414人主要机械6台2217路面标志标线m215009人主要机械3台1500118其它附表五施工总平面图村道路施工队生活区项目经理部砼、砂浆搅拌站水泥库房堆料场砼、砂浆搅拌站堆料场水泥库房ssssvvvvvsssvvvvvvXXXXXXXXvsss加工车间设备仓库消防器材附表六劳动力计划表工种月份按工程施工阶段投入劳动力情况7月8月9月10月测量员2222化验员2222操作工25252525电工3333架
