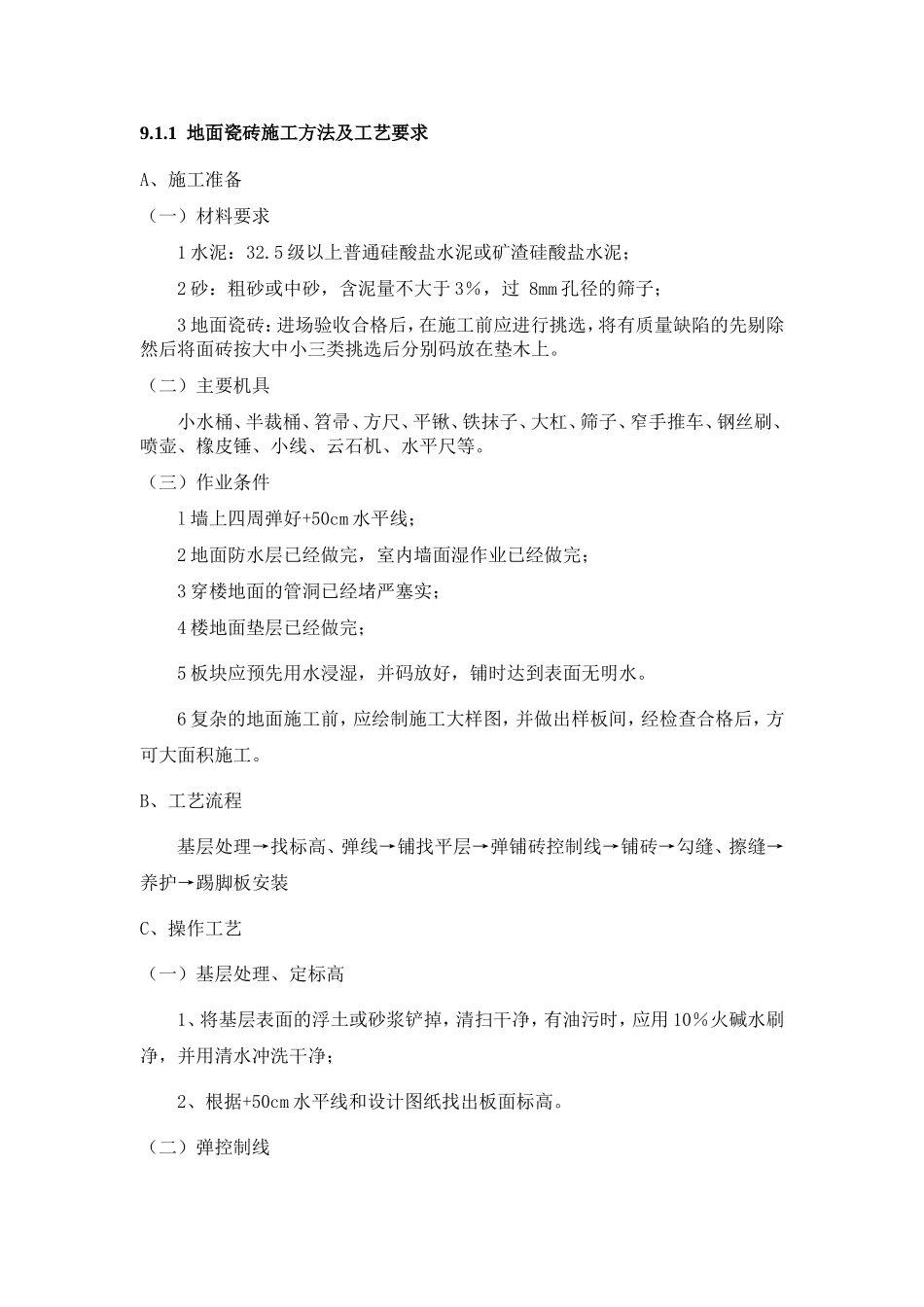

1地面瓷砖施工方法及工艺要求A、施工准备(一)材料要求1水泥:32
5级以上普通硅酸盐水泥或矿渣硅酸盐水泥;2砂:粗砂或中砂,含泥量不大于3%,过8mm孔径的筛子;3地面瓷砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除然后将面砖按大中小三类挑选后分别码放在垫木上
(二)主要机具小水桶、半裁桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等
(三)作业条件l墙上四周弹好+50cm水平线;2地面防水层已经做完,室内墙面湿作业已经做完;3穿楼地面的管洞已经堵严塞实;4楼地面垫层已经做完;5板块应预先用水浸湿,并码放好,铺时达到表面无明水
6复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工
B、工艺流程基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装C、操作工艺(一)基层处理、定标高1、将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净;2、根据+50cm水平线和设计图纸找出板面标高

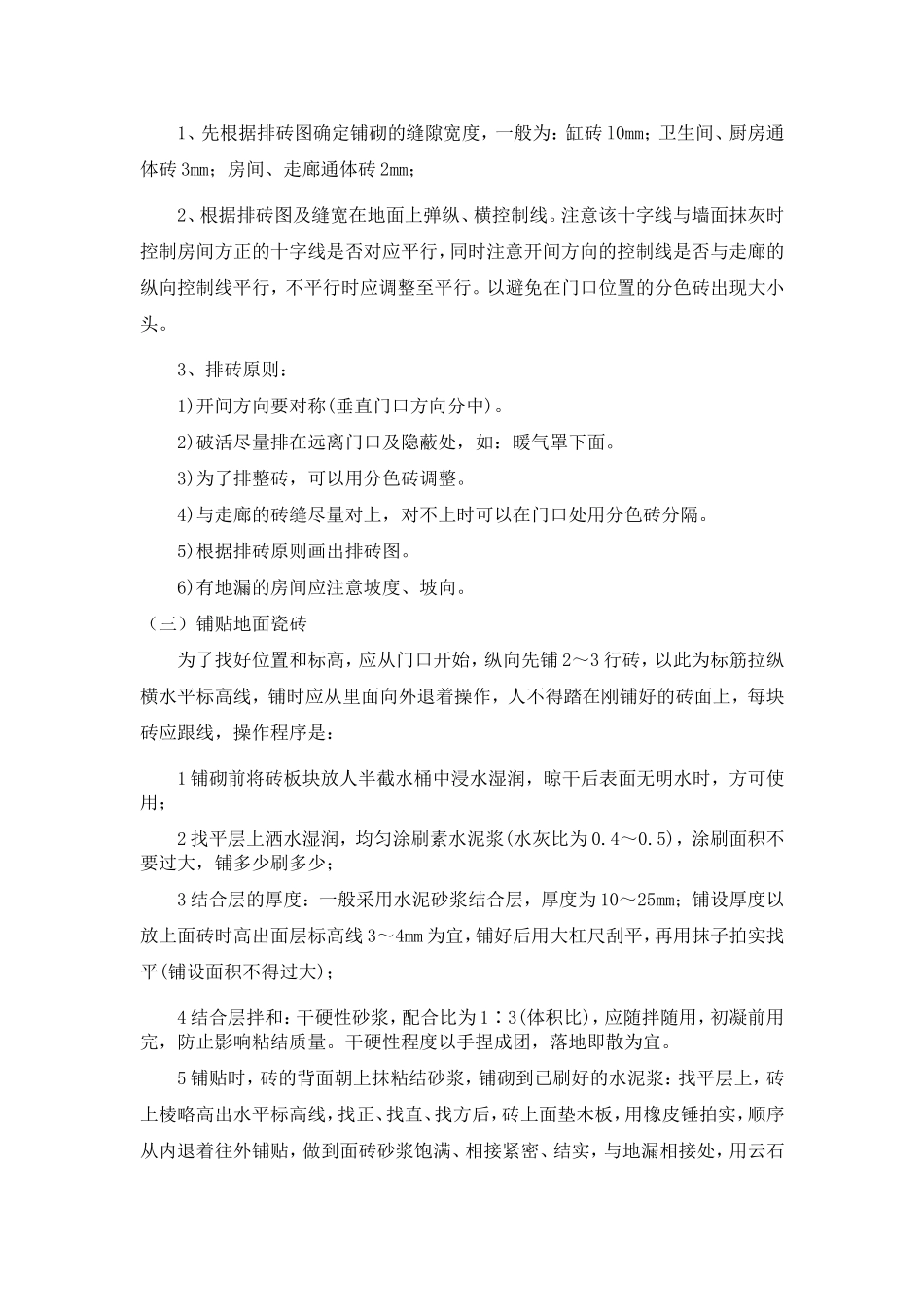

(二)弹控制线1、先根据排砖图确定铺砌的缝隙宽度,一般为:缸砖l0mm;卫生间、厨房通体砖3mm;房间、走廊通体砖2mm;2、根据排砖图及缝宽在地面上弹纵、横控制线
注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行
以避免在门口位置的分色砖出现大小头
3、排砖原则:1)开间方向要对称(垂直门口方向分中)
2)破活尽量排在远离门口及隐蔽处,如:暖气罩下面
3)为了排整砖,可以用分色砖调整
4)与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔
5)根据排砖原则画出排砖图
6)有地漏的房间应注意坡度、坡向
(三)铺贴地面瓷砖为了找好位置和标高,应从门口开始
