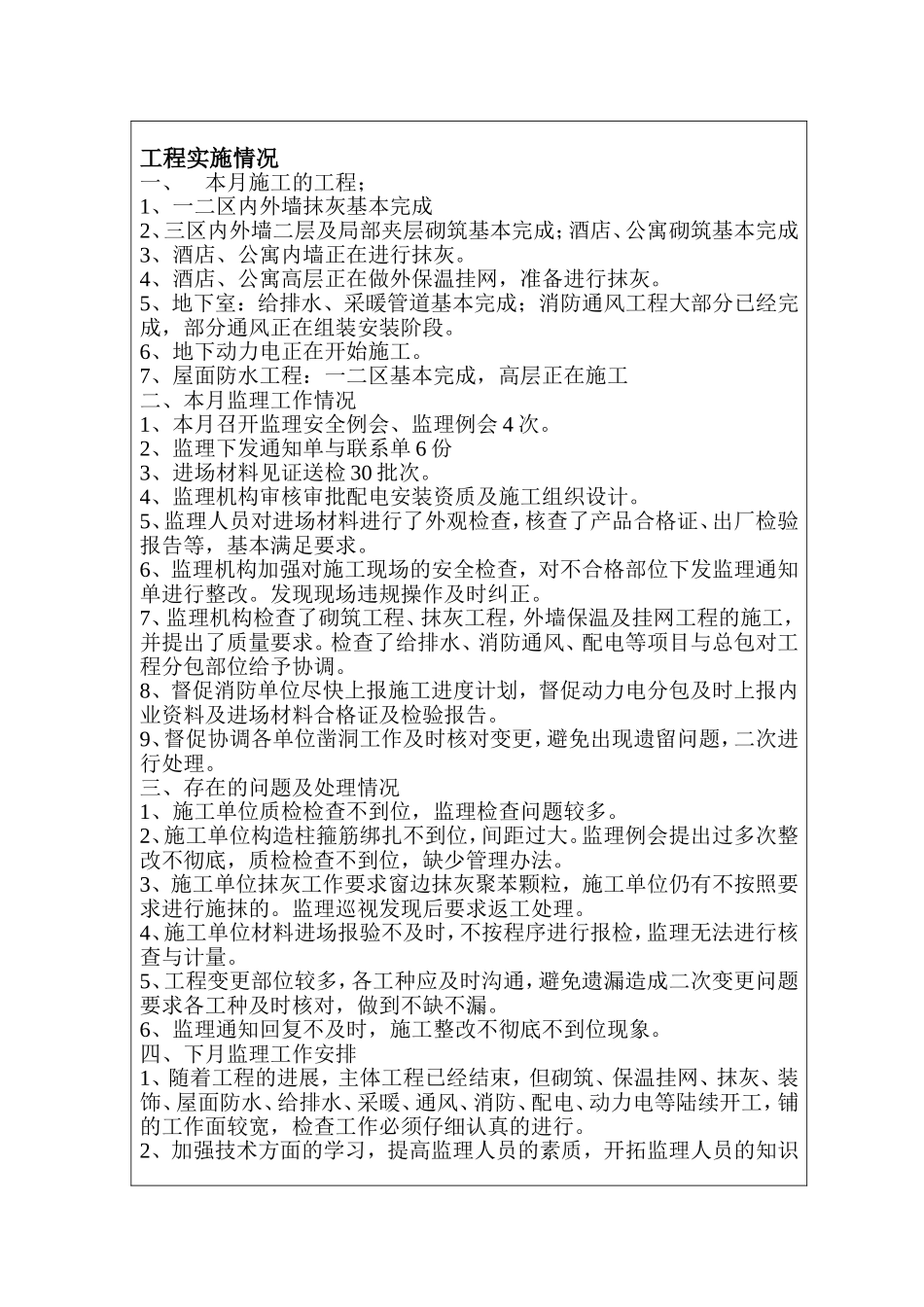

工程实施情况一、本月施工的工程;1、一二区内外墙抹灰基本完成2、三区内外墙二层及局部夹层砌筑基本完成;酒店、公寓砌筑基本完成3、酒店、公寓内墙正在进行抹灰
4、酒店、公寓高层正在做外保温挂网,准备进行抹灰
5、地下室:给排水、采暖管道基本完成;消防通风工程大部分已经完成,部分通风正在组装安装阶段
6、地下动力电正在开始施工
7、屋面防水工程:一二区基本完成,高层正在施工二、本月监理工作情况1、本月召开监理安全例会、监理例会4次
2、监理下发通知单与联系单6份3、进场材料见证送检30批次
4、监理机构审核审批配电安装资质及施工组织设计
5、监理人员对进场材料进行了外观检查,核查了产品合格证、出厂检验报告等,基本满足要求
6、监理机构加强对施工现场的安全检查,对不合格部位下发监理通知单进行整改
发现现场违规操作及时纠正
7、监理机构检查了砌筑工程、抹灰工程,外墙保温及挂网工程的施工,并提出了质量要求
检查了给排水、消防通风、配电等项目与总包对工程分包部位给予协调
8、督促消防单位尽快上报施工进度计划,督促动力电分包及时上报内业资料及进场材料合格证及检验报告
9、督促协调各单位凿洞工作及时核对变更,避免出现遗留问题,二次进行处理
三、存在的问题及处理情况1、施工单位质检检查不到位,监理检查问题较多
2、施工单位构造柱箍筋绑扎不到位,间距过大
监理例会提出过多次整改不彻底,质检检查不到位,缺少管理办法
3、施工单位抹灰工作要求窗边抹灰聚苯颗粒,施工单位仍有不按照要求进行施抹的
监理巡视发现后要求返工处理
4、施工单位材料进场报验不及时,不按程序进行报检,监理无法进行核查与计量
5、工程变更部位较多,各工种应及时沟通,避免遗漏造成二次变更问题要求各工种及时核对,做到不缺不漏
6、监理通知回复不及时,施工整改不彻底不到位现象
四、下月监理工作安排1、随着工程的进展,主体工程已经结束,但
