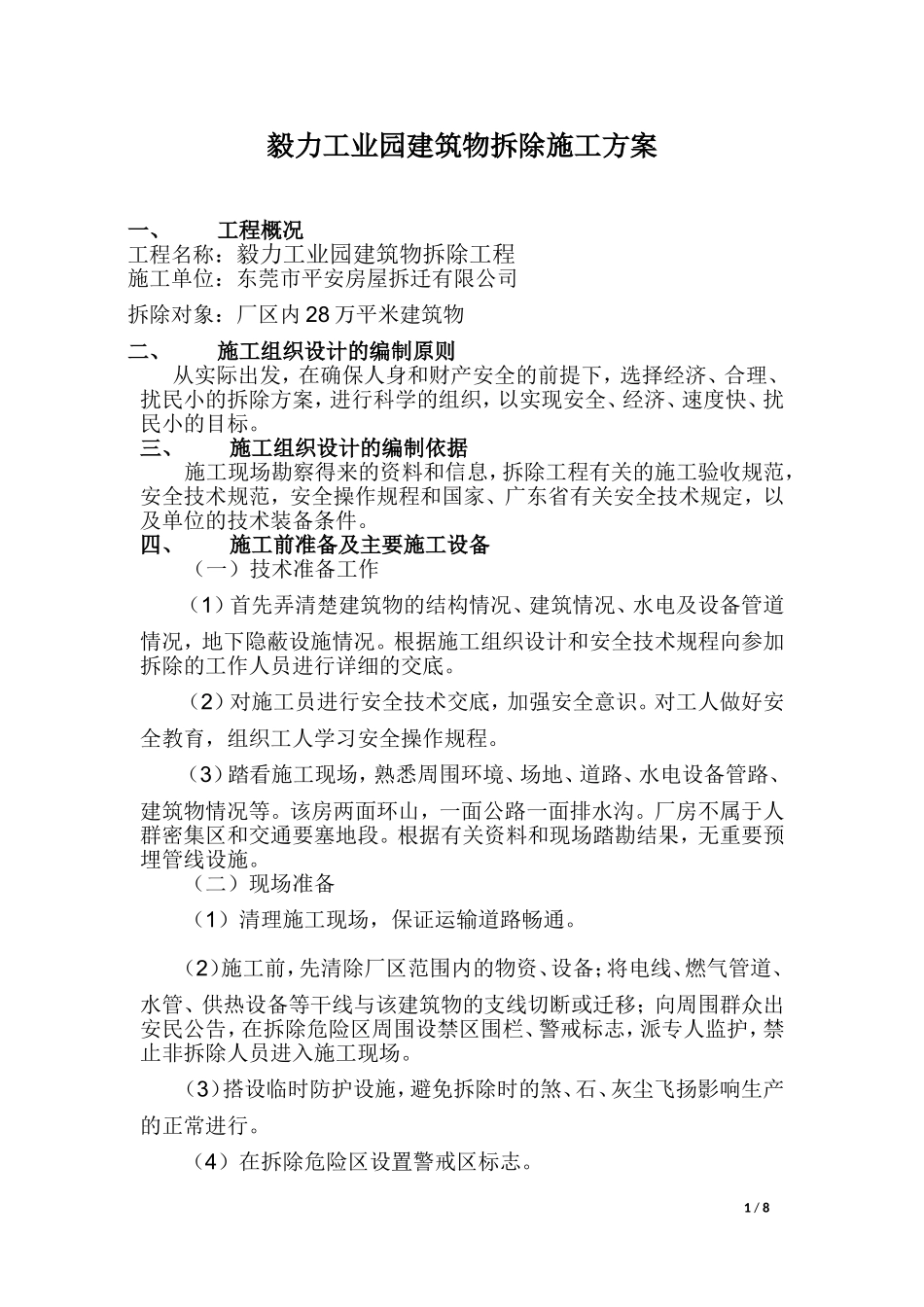

毅力工业园建筑物拆除施工方案一、工程概况工程名称:毅力工业园建筑物拆除工程施工单位:东莞市平安房屋拆迁有限公司拆除对象:厂区内28万平米建筑物二、施工组织设计的编制原则从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、速度快、扰民小的目标
三、施工组织设计的编制依据施工现场勘察得来的资料和信息,拆除工程有关的施工验收规范,安全技术规范,安全操作规程和国家、广东省有关安全技术规定,以及单位的技术装备条件
四、施工前准备及主要施工设备(一)技术准备工作(1)首先弄清楚建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况
根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底
(2)对施工员进行安全技术交底,加强安全意识
对工人做好安全教育,组织工人学习安全操作规程
(3)踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等
该房两面环山,一面公路一面排水沟
厂房不属于人群密集区和交通要塞地段
根据有关资料和现场踏勘结果,无重要预埋管线设施
(二)现场准备(1)清理施工现场,保证运输道路畅通
(2)施工前,先清除厂区范围内的物资、设备;将电线、燃气管道、水管、供热设备等干线与该建筑物的支线切断或迁移;向周围群众出安民公告,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场
(3)搭设临时防护设施,避免拆除时的煞、石、灰尘飞扬影响生产的正常进行
(4)在拆除危险区设置警戒区标志

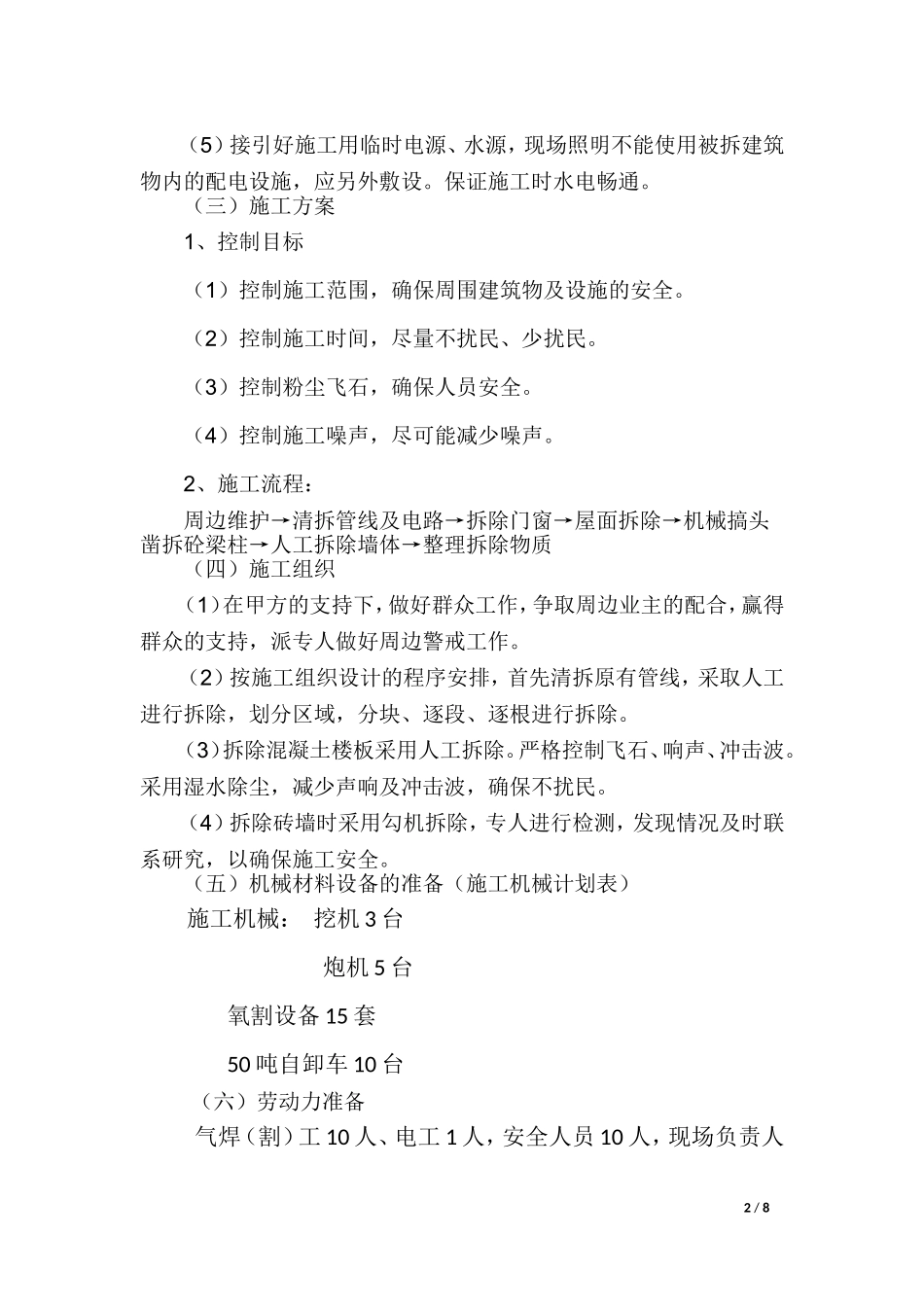

1/8(5)接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设
保证施工时水电畅通
(三)施工方案1、控制目标(1)控制施工范围,确保周围建筑物及设施的安全
(2)控制施工时间,尽量不扰民、少扰民
(3)控制粉尘飞石,确保人员安全
(4)控制施工噪声,尽可能减
