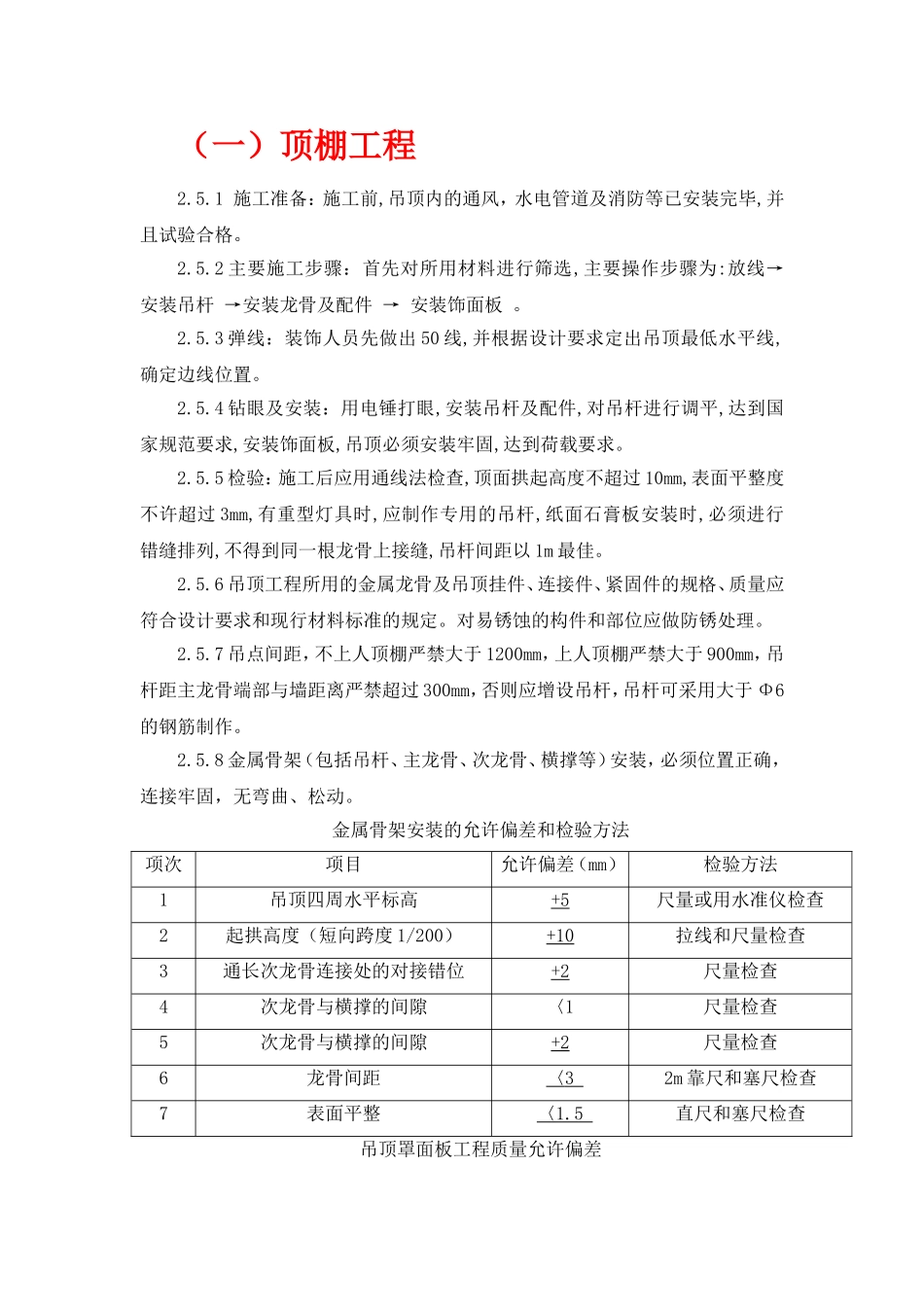

(一)顶棚工程2
1施工准备:施工前,吊顶内的通风,水电管道及消防等已安装完毕,并且试验合格
2主要施工步骤:首先对所用材料进行筛选,主要操作步骤为:放线→安装吊杆→安装龙骨及配件→安装饰面板
3弹线:装饰人员先做出50线,并根据设计要求定出吊顶最低水平线,确定边线位置
4钻眼及安装:用电锤打眼,安装吊杆及配件,对吊杆进行调平,达到国家规范要求,安装饰面板,吊顶必须安装牢固,达到荷载要求
5检验:施工后应用通线法检查,顶面拱起高度不超过10mm,表面平整度不许超过3mm,有重型灯具时,应制作专用的吊杆,纸面石膏板安装时,必须进行错缝排列,不得到同一根龙骨上接缝,吊杆间距以1m最佳
6吊顶工程所用的金属龙骨及吊顶挂件、连接件、紧固件的规格、质量应符合设计要求和现行材料标准的规定
对易锈蚀的构件和部位应做防锈处理

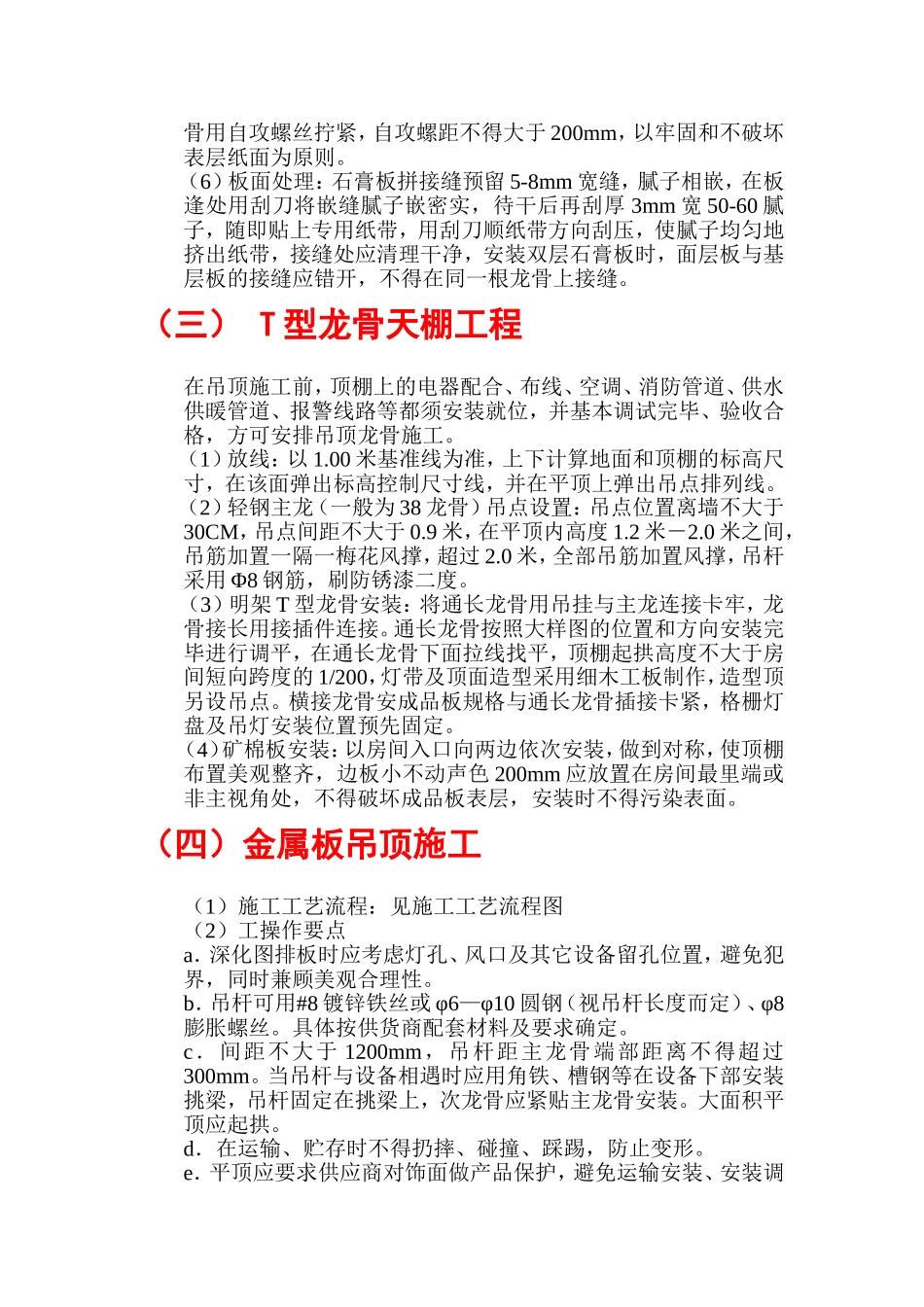

7吊点间距,不上人顶棚严禁大于1200mm,上人顶棚严禁大于900mm,吊杆距主龙骨端部与墙距离严禁超过300mm,否则应增设吊杆,吊杆可采用大于Φ6的钢筋制作
8金属骨架(包括吊杆、主龙骨、次龙骨、横撑等)安装,必须位置正确,连接牢固,无弯曲、松动

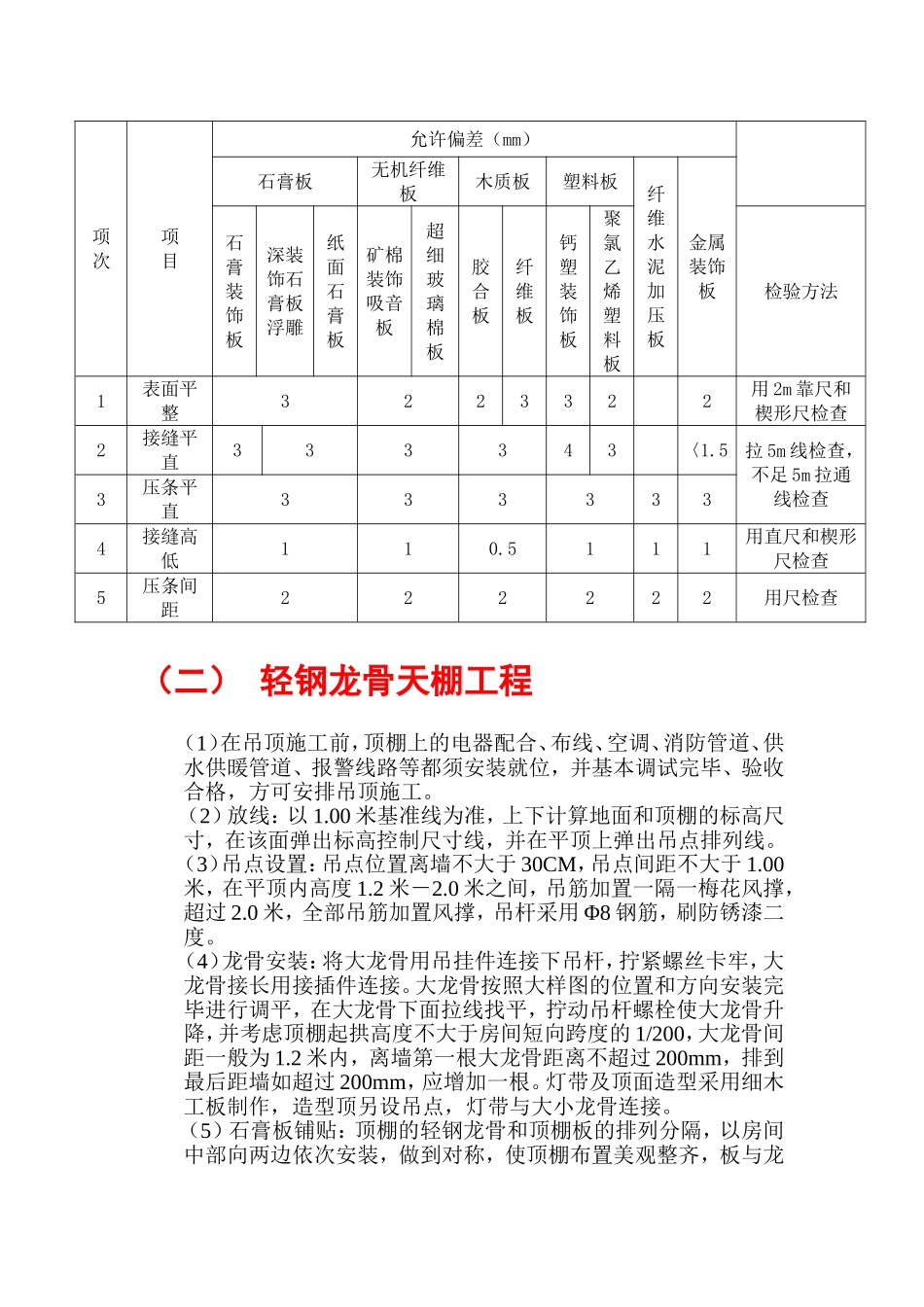

金属骨架安装的允许偏差和检验方法项次项目允许偏差(mm)检验方法1吊顶四周水平标高+5尺量或用水准仪检查2起拱高度(短向跨度1/200)+10拉线和尺量检查3通长次龙骨连接处的对接错位+2尺量检查4次龙骨与横撑的间隙〈1尺量检查5次龙骨与横撑的间隙+2尺量检查6龙骨间距〈32m靠尺和塞尺检查7表面平整〈1
5直尺和塞尺检查吊顶罩面板工程质量允许偏差项次项目允许偏差(mm)石膏板无机纤维板木质板塑料板纤维水泥加压板金属装饰板石膏装饰板深装饰石膏板浮雕纸面石膏板矿棉装饰吸音板超细玻璃棉板胶合板纤维板钙塑装饰板聚氯乙烯塑料板检验方法1表面平整3223322用2m靠尺和
