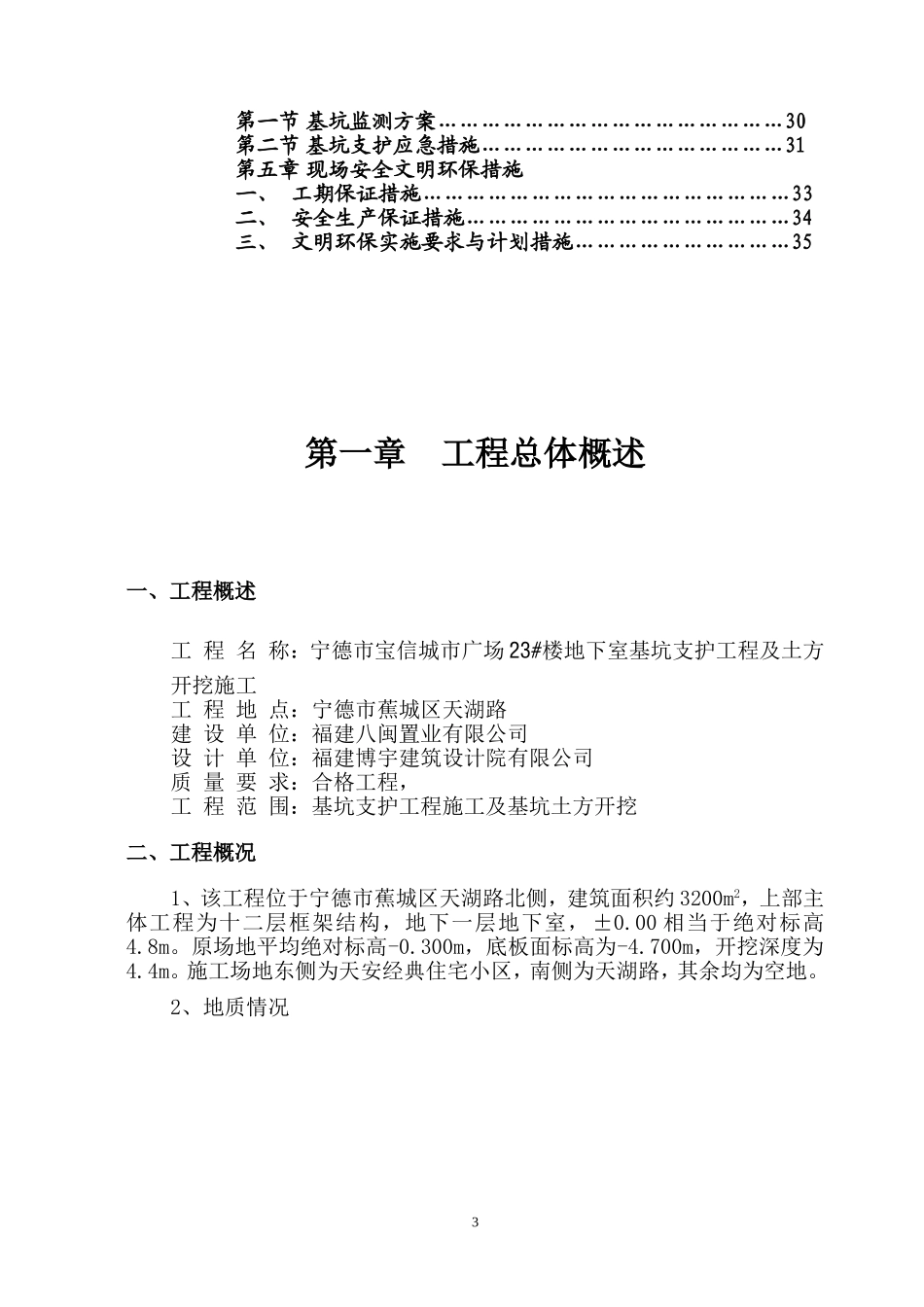

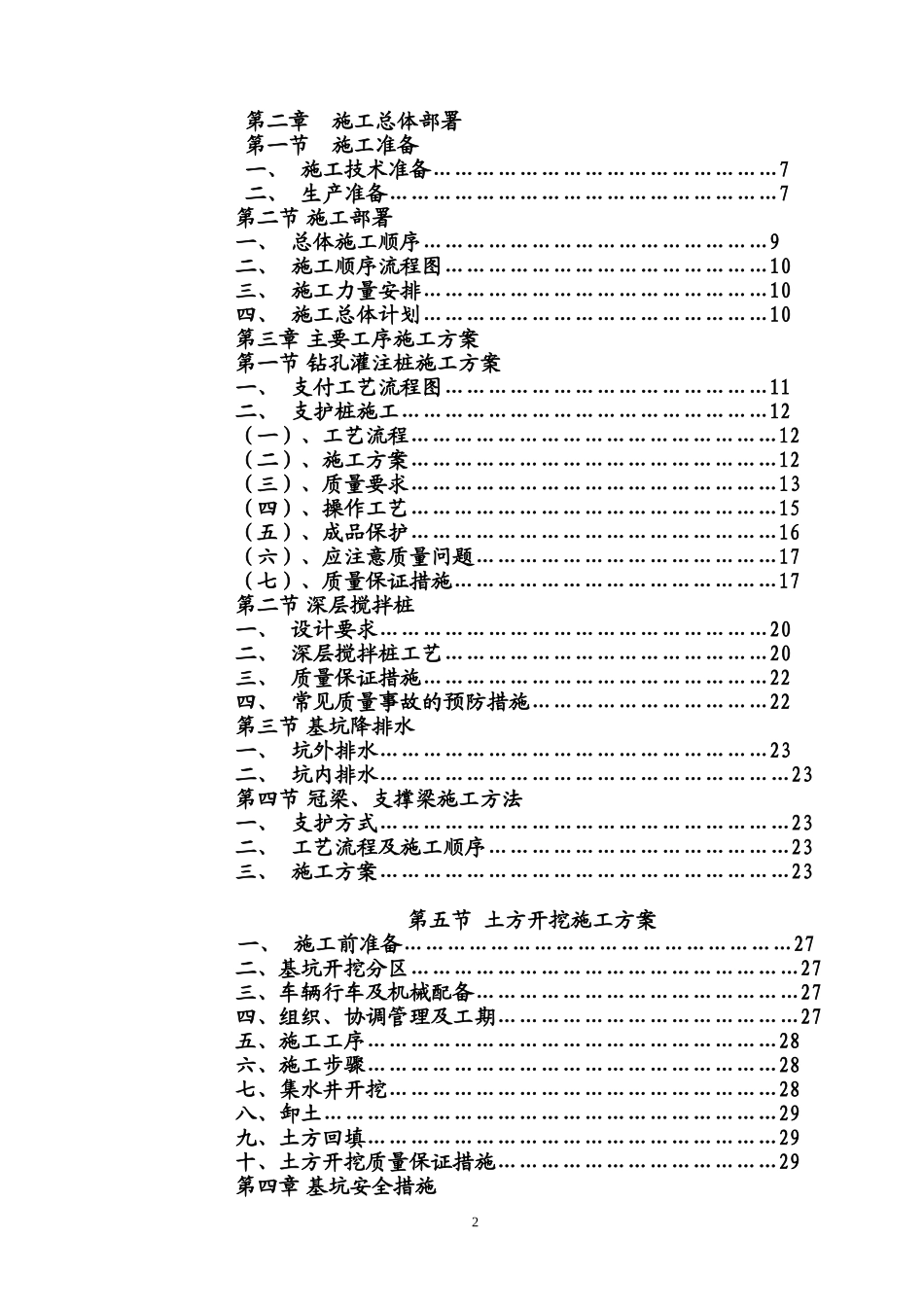

宁德市宝信城市广场23#楼地下室基坑支护及土方开挖施工专项方案(专家论证意见补充版)编制人:审核人:编制单位:福建泉州东海建筑有限公司编制时间:2010-9-28目录第一章工程总体概述一、工程概述………………………………………………4二、工程概况………………………………………………4三、基坑支护设计概况……………………………………5四、施工条件及交通情况…………………………………6五、本施工组织设计编制依据……………………………61第二章施工总体部署第一节施工准备一、施工技术准备…………………………………………7二、生产准备………………………………………………7第二节施工部署一、总体施工顺序…………………………………………9二、施工顺序流程图………………………………………10三、施工力量安排…………………………………………10四、施工总体计划…………………………………………10第三章主要工序施工方案第一节钻孔灌注桩施工方案一、支付工艺流程图………………………………………11二、支护桩施工……………………………………………12(一)、工艺流程……………………………………………12(二)、施工方案……………………………………………12(三)、质量要求……………………………………………13(四)、操作工艺……………………………………………15(五)、成品保护……………………………………………16(六)、应注意质量问题……………………………………17(七)、质量保证措施………………………………………17第二节深层搅拌桩一、设计要求………………………………………………20二、深层搅拌桩工艺………………………………………20三、质量保证措施…………………………………………22四、常见质量事故的预防措施……………………………22第三节基坑降排水一、坑外排水………………………………………………23二、坑内排水…………………………………………………23第四节冠梁、支撑梁施工方法一、支护方式…………………………………………………23二、工艺流程及施工顺序……………………………………23三、施工方案…………………………………………………23第五节土方开挖施工方案一、施工前准备………………………………………………27二、基坑开挖分区………………………………………………27三、车辆行车及机械配备………………………………………27四、组织、协调管理及工期……………………………………27五、施工工序…………………………………………………28六、施工步骤…………………………………………………28七、集水井开挖………………………………………………28八、卸土………………………………………………………29九、土方回填…………………………………………………29十、土方开挖质量保证措施…………………………………29第四章基坑安全措施2第一节基坑监测方案…………………………………………30第二节基坑支护应急措施……………………………………31第五章现场安全文明环保措施一、工期保证措施……………………………………………33二、安全生产保证措施………………………………………34三、文明环保实施要求与计划措施…………………………35第一章工程总体概述一、工程概述工程名称:宁德市宝信城市广场23#楼地下室基坑支护工程及土方开挖施工工程地点:宁德市蕉城区天湖路建设单位:福建八闽置业有限公司设计单位:福建博宇建筑设计院有限公司质量要求:合格工程,工程范围:基坑支护工程施工及基坑土方开挖二、工程概况1、该工程位于宁德市蕉城区天湖路北侧,建筑面积约3200m2,上部主体工程为十二层框架结构,地下一层地下室,±0.00相当于绝对标高4.8m。原场地平均绝对标高-0.300m,底板面标高为-4.700m,开挖深度为4.4m。施工场地东侧为天安经典住宅小区,南侧为天湖路,其余均为空地。2、地质情况3地质情况表层号土层名称状态厚度(m)重度(kN/m3)内聚力C(kPa)内摩擦角()极限摩阻力(kPa)渗透系数(m/d)1素填土松散0.40~5.2017513302淤泥流塑2.10~8.1015.85.43.6153碎石松散~稍...
