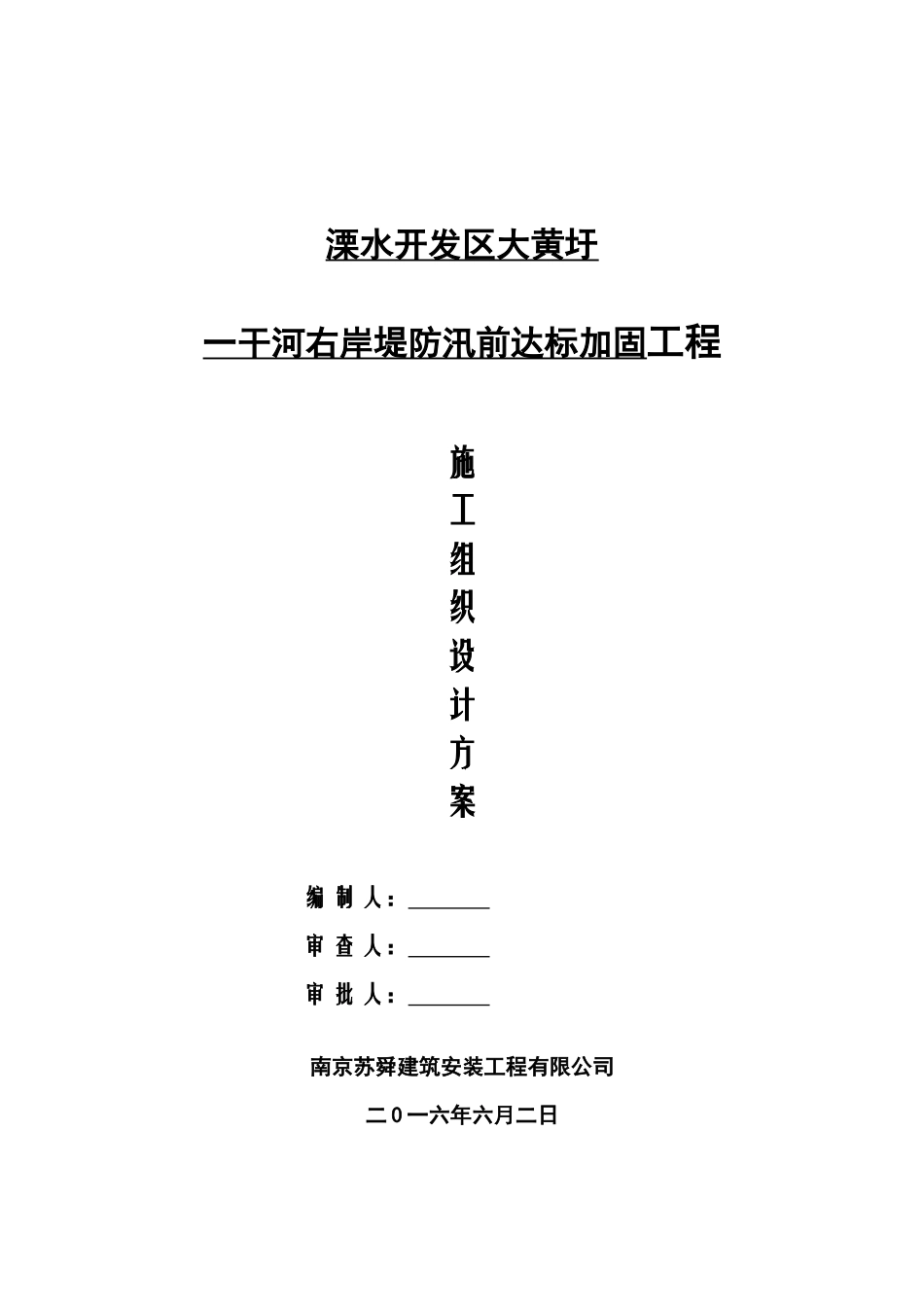

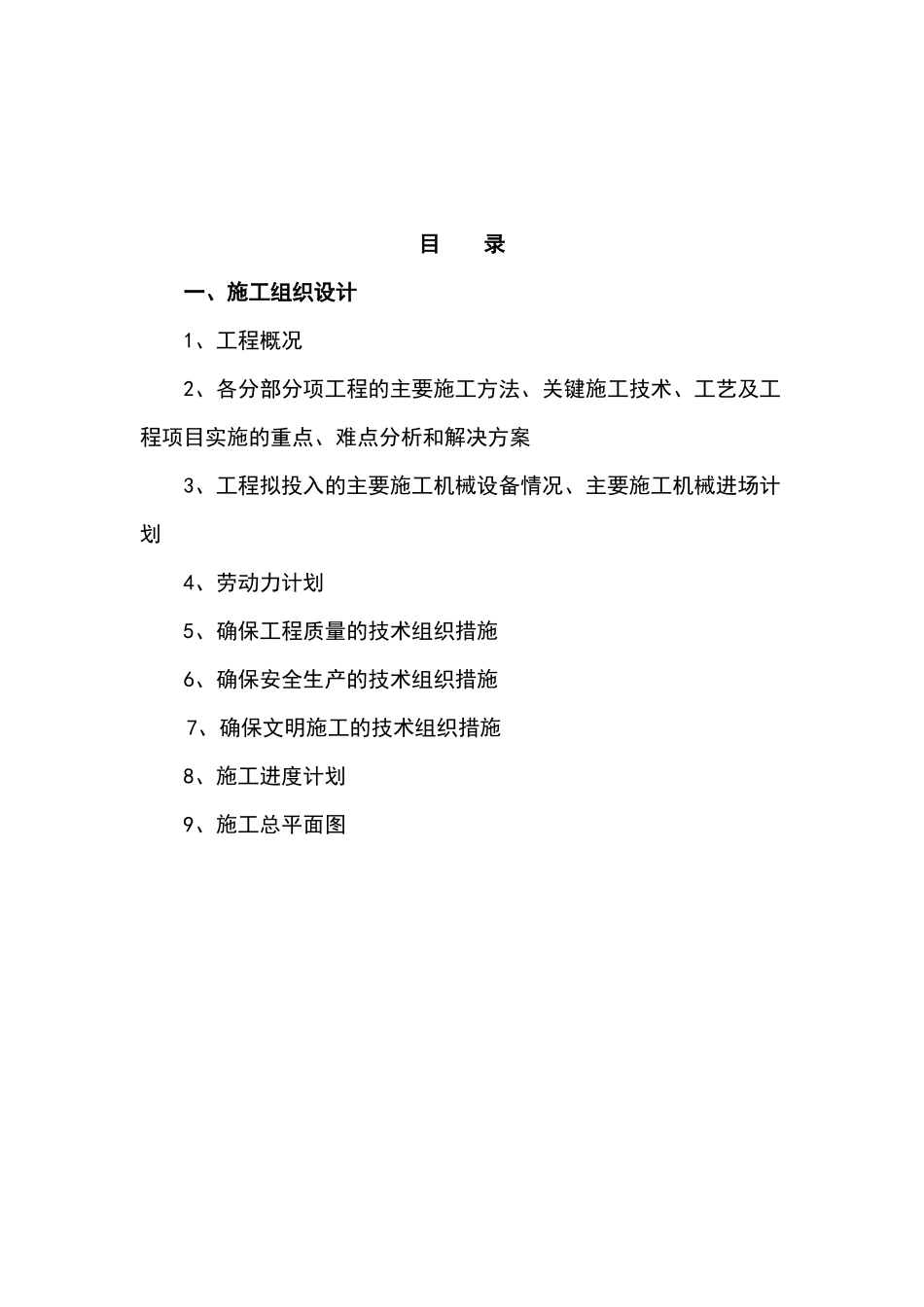

溧水开发区大黄圩一干河右岸堤防汛前达标加固工程施工组织设计方案编制人:审查人:审批人:南京苏舜建筑安装工程有限公司二0一六年六月二日目录一、施工组织设计1、工程概况2、各分部分项工程的主要施工方法、关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案3、工程拟投入的主要施工机械设备情况、主要施工机械进场计划4、劳动力计划5、确保工程质量的技术组织措施6、确保安全生产的技术组织措施7、确保文明施工的技术组织措施8、施工进度计划9、施工总平面图1、工程概况一干河右岸大黄圩大堤溧水开发区重要防洪堤防
为确保圩口防洪安全,近几年,开发区在工业经济快速发展的同时,不忘发展农村公益事业,通过“以工补农”、“工业反哺农业”的办法,加大水利基础设施建设投入
本次加固工程,总长度680米,加固土方量21983立方米,设计堤内外加培,顶宽6米,坡比达到1:2
分项工程量为:⑴堤防内外加培:21983立方米⑵清障:475立方米⑶泥结石道路3000平方米⑷零星台班:推土机40小时,挖掘机20小时,小工50个
本工程外运土方、培填,机械平整压实,压实度>93%
施工总工期为20日历天
2、各分部分项工程的主要施工方法、关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案一、施工准备1、在各料场修一条宽6
0m临时上堤公路,路基应充分压实,以保证施工期通车要求
2、规划施工取土料场:清除料场表面的树、草等杂物,挖除表面有机质土料,料场周围设截、排水沟,并作好排水措施
3、施工放样:根据已建立的施工控制网,对堤身每20m进行原始断面测量,并定出堤基边线
土方填筑时,每上升1
0m检测大堤中心线,严格控制堤身设计轮廓线
二、施工方法1、堤身清理堤身清理是保证堤基与堤身结合面有抗渗、抗滑要求的关键施工工序
堤身基础清理范围包括堤身植被、二坡台路面***渣及填筑坡脚线外测5
