过水路面工程专项施工方案一、概述本合同段共有过水路面13处,过水路面总长度475m,C30混凝土计3493m2,本项目首件工程设在k41+695处,长度50m,22cm水泥混凝土数量为420m2,钢筋R235:521
64kg,HRB335:181
4kg,此段过水路面是拆除新建段落
二、方案依据1、依据JTGD40-2002《公路水泥混凝土路面设计规范》三、过水路面的施工组织方案1、施工场地:设在k41+695
2、配备人员:安装模板工4人、混凝土拌合机2人、混凝土工4人、钢筋工4人,养生1人,共15人
3、机械:拌合机1台(350型)、装载机1台、振捣棒2个、30KW发电机1台
15kw发电机1台4、施工、检测人员;项目总工:曹刚结构工程师:阿不都
力提浦质检工程师:张长东试验工程师:李旭娟5、试验、检测仪器设备电子称1台、架盘天平1台、坍落度设备1套、3米直尺1个、钢尺2把(5m、30m各一把)6、施工准备及方案11)、严格控制原材料,未经检测的及检测不合格的原材料(钢筋、水泥、砂石料等)一律不得进场,进场的各种原材料分开堆放,钢筋加工在固定的台座上进行

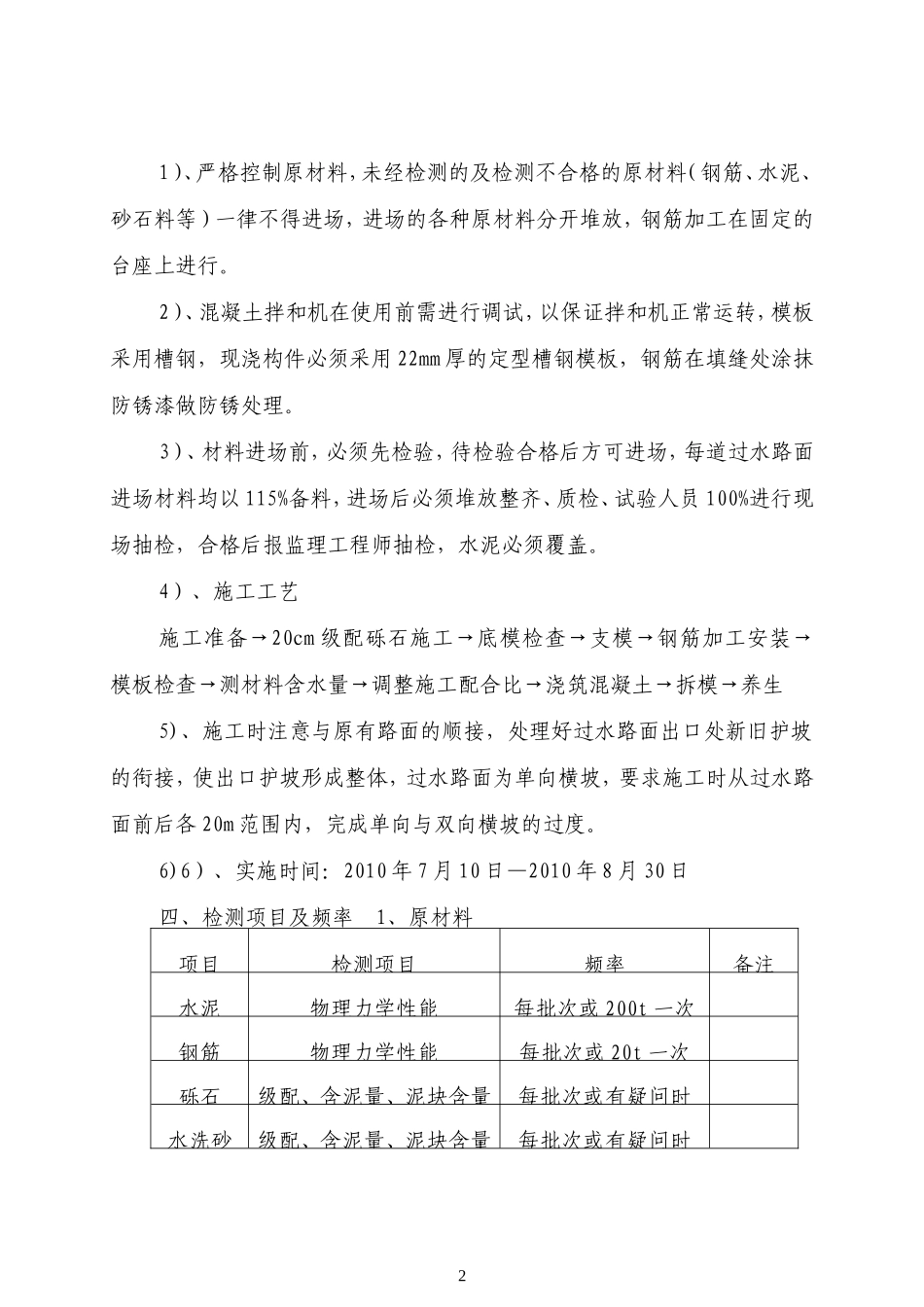

2)、混凝土拌和机在使用前需进行调试,以保证拌和机正常运转,模板采用槽钢,现浇构件必须采用22mm厚的定型槽钢模板,钢筋在填缝处涂抹防锈漆做防锈处理
3)、材料进场前,必须先检验,待检验合格后方可进场,每道过水路面进场材料均以115%备料,进场后必须堆放整齐、质检、试验人员100%进行现场抽检,合格后报监理工程师抽检,水泥必须覆盖
4)、施工工艺施工准备→20cm级配砾石施工→底模检查→支模→钢筋加工安装→模板检查→测材料含水量→调整施工配合比→浇筑混凝土→拆模→养生5)、施工时注意与原有路面的顺接,处理好过水路面出口处新旧护坡的衔接,使出口护坡形成整体,过水路面为单向横坡,要求施工时从过水路面前后各20m范围内,完
