土工布施工规范汇总1、储存、运输和处理土工布土工布卷在安装展开前要避免受到损坏
土工布卷应该堆放于经平整不积水的地方,堆高不超过四卷的高度,并能看到卷的识别片
土工布卷必须用不透明材料覆盖以防紫外线老化
在储存过程中,要保持标签的完整和资料的完整
在运输过程中(包括现场从材料储存地到工作地的运输),土工布卷必须避免受到损坏
受到物理损坏的土工布卷必须要修复
受严重磨损的土工布不能使用
任何接触到泄漏化学试剂的土工布,不允许使用在本工程上
土工布厂家李总150,6657,9194
2、土工布的铺设方法2
1用人工滚铺;布面要平整,并适当留有变形余量
1土工布的缝合:所有的缝合必须要连续进行(例如,点缝是不允许的)
在重叠之前,土工布必须重叠最少150mm
最小缝针距离织边(材料暴露的边缘)至少是25mm
缝好的土工布接缝最包括1行又线锁口链形缝法
用于缝合的线应为最小张力超过60N的树脂材料,并有与土工布相当或超出的抗化学腐蚀和抗紫外线能力
任何在缝好的土工布上的“漏针”必须在受到影响的地方重新缝接
必须采取相应的措施避免在安装后,土壤、颗粒物质或外来物质进入土工布层

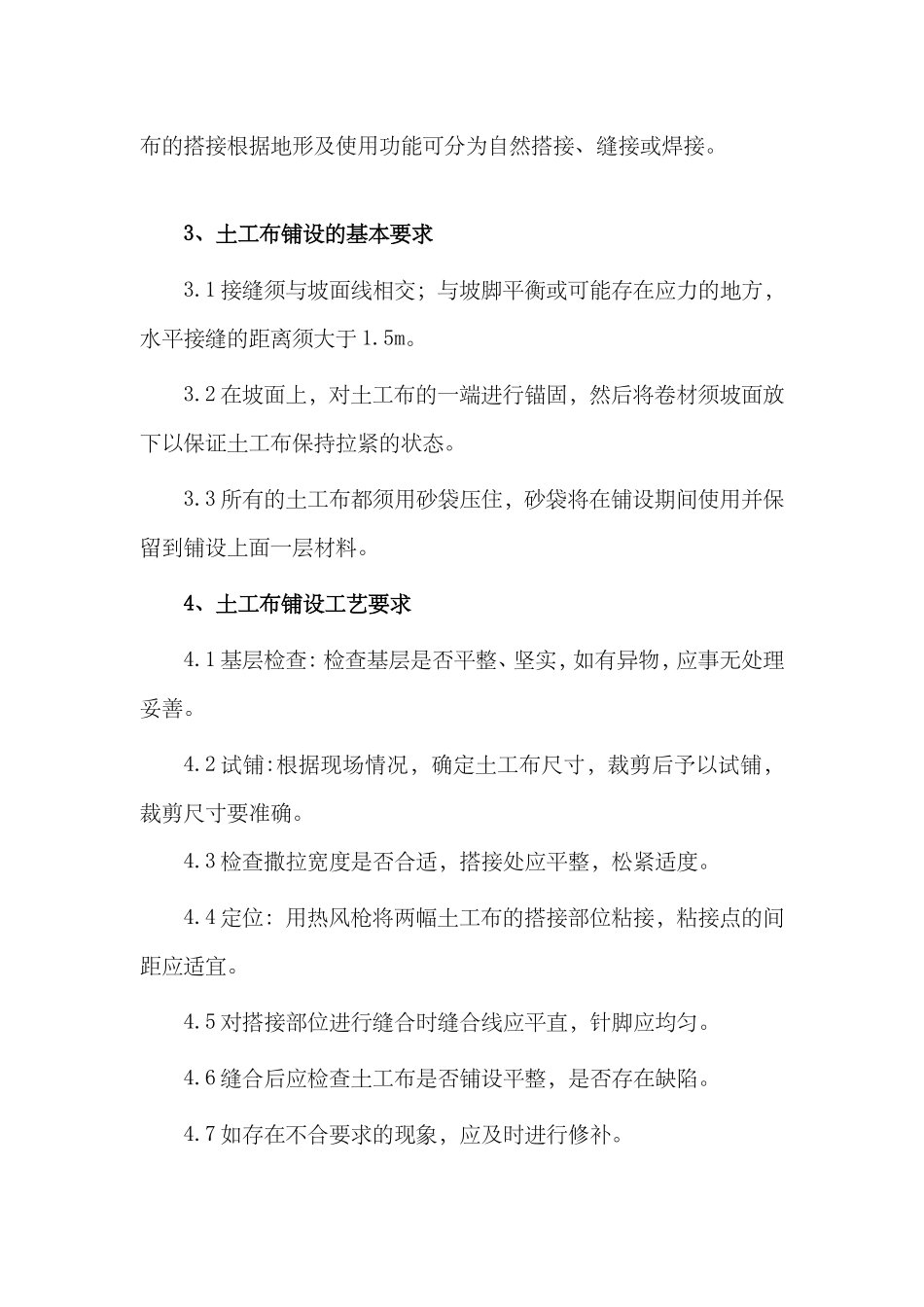

布的搭接根据地形及使用功能可分为自然搭接、缝接或焊接
3、土工布铺设的基本要求3
1接缝须与坡面线相交;与坡脚平衡或可能存在应力的地方,水平接缝的距离须大于1
2在坡面上,对土工布的一端进行锚固,然后将卷材须坡面放下以保证土工布保持拉紧的状态
3所有的土工布都须用砂袋压住,砂袋将在铺设期间使用并保留到铺设上面一层材料
4、土工布铺设工艺要求4
1基层检查:检查基层是否平整、坚实,如有异物,应事无处理妥善
2试铺:根据现场情况,确定土工布尺寸,裁剪后予以试铺,裁剪尺寸要准确
3检查撒拉宽度是否合适,搭接处应平整,松紧适度
4定位:用热风枪将两幅土工布的搭接部位粘接,粘接点的间距应适宜
