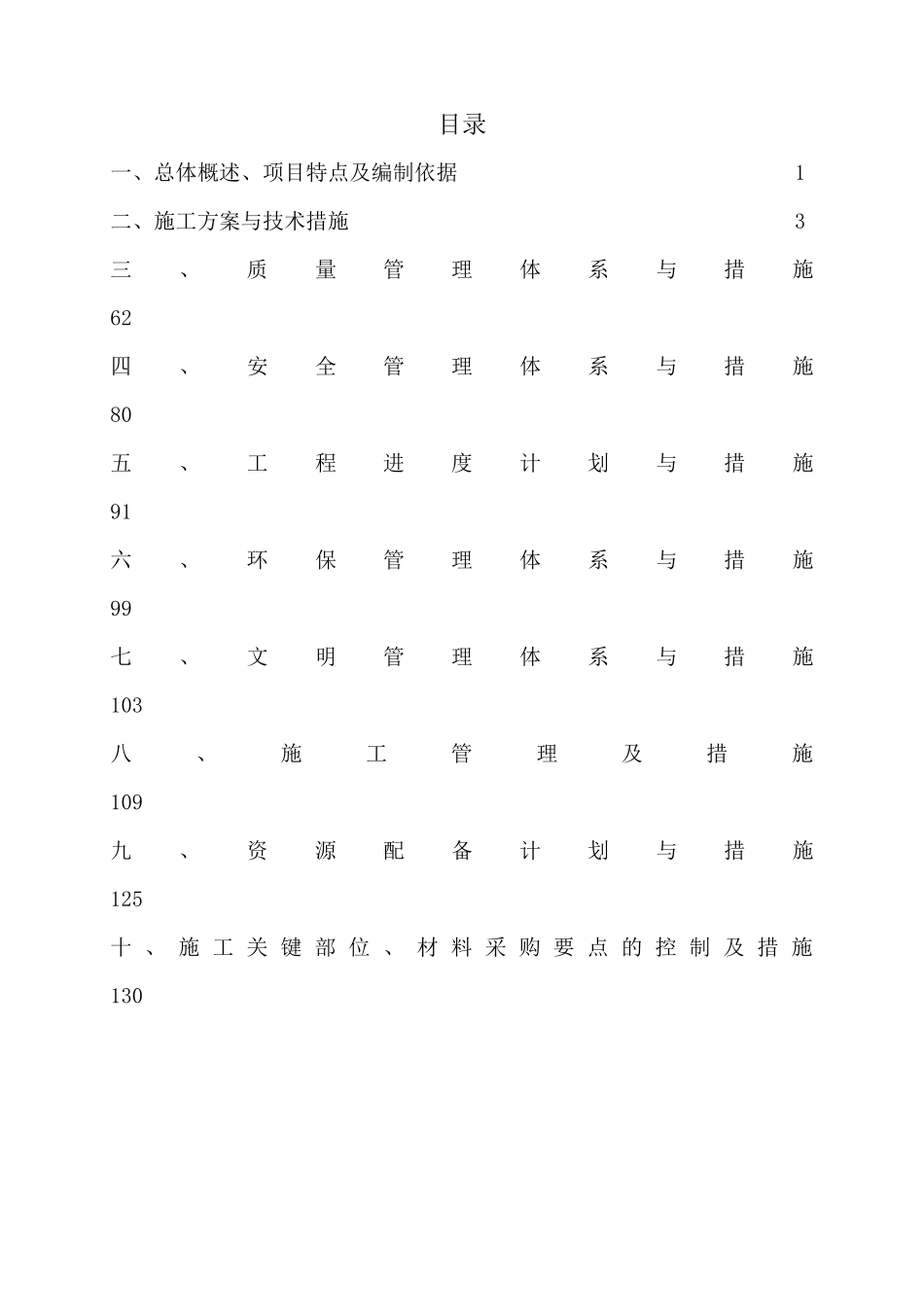

中央储备粮德州直属库乐陵分库建仓项目施工投标文件(技术标)投标人:(盖单位章)法定代表人或其委托代理人:(签字或盖章)二〇一六年七月目录一、总体概述、项目特点及编制依据1二、施工方案与技术措施3三、质量管理体系与措施62四、安全管理体系与措施80五、工程进度计划与措施91六、环保管理体系与措施99七、文明管理体系与措施103八、施工管理及措施109九、资源配备计划与措施125十、施工关键部位、材料采购要点的控制及措施130一、总体概述、项目特点及编制依据1
1工程概况本工程位于乐陵市开元路东首路南,包括设计图纸范围内的建筑、装饰、安装及场区道路等全部工程内容
具体包括1~4号平房仓总建筑面积约4952
81㎡,地上1层,高度为10
84米,总仓容2
7万吨;发电机房面积为32
70m2,地上1层,高度4
8m;新建道路、地坪4629
2计划工期自签订合同后120日历天完工;计划开竣工日期:2016年7月14日至2016年11月10日
期间经历雨季、农忙施工
3质量目标工程质量目标为确保符合国家或行业相关规范合格标准工程
4安全目标无人身重伤以上事故,无设备大事故,无交通责任事故,无火灾事故,创安全无事故
5项目特点及指导思想本工程特点为基础是桩承台基础,主体为砼排架结构,采用钢筋混凝土柱、预应力混凝土双T板屋面,墙体为烧结普通砖(非粘土)砌体,装粮高度为8米
建筑物抗震类别为丙类,抗震设防烈度为6度
本工程面积大、层高较高、跨度较大,施工难度较大
1项目指导思想以“高效、优质、安全、文明”为施工指导思想,严格管理,优化资源配置,发挥科技领先
采用新技术、新工艺,抓重点难点,确保工程的质量与工期,令业主满意,让政府放心
精心组织管理机构,科学合理制订进度计划,在施工人员、材料和机械设备上做充分准备
建立健全质量保证体
