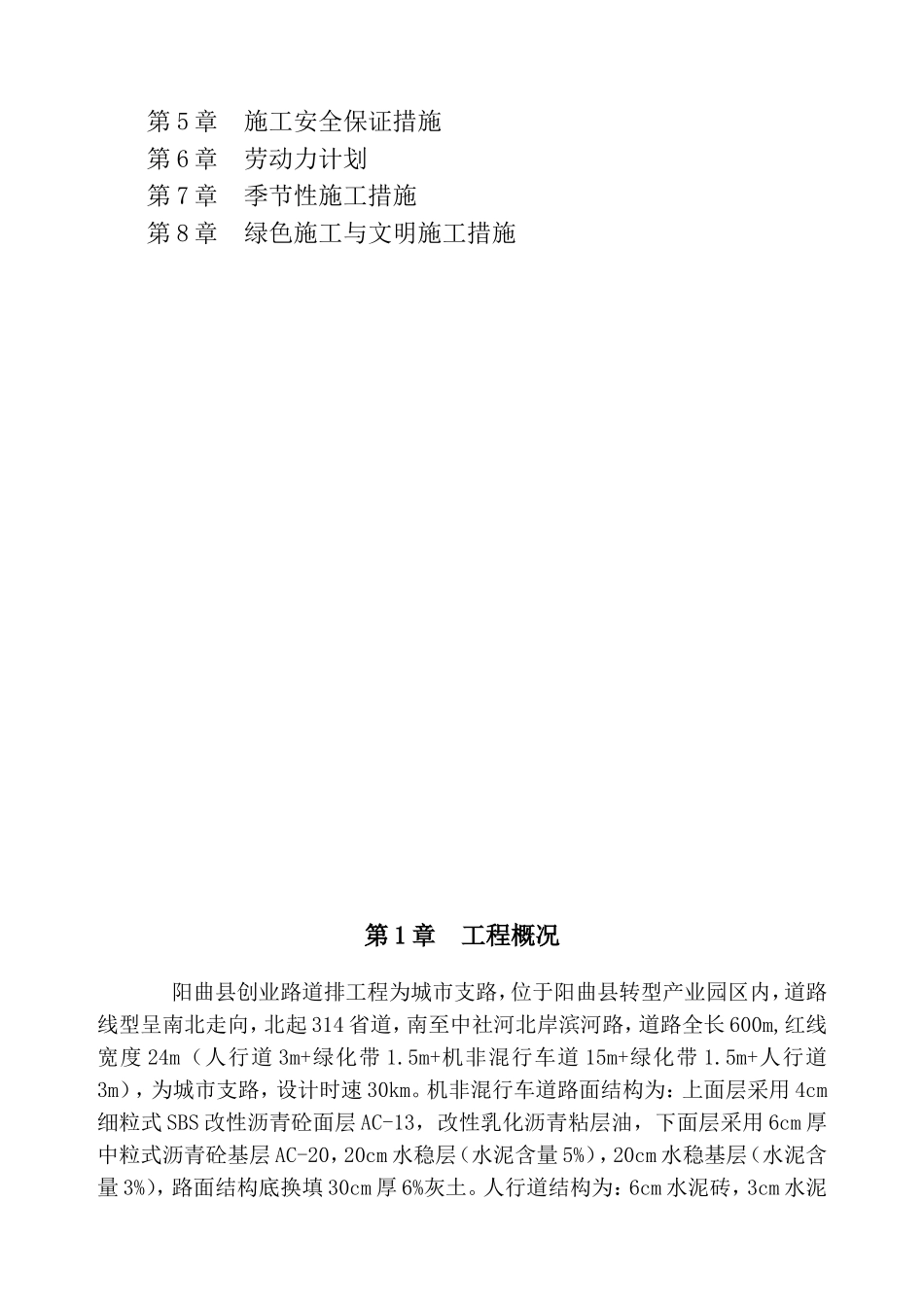

阳曲县创业路道排工程路基路面施工方案编号:(工程编号未填)编制人:(编制人未签字)审核人:审批人:编制单位:山西二建集团有限公司工程项目管理公司(公章)编制时间:二0一八年四月一日目录第1章工程概况第2章编制依据第3章施工计划第4章施工工艺第5章施工安全保证措施第6章劳动力计划第7章季节性施工措施第8章绿色施工与文明施工措施第1章工程概况阳曲县创业路道排工程为城市支路,位于阳曲县转型产业园区内,道路线型呈南北走向,北起314省道,南至中社河北岸滨河路,道路全长600m,红线宽度24m(人行道3m+绿化带1
5m+机非混行车道15m+绿化带1
5m+人行道3m),为城市支路,设计时速30km
机非混行车道路面结构为:上面层采用4cm细粒式SBS改性沥青砼面层AC-13,改性乳化沥青粘层油,下面层采用6cm厚中粒式沥青砼基层AC-20,20cm水稳层(水泥含量5%),20cm水稳基层(水泥含量3%),路面结构底换填30cm厚6%灰土
人行道结构为:6cm水泥砖,3cm水泥砂浆结合层,10cm厚c30水泥砼垫层,15cm级配碎石垫层
道路的地下管线有:污水管道、雨水管道、给水管道、电力排管
第2章编制依据2
1沥青混凝土路面设计规范JTGD24-20022
2沥青混凝土路面施工技术规范JTGF30-20032
3《公路路面基层施工技术规范》JTJ034-20002
4《城镇道路工程施工与质量验收规范》CJJ1-20082
5《公路路基施工技术规范》JTGF10-20062
6《公路改性沥青路面施工技术规范》DB14/T160-20072
7《公路沥青路面施工技术规范》JTGF40-20042
8《混凝土路缘石》JC899-2002第3章施工计划3
1、施工准备表3
1-1施工进度计划表表3
1-2主要人员进场计划表序号工种人数1技术人员22测量人员23机驾74普工12合计23表3
