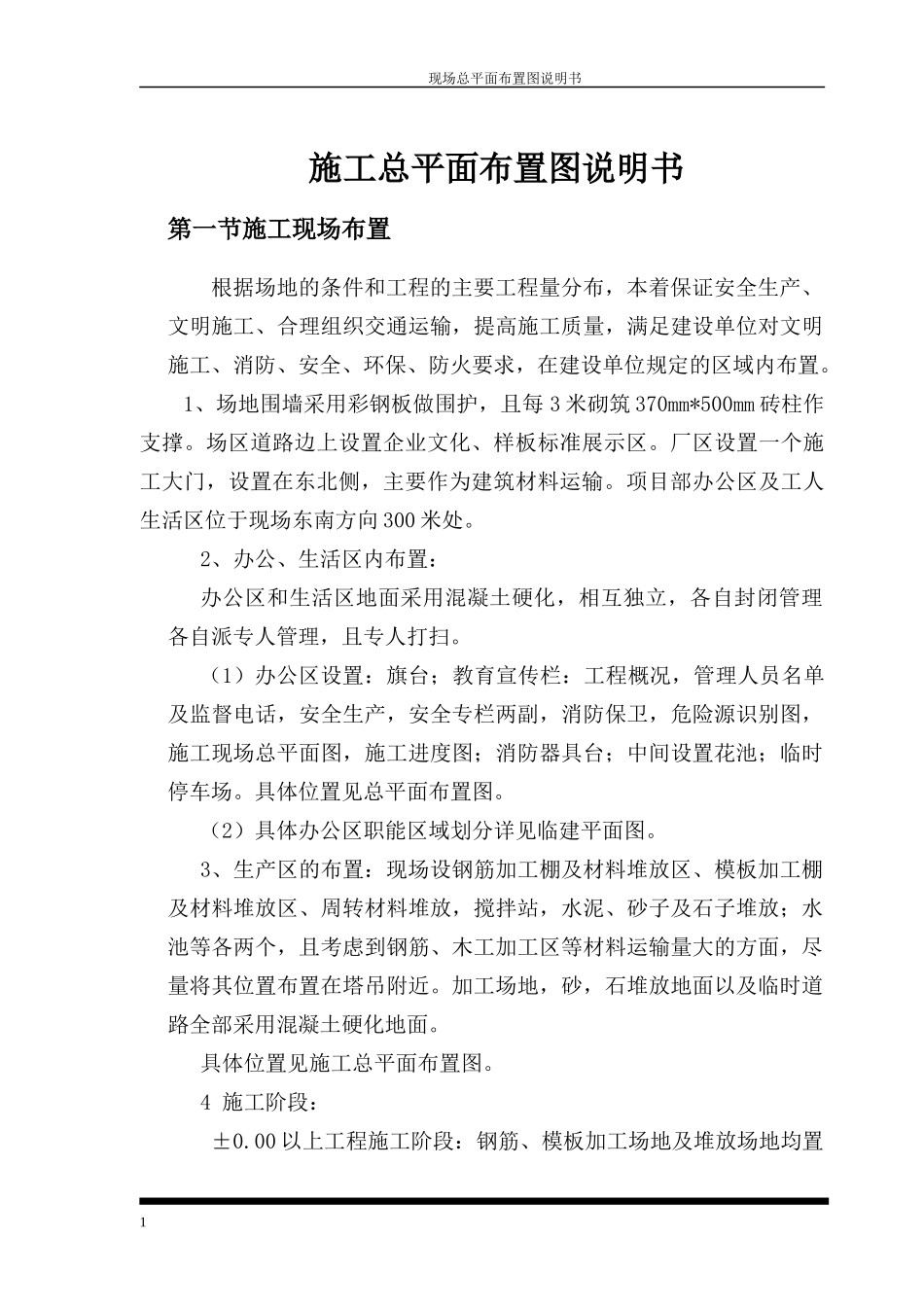

现场总平面布置图说明书施工总平面布置图说明书第一节施工现场布置根据场地的条件和工程的主要工程量分布,本着保证安全生产、文明施工、合理组织交通运输,提高施工质量,满足建设单位对文明施工、消防、安全、环保、防火要求,在建设单位规定的区域内布置
1、场地围墙采用彩钢板做围护,且每3米砌筑370mm*500mm砖柱作支撑
场区道路边上设置企业文化、样板标准展示区
厂区设置一个施工大门,设置在东北侧,主要作为建筑材料运输
项目部办公区及工人生活区位于现场东南方向300米处
2、办公、生活区内布置:办公区和生活区地面采用混凝土硬化,相互独立,各自封闭管理各自派专人管理,且专人打扫
(1)办公区设置:旗台;教育宣传栏:工程概况,管理人员名单及监督电话,安全生产,安全专栏两副,消防保卫,危险源识别图,施工现场总平面图,施工进度图;消防器具台;中间设置花池;临时停车场
具体位置见总平面布置图
(2)具体办公区职能区域划分详见临建平面图
3、生产区的布置:现场设钢筋加工棚及材料堆放区、模板加工棚及材料堆放区、周转材料堆放,搅拌站,水泥、砂子及石子堆放;水池等各两个,且考虑到钢筋、木工加工区等材料运输量大的方面,尽量将其位置布置在塔吊附近
加工场地,砂,石堆放地面以及临时道路全部采用混凝土硬化地面
具体位置见施工总平面布置图
4施工阶段:±0
00以上工程施工阶段:钢筋、模板加工场地及堆放场地均置1现场总平面布置图说明书在规划区,在塔吊吊装范围内,详见总平面布置图

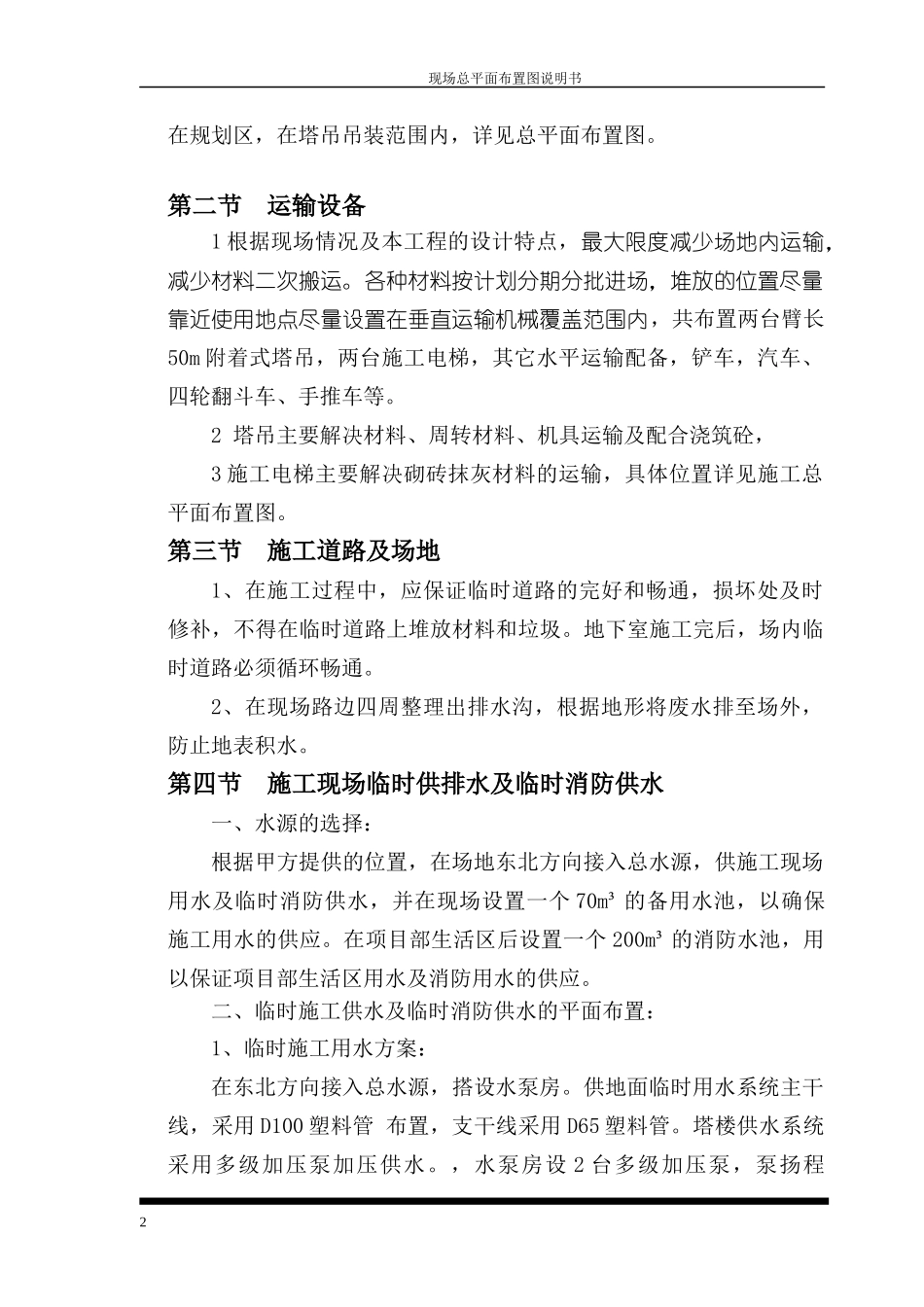

第二节运输设备1根据现场情况及本工程的设计特点,最大限度减少场地内运输,减少材料二次搬运
各种材料按计划分期分批进场,堆放的位置尽量靠近使用地点尽量设置在垂直运输机械覆盖范围内,共布置两台臂长50m附着式塔吊,两台施工电梯,其它水平运输配备,铲车,汽车、四轮翻斗车、手推车等

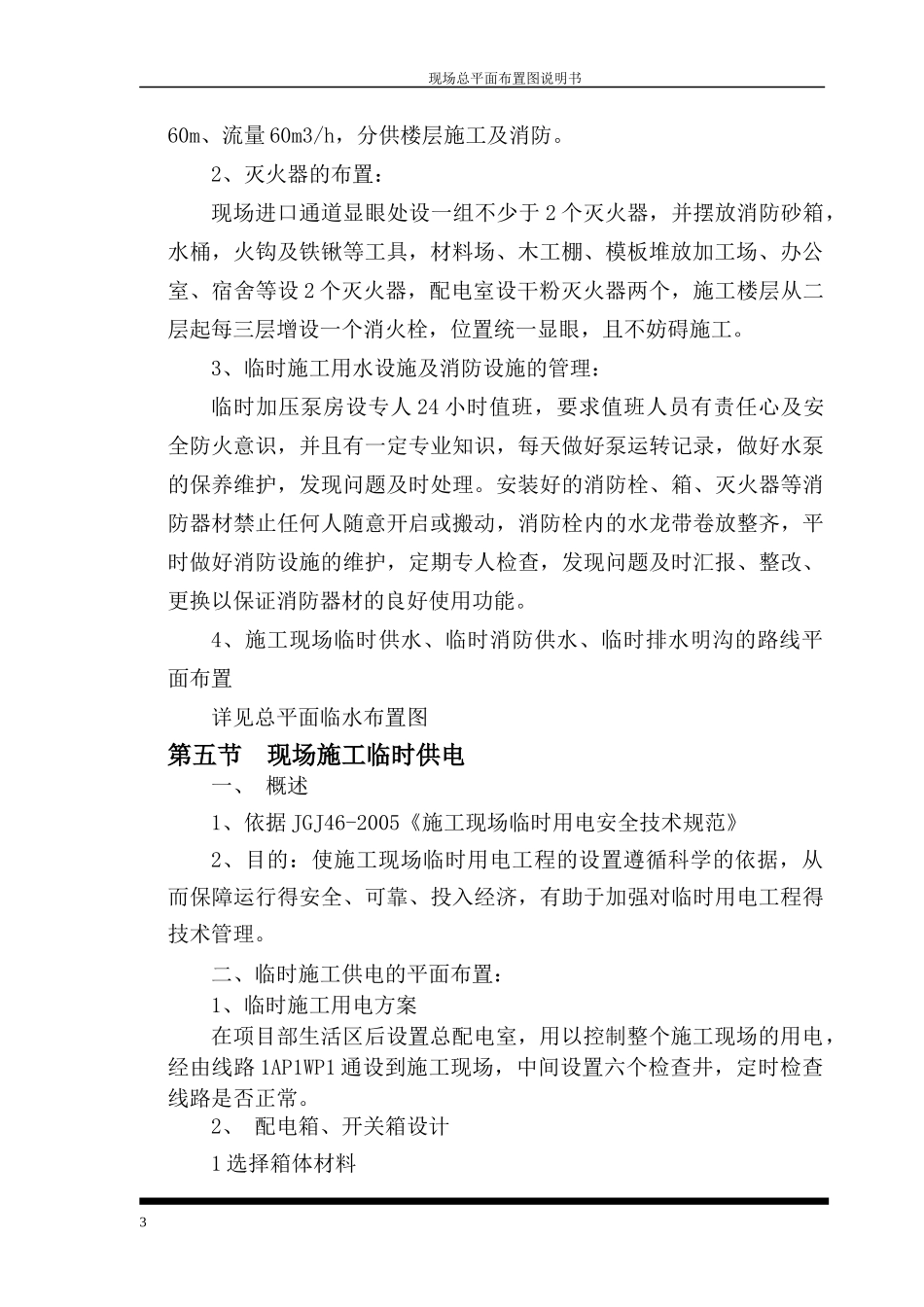

2塔吊主要解决材料、周转材料、机具运输及配合浇筑砼,3施工电
