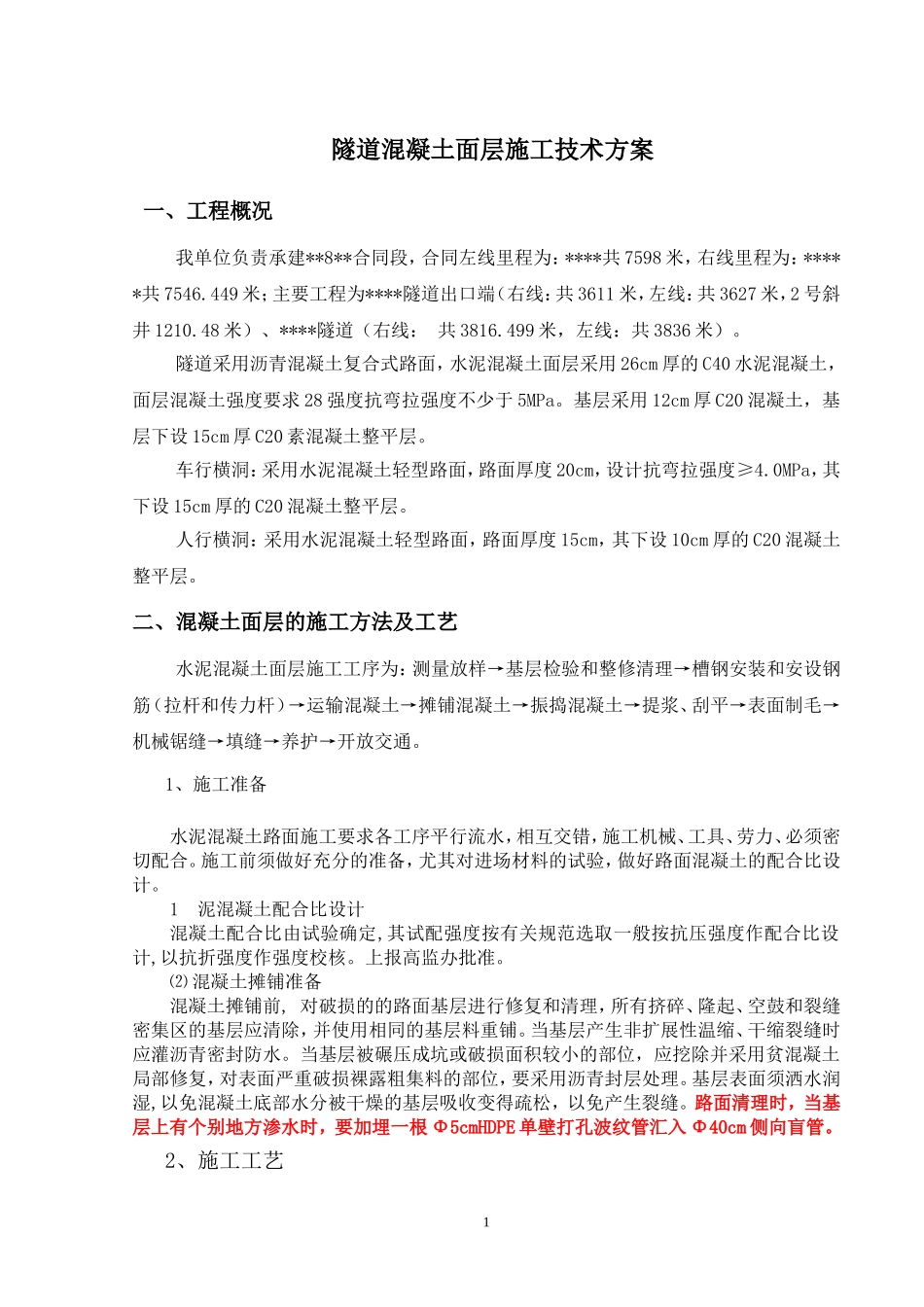

隧道混凝土面层施工技术方案一、工程概况我单位负责承建**8**合同段,合同左线里程为:****共7598米,右线里程为:*****共7546
449米;主要工程为****隧道出口端(右线:共3611米,左线:共3627米,2号斜井1210
48米)、****隧道(右线:共3816
499米,左线:共3836米)
隧道采用沥青混凝土复合式路面,水泥混凝土面层采用26cm厚的C40水泥混凝土,面层混凝土强度要求28强度抗弯拉强度不少于5MPa
基层采用12cm厚C20混凝土,基层下设15cm厚C20素混凝土整平层
车行横洞:采用水泥混凝土轻型路面,路面厚度20cm,设计抗弯拉强度≥4
0MPa,其下设15cm厚的C20混凝土整平层
人行横洞:采用水泥混凝土轻型路面,路面厚度15cm,其下设10cm厚的C20混凝土整平层

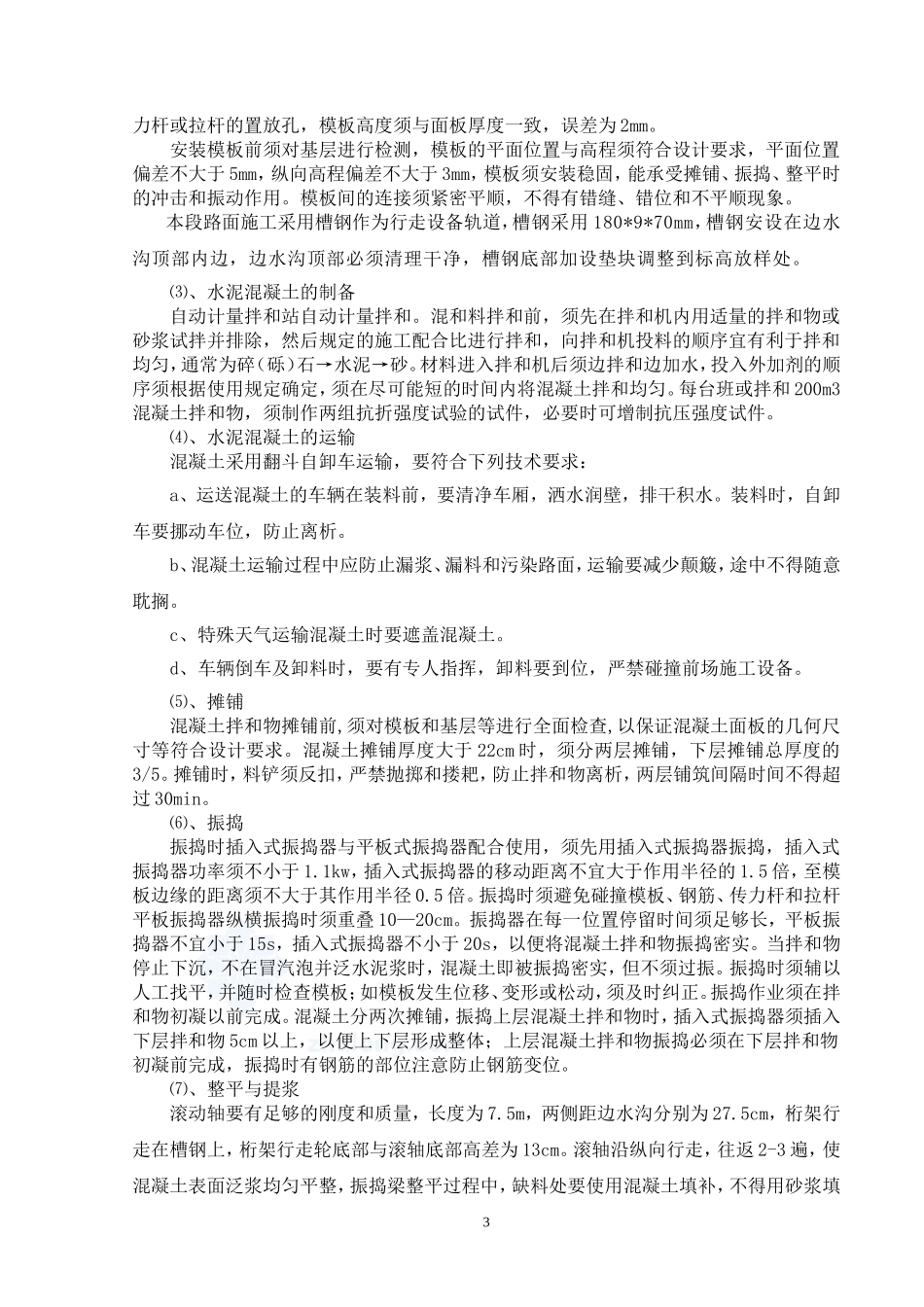

二、混凝土面层的施工方法及工艺水泥混凝土面层施工工序为:测量放样→基层检验和整修清理→槽钢安装和安设钢筋(拉杆和传力杆)→运输混凝土→摊铺混凝土→振捣混凝土→提浆、刮平→表面制毛→机械锯缝→填缝→养护→开放交通
1、施工准备水泥混凝土路面施工要求各工序平行流水,相互交错,施工机械、工具、劳力、必须密切配合
施工前须做好充分的准备,尤其对进场材料的试验,做好路面混凝土的配合比设计
1泥混凝土配合比设计混凝土配合比由试验确定,其试配强度按有关规范选取一般按抗压强度作配合比设计,以抗折强度作强度校核
上报高监办批准
⑵混凝土摊铺准备混凝土摊铺前,对破损的的路面基层进行修复和清理,所有挤碎、隆起、空鼓和裂缝密集区的基层应清除,并使用相同的基层料重铺
当基层产生非扩展性温缩、干缩裂缝时应灌沥青密封防水
当基层被碾压成坑或破损面积较小的部位,应挖除并采用贫混凝土局部修复,对表面严重破损裸露粗集料的部位,要采用沥青封层处理
基层表面须洒水润湿,以免混凝土底部水分被干燥的基层吸
