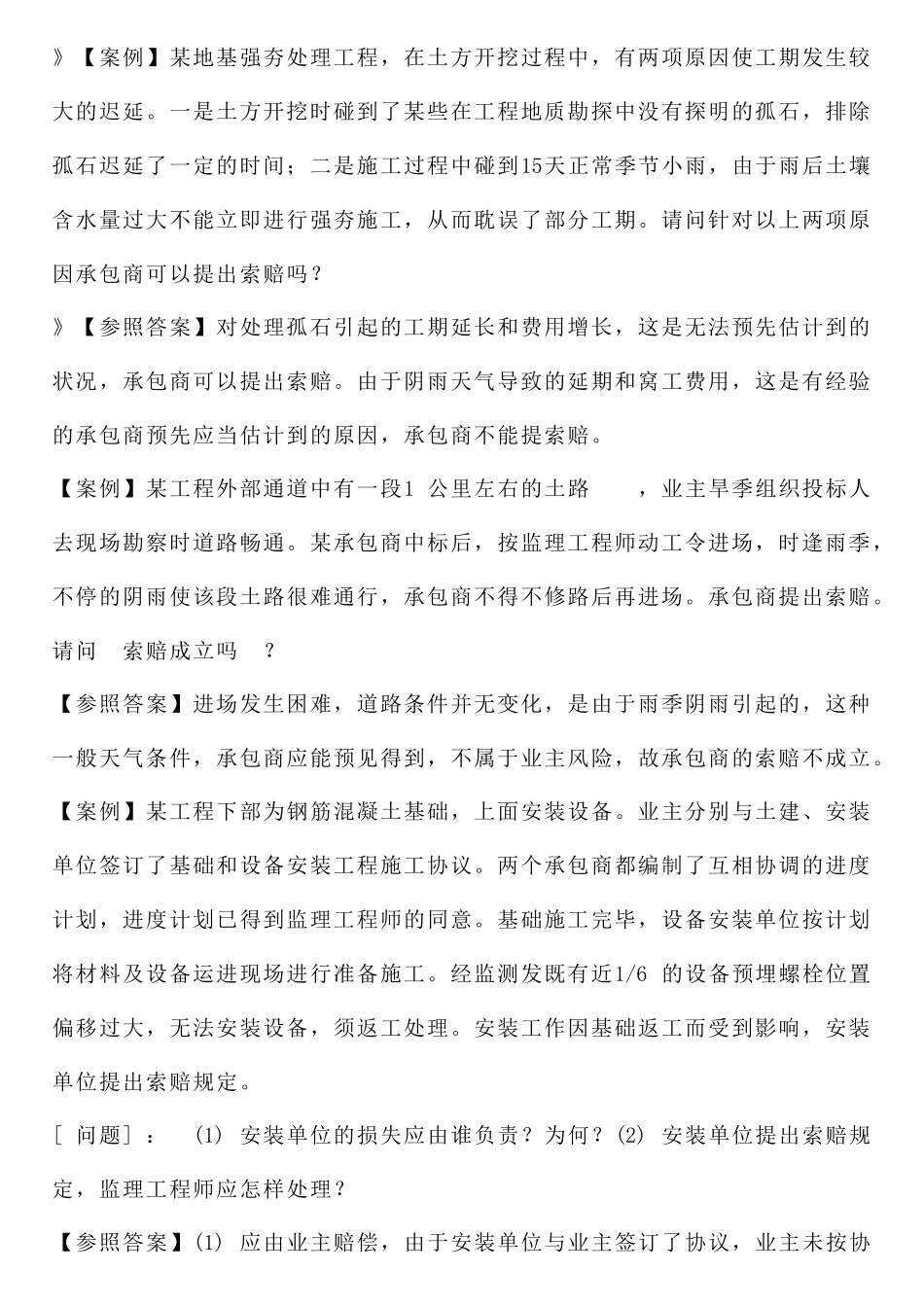

》【案例】某地基强夯处理工程,在土方开挖过程中,有两项原因使工期发生较大的迟延
一是土方开挖时碰到了某些在工程地质勘探中没有探明的孤石,排除孤石迟延了一定的时间;二是施工过程中碰到15天正常季节小雨,由于雨后土壤含水量过大不能立即进行强夯施工,从而耽误了部分工期
请问针对以上两项原因承包商可以提出索赔吗
》【参照答案】对处理孤石引起的工期延长和费用增长,这是无法预先估计到的状况,承包商可以提出索赔
由于阴雨天气导致的延期和窝工费用,这是有经验的承包商预先应当估计到的原因,承包商不能提索赔

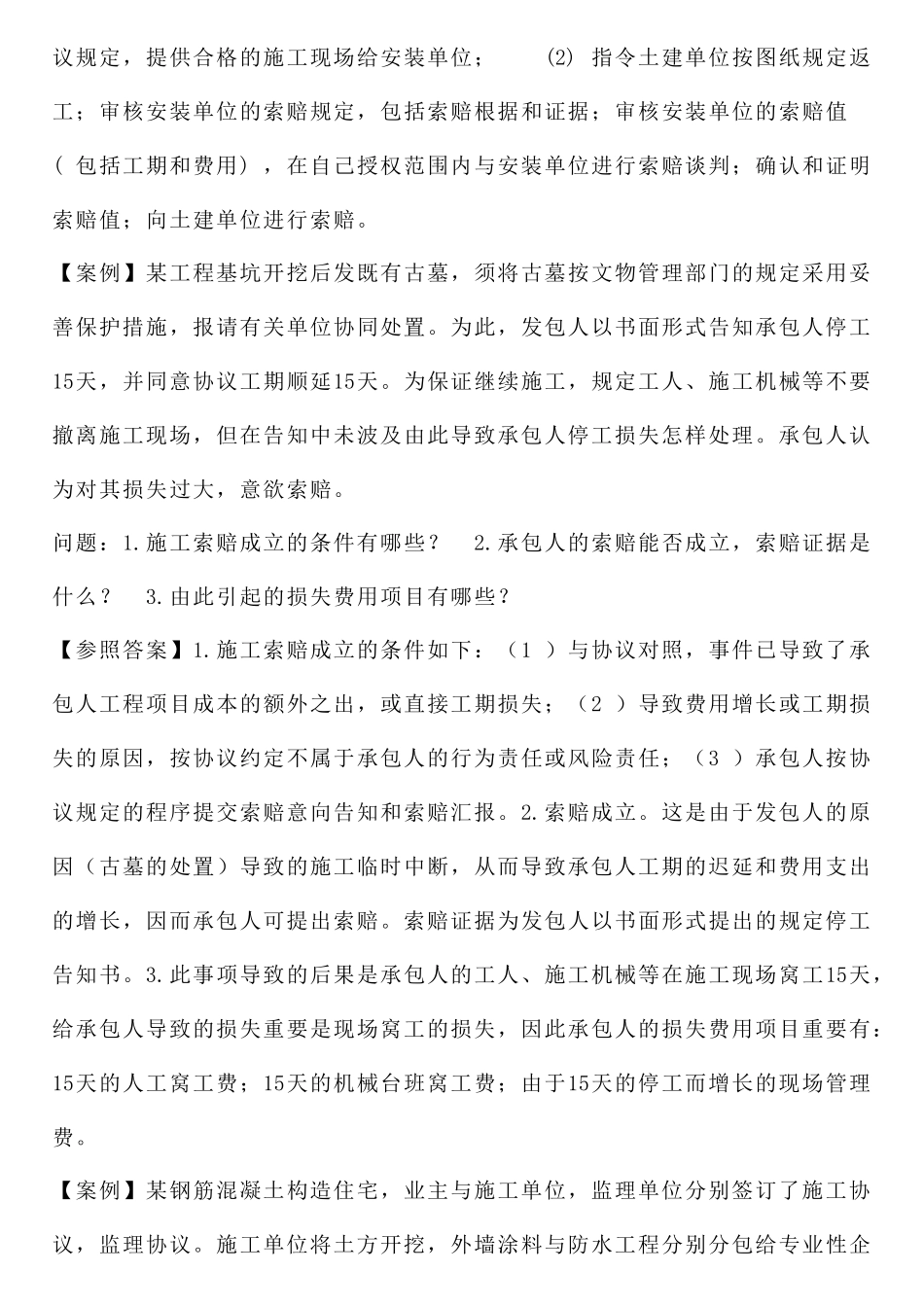

【案例】某工程外部通道中有一段1公里左右的土路,业主旱季组织投标人去现场勘察时道路畅通
某承包商中标后,按监理工程师动工令进场,时逢雨季,不停的阴雨使该段土路很难通行,承包商不得不修路后再进场
承包商提出索赔
请问索赔成立吗
【参照答案】进场发生困难,道路条件并无变化,是由于雨季阴雨引起的,这种一般天气条件,承包商应能预见得到,不属于业主风险,故承包商的索赔不成立
【案例】某工程下部为钢筋混凝土基础,上面安装设备
业主分别与土建、安装单位签订了基础和设备安装工程施工协议
两个承包商都编制了互相协调的进度计划,进度计划已得到监理工程师的同意
基础施工完毕,设备安装单位按计划将材料及设备运进现场进行准备施工
经监测发既有近1/6的设备预埋螺栓位置偏移过大,无法安装设备,须返工处理
安装工作因基础返工而受到影响,安装单位提出索赔规定
[问题]:(1)安装单位的损失应由谁负责
(2)安装单位提出索赔规定,监理工程师应怎样处理
【参照答案】(1)应由业主赔偿,由于安装单位与业主签订了协议,业主未按协议规定,提供合格的施工现场给安装单位;(2)指令土建单位按图纸规定返工;审核安装单位的索赔规定,包括索赔根据和证据;审核安装单位的索赔值(包括工期和费用),在自己授权范围内与安装单位进行索赔谈判;确
