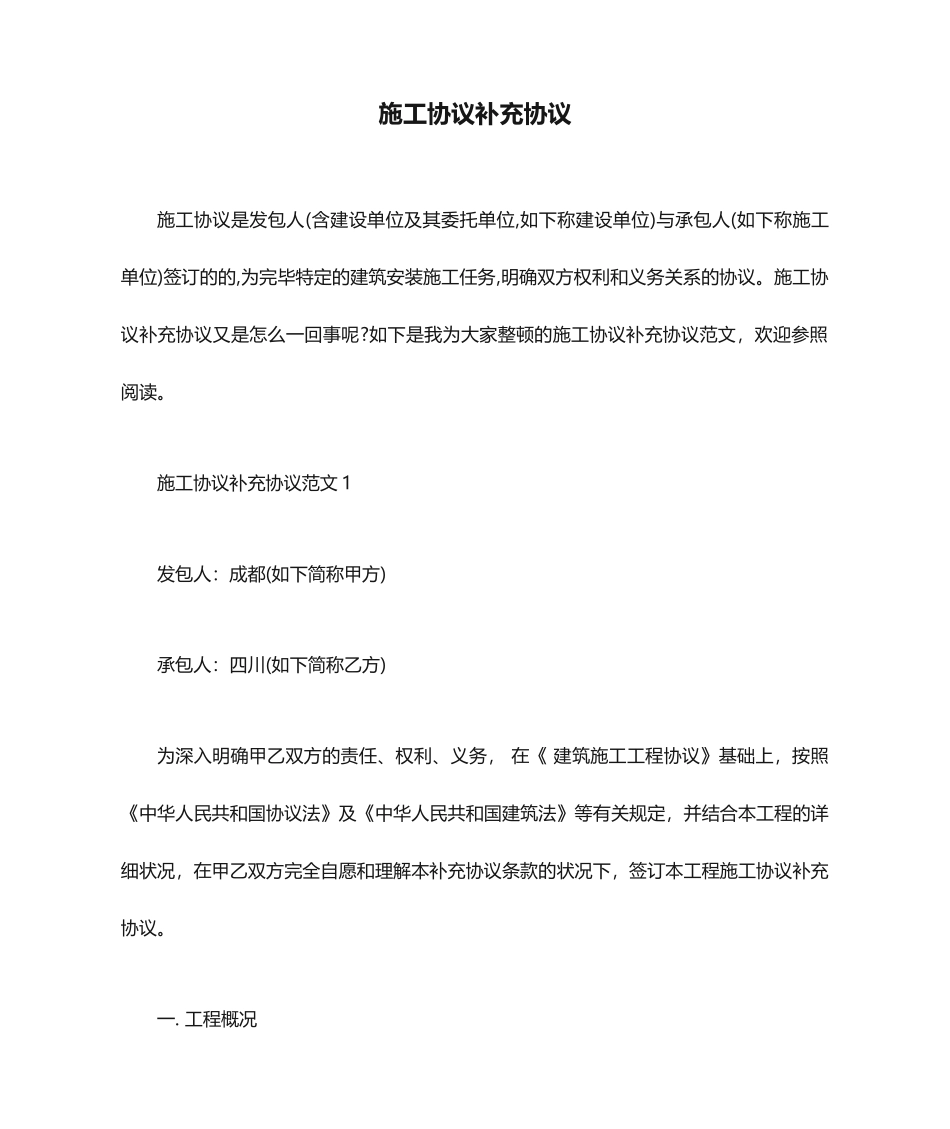

施工协议补充协议施工协议是发包人(含建设单位及其委托单位,如下称建设单位)与承包人(如下称施工单位)签订的的,为完毕特定的建筑安装施工任务,明确双方权利和义务关系的协议
施工协议补充协议又是怎么一回事呢
如下是我为大家整顿的施工协议补充协议范文,欢迎参照阅读
施工协议补充协议范文1发包人:成都(如下简称甲方)承包人:四川(如下简称乙方)为深入明确甲乙双方的责任、权利、义务,在《建筑施工工程协议》基础上,按照《中华人民共和国协议法》及《中华人民共和国建筑法》等有关规定,并结合本工程的详细状况,在甲乙双方完全自愿和理解本补充协议条款的状况下,签订本工程施工协议补充协议

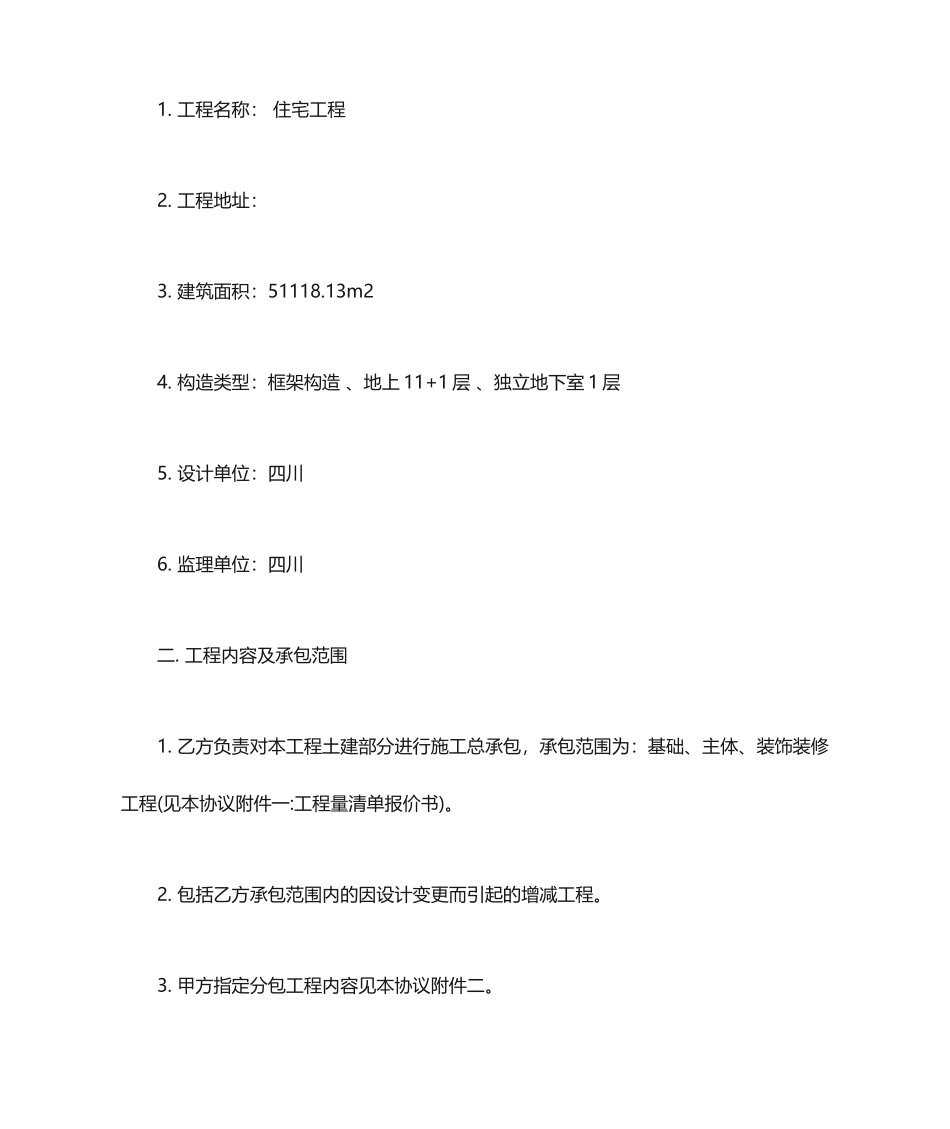

工程名称:住宅工程2
工程地址:3
建筑面积:51118
构造类型:框架构造、地上11+1层、独立地下室1层5
设计单位:四川6
监理单位:四川二
工程内容及承包范围1
乙方负责对本工程土建部分进行施工总承包,承包范围为:基础、主体、装饰装修工程(见本协议附件一:工程量清单报价书)
包括乙方承包范围内的因设计变更而引起的增减工程
甲方指定分包工程内容见本协议附件二
协议工期(本协议中所列日期均为日历天数计)1
开、竣工日期1
1动工日期:10月2日;竣工日期:11月26日;总工期:420天(含法定节假日)以建设工程竣工验收汇报所载日期为准
1本工程分两期实行
一期工程为一、二号楼
二期工程为三、四号楼和独立地下室(见本协议附件三:即总平面图)
2乙方应于协议签订并收到施工图后10天内向监理和甲方提交详细的施工组织设计,甲方和监理在乙方施工组织设计提交后的10天内若未予以书面形式确认或提出修改意见,则视为同意
3二层顶板完毕时间:一号楼:12月5日;二号楼:12月15日;四号楼:1月20日
4三号楼一层顶板完毕时间:1月31日;地下室完毕时间:在7
