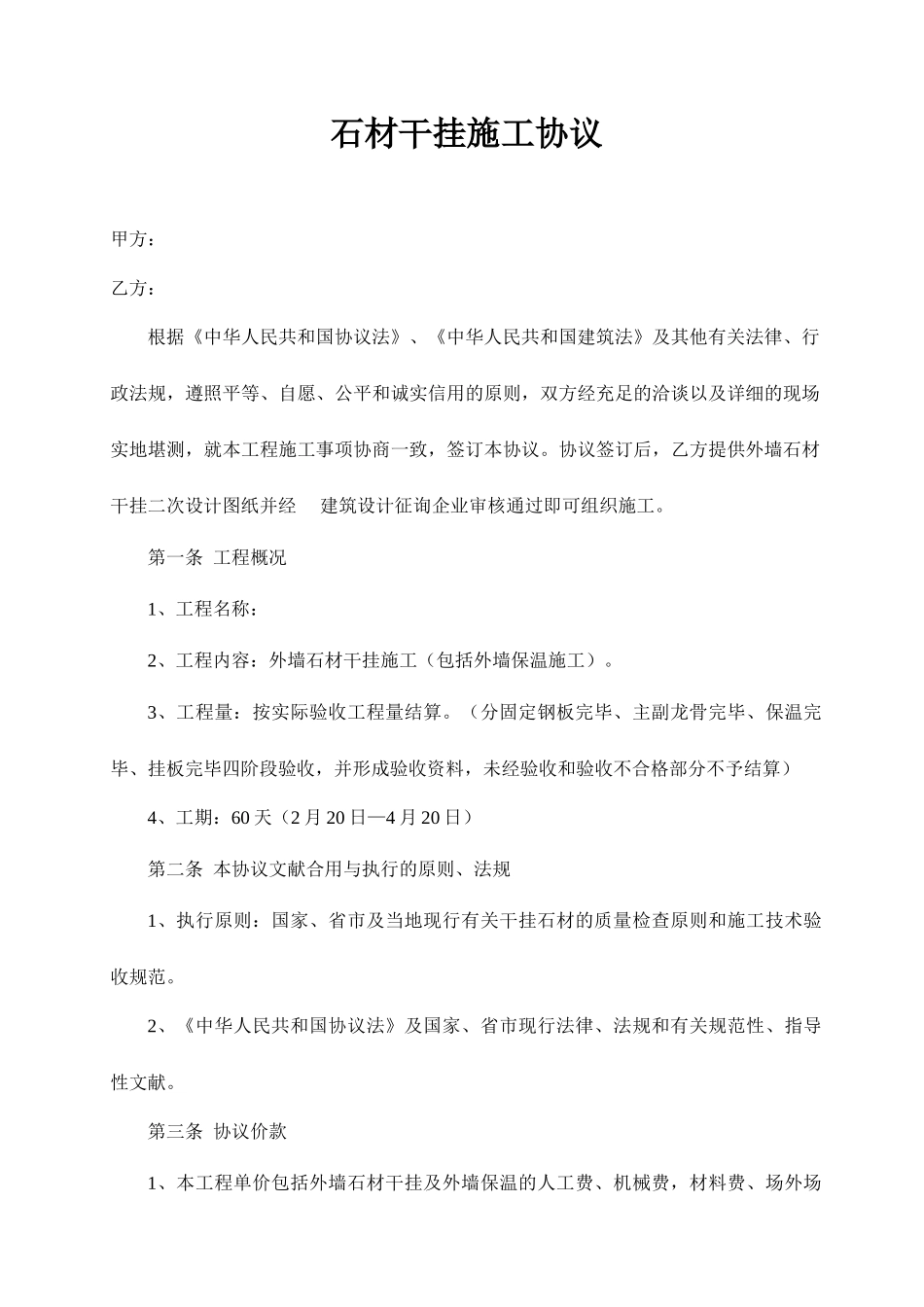

石材干挂施工协议甲方:乙方:根据《中华人民共和国协议法》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵照平等、自愿、公平和诚实信用的原则,双方经充足的洽谈以及详细的现场实地堪测,就本工程施工事项协商一致,签订本协议
协议签订后,乙方提供外墙石材干挂二次设计图纸并经建筑设计征询企业审核通过即可组织施工
第一条工程概况1、工程名称:2、工程内容:外墙石材干挂施工(包括外墙保温施工)
3、工程量:按实际验收工程量结算
(分固定钢板完毕、主副龙骨完毕、保温完毕、挂板完毕四阶段验收,并形成验收资料,未经验收和验收不合格部分不予结算)4、工期:60天(2月20日—4月20日)第二条本协议文献合用与执行的原则、法规1、执行原则:国家、省市及当地现行有关干挂石材的质量检查原则和施工技术验收规范
2、《中华人民共和国协议法》及国家、省市现行法律、法规和有关规范性、指导性文献
第三条协议价款1、本工程单价包括外墙石材干挂及外墙保温的人工费、机械费,材料费、场外场地水平垂直运送费、质量检测费、安全文明施工费、临舍、保卫等所有费用,单价:元/㎡(大写每平方米叁佰柒拾元整),包干价(包直型、孤线拱型板等在内)

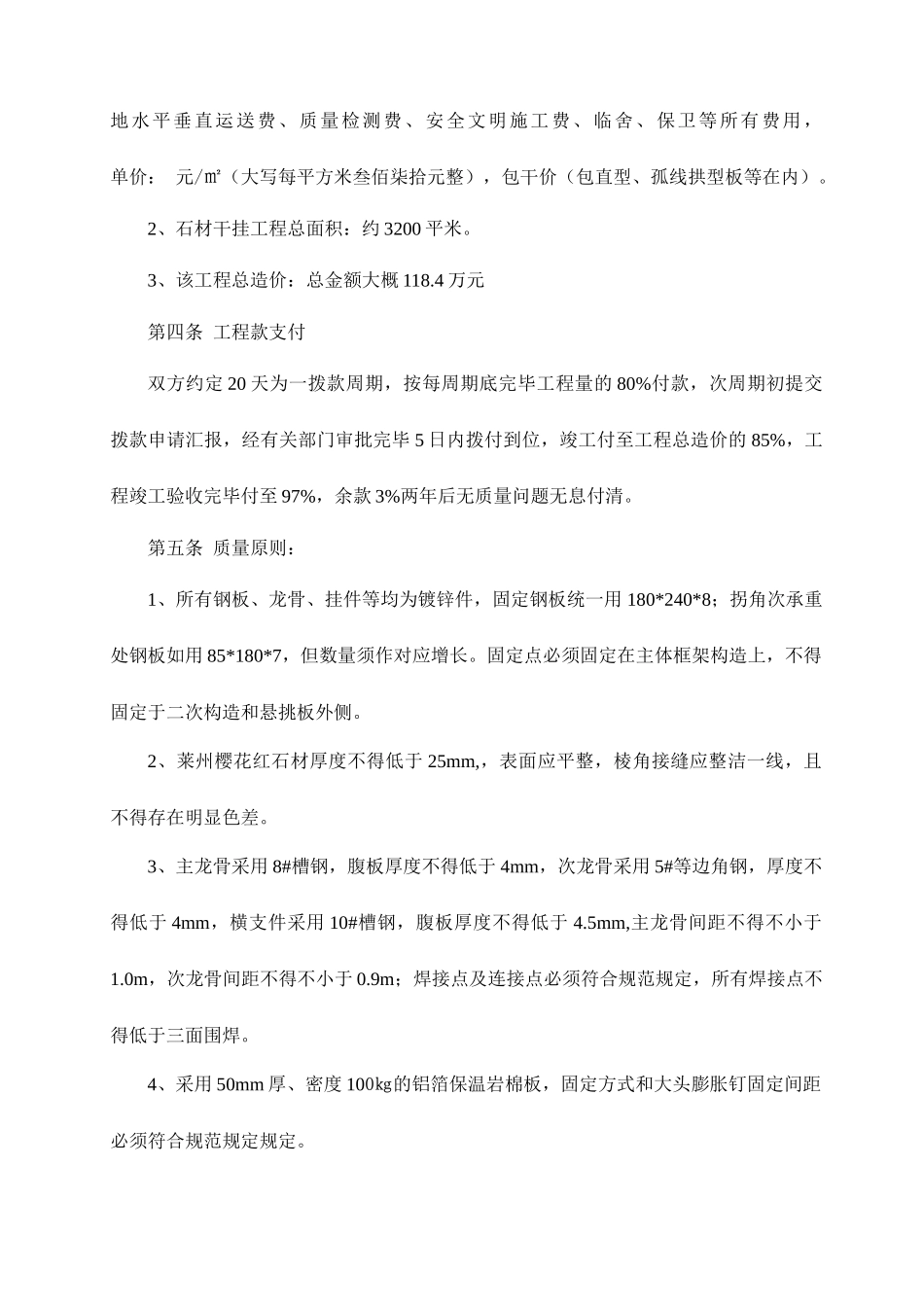

2、石材干挂工程总面积:约3200平米
3、该工程总造价:总金额大概118
4万元第四条工程款支付双方约定20天为一拨款周期,按每周期底完毕工程量的80%付款,次周期初提交拨款申请汇报,经有关部门审批完毕5日内拨付到位,竣工付至工程总造价的85%,工程竣工验收完毕付至97%,余款3%两年后无质量问题无息付清
第五条质量原则:1、所有钢板、龙骨、挂件等均为镀锌件,固定钢板统一用180*240*8;拐角次承重处钢板如用85*180*7,但数量须作对应增长
固定点必须固定在主体框架构造上,不得固定于二次构造和悬挑板外侧
2、莱州樱花红石材厚度不得低于25mm,,表面应平整,棱角接缝应整洁一线
