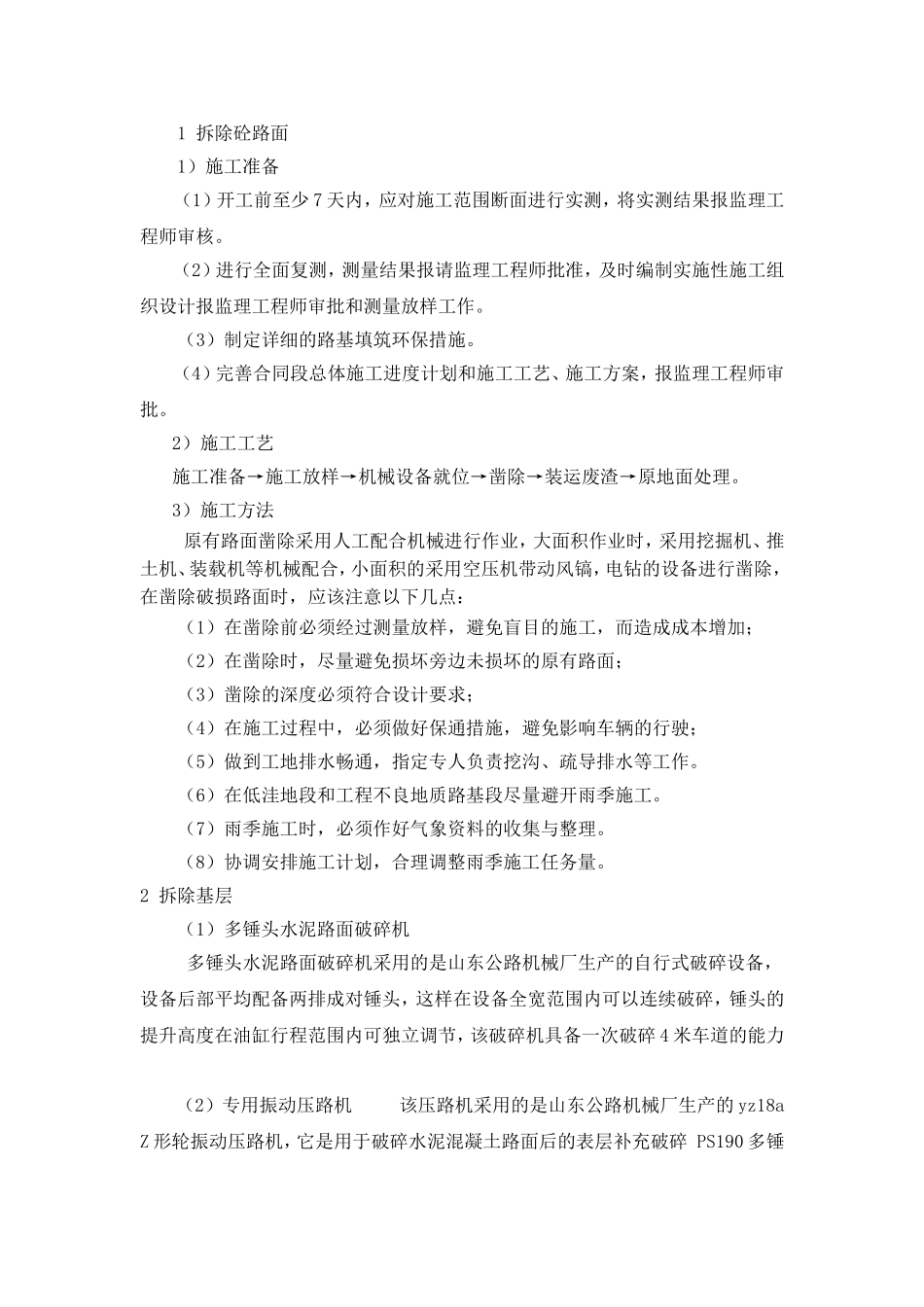

1拆除砼路面1)施工准备(1)开工前至少7天内,应对施工范围断面进行实测,将实测结果报监理工程师审核
(2)进行全面复测,测量结果报请监理工程师批准,及时编制实施性施工组织设计报监理工程师审批和测量放样工作
(3)制定详细的路基填筑环保措施
(4)完善合同段总体施工进度计划和施工工艺、施工方案,报监理工程师审批
2)施工工艺施工准备→施工放样→机械设备就位→凿除→装运废渣→原地面处理
3)施工方法原有路面凿除采用人工配合机械进行作业,大面积作业时,采用挖掘机、推土机、装载机等机械配合,小面积的采用空压机带动风镐,电钻的设备进行凿除,在凿除破损路面时,应该注意以下几点:(1)在凿除前必须经过测量放样,避免盲目的施工,而造成成本增加;(2)在凿除时,尽量避免损坏旁边未损坏的原有路面;(3)凿除的深度必须符合设计要求;(4)在施工过程中,必须做好保通措施,避免影响车辆的行驶;(5)做到工地排水畅通,指定专人负责挖沟、疏导排水等工作
(6)在低洼地段和工程不良地质路基段尽量避开雨季施工
(7)雨季施工时,必须作好气象资料的收集与整理
(8)协调安排施工计划,合理调整雨季施工任务量
2拆除基层(1)多锤头水泥路面破碎机多锤头水泥路面破碎机采用的是山东公路机械厂生产的自行式破碎设备,设备后部平均配备两排成对锤头,这样在设备全宽范围内可以连续破碎,锤头的提升高度在油缸行程范围内可独立调节,该破碎机具备一次破碎4米车道的能力(2)专用振动压路机该压路机采用的是山东公路机械厂生产的yz18aZ形轮振动压路机,它是用于破碎水泥混凝土路面后的表层补充破碎PS190多锤头破碎机,是在PS360多锤头破碎机基础上为路面宽度在八米以内的路面设计的,更有利于半幅通行,半幅施工

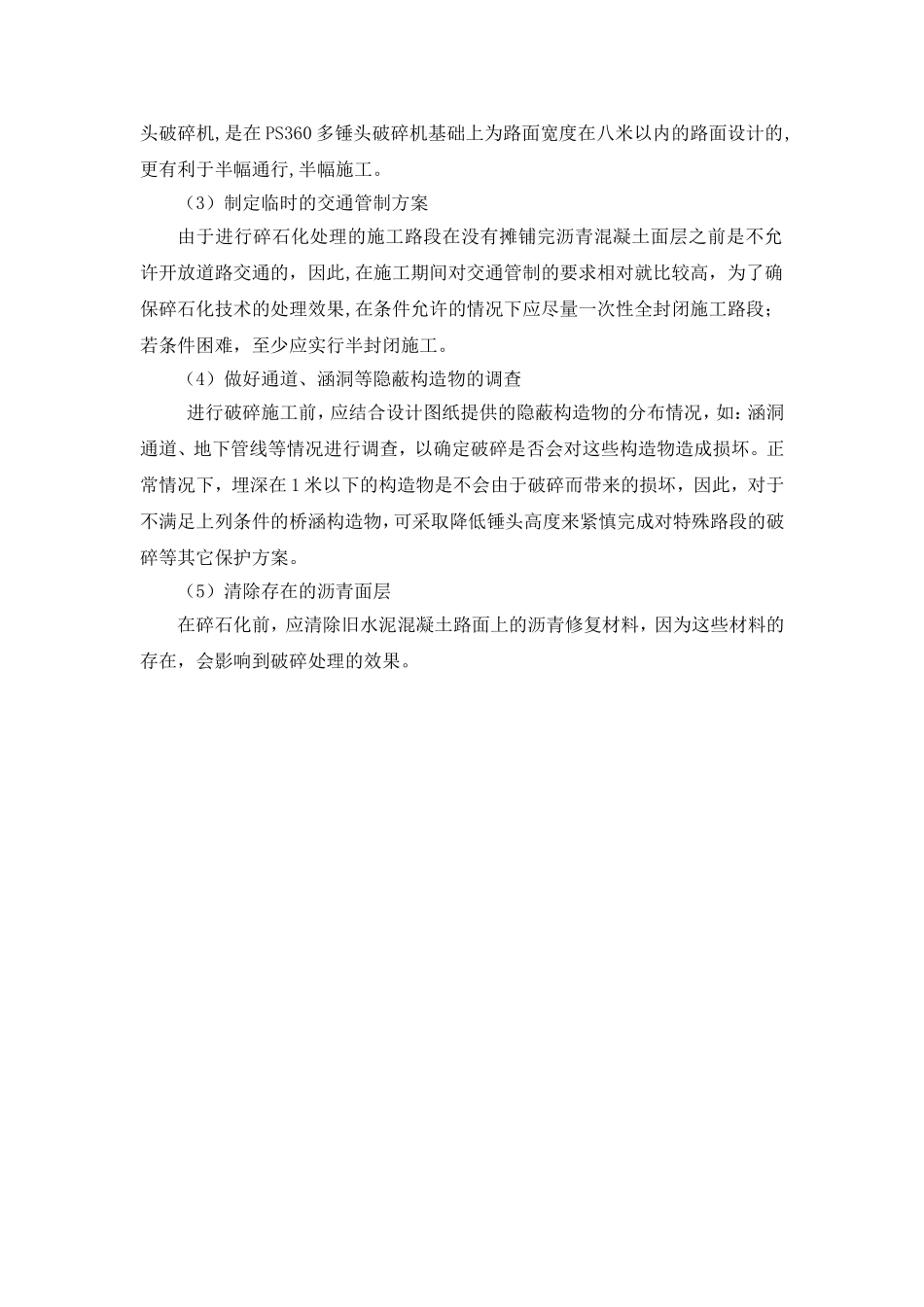

(3)制定临时的交通管制方案由于进行碎石化处理的施工路段在没有摊铺完沥青混凝土面层之前是不允许开放道路交通的,因此,在施工期间对
