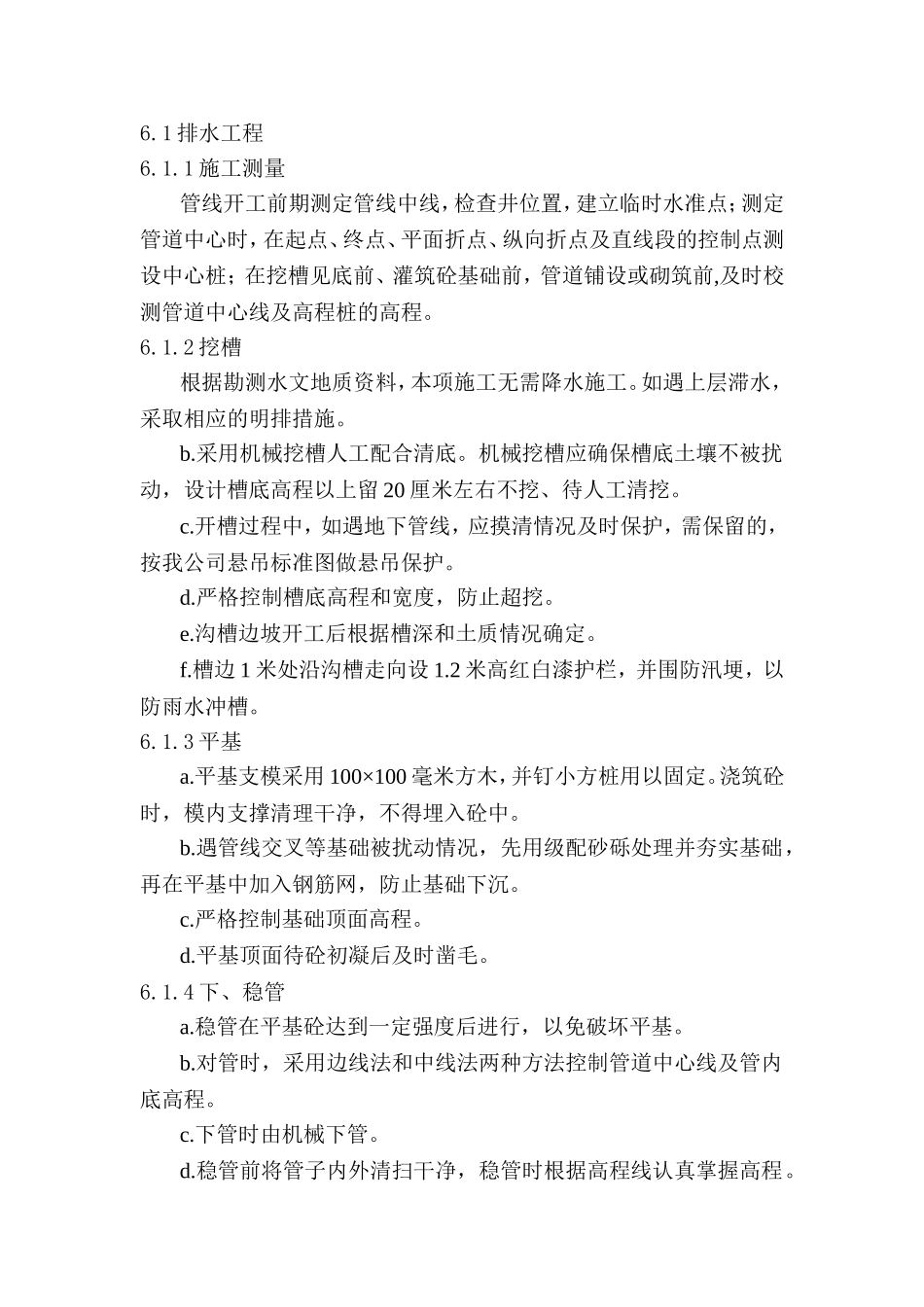

1排水工程6
1施工测量管线开工前期测定管线中线,检查井位置,建立临时水准点;测定管道中心时,在起点、终点、平面折点、纵向折点及直线段的控制点测设中心桩;在挖槽见底前、灌筑砼基础前,管道铺设或砌筑前,及时校测管道中心线及高程桩的高程
2挖槽根据勘测水文地质资料,本项施工无需降水施工
如遇上层滞水,采取相应的明排措施
采用机械挖槽人工配合清底
机械挖槽应确保槽底土壤不被扰动,设计槽底高程以上留20厘米左右不挖、待人工清挖
开槽过程中,如遇地下管线,应摸清情况及时保护,需保留的,按我公司悬吊标准图做悬吊保护
严格控制槽底高程和宽度,防止超挖
沟槽边坡开工后根据槽深和土质情况确定
槽边1米处沿沟槽走向设1
2米高红白漆护栏,并围防汛埂,以防雨水冲槽
平基支模采用100×100毫米方木,并钉小方桩用以固定
浇筑砼时,模内支撑清理干净,不得埋入砼中
遇管线交叉等基础被扰动情况,先用级配砂砾处理并夯实基础,再在平基中加入钢筋网,防止基础下沉
严格控制基础顶面高程
平基顶面待砼初凝后及时凿毛
4下、稳管a
稳管在平基砼达到一定强度后进行,以免破坏平基
对管时,采用边线法和中线法两种方法控制管道中心线及管内底高程
下管时由机械下管
稳管前将管子内外清扫干净,稳管时根据高程线认真掌握高程

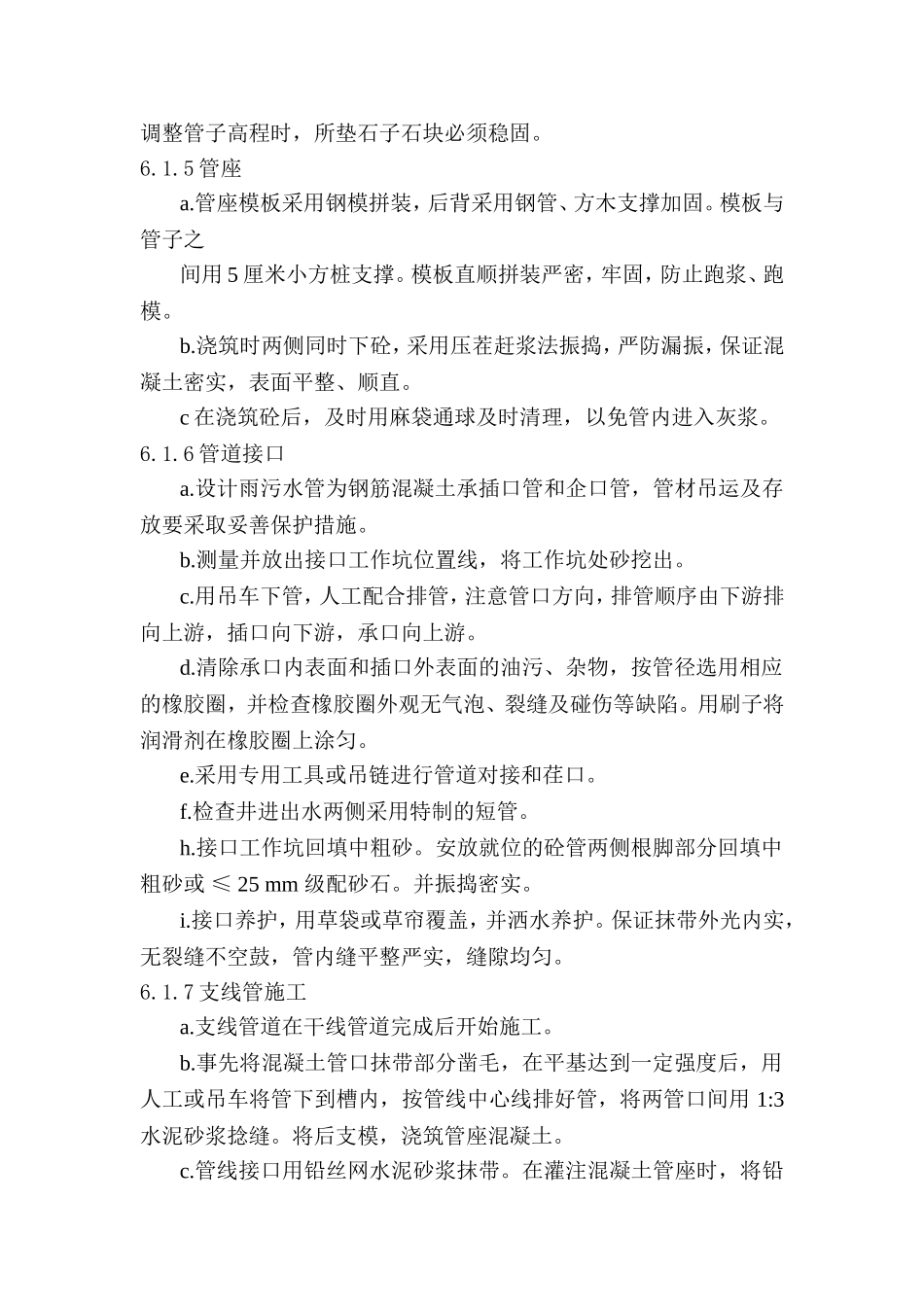

调整管子高程时,所垫石子石块必须稳固
管座模板采用钢模拼装,后背采用钢管、方木支撑加固
模板与管子之间用5厘米小方桩支撑
模板直顺拼装严密,牢固,防止跑浆、跑模
浇筑时两侧同时下砼,采用压茬赶浆法振捣,严防漏振,保证混凝土密实,表面平整、顺直
c在浇筑砼后,及时用麻袋通球及时清理,以免管内进入灰浆
6管道接口a

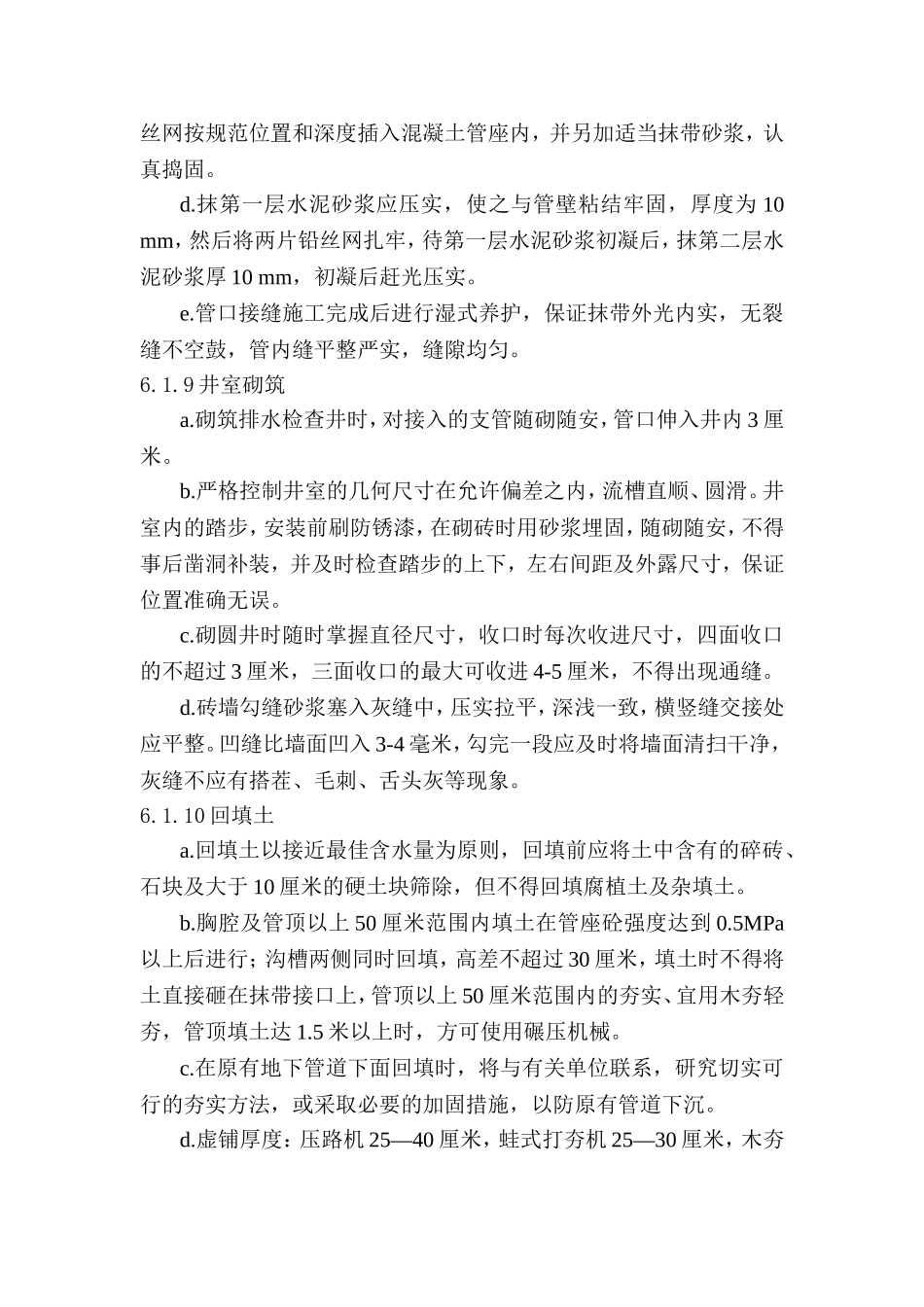

设计雨污水管为钢筋混凝土承插口管和企口管,管材吊运及存放要采取妥善保护措施
