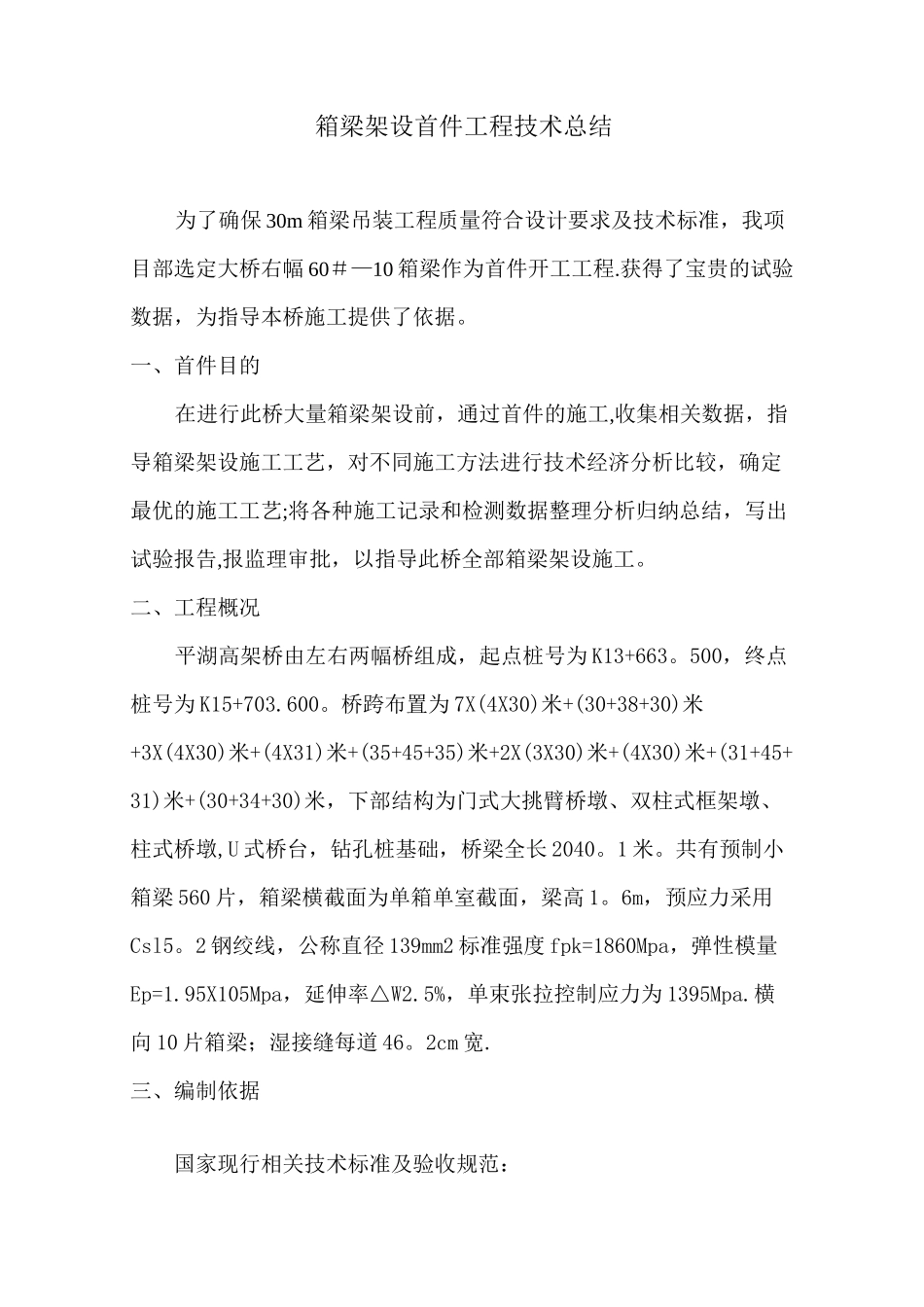

深圳水官高速公路连接线(清平高速公路)工程第五合同段箱梁架设首件工程技术总结朝阳建设集团有限公司深圳清平高速公路第五合同段项目经理部箱梁架设首件工程技术总结为了确保30m箱梁吊装工程质量符合设计要求及技术标准,我项目部选定大桥右幅60#—10箱梁作为首件开工工程
获得了宝贵的试验数据,为指导本桥施工提供了依据
一、首件目的在进行此桥大量箱梁架设前,通过首件的施工,收集相关数据,指导箱梁架设施工工艺,对不同施工方法进行技术经济分析比较,确定最优的施工工艺;将各种施工记录和检测数据整理分析归纳总结,写出试验报告,报监理审批,以指导此桥全部箱梁架设施工
二、工程概况平湖高架桥由左右两幅桥组成,起点桩号为K13+663
500,终点桩号为K15+703
桥跨布置为7X(4X30)米+(30+38+30)米+3X(4X30)米+(4X31)米+(35+45+35)米+2X(3X30)米+(4X30)米+(31+45+31)米+(30+34+30)米,下部结构为门式大挑臂桥墩、双柱式框架墩、柱式桥墩,U式桥台,钻孔桩基础,桥梁全长2040
共有预制小箱梁560片,箱梁横截面为单箱单室截面,梁高1
6m,预应力采用Csl5
2钢绞线,公称直径139mm2标准强度fpk=1860Mpa,弹性模量Ep=1
95X105Mpa,延伸率△W2
5%,单束张拉控制应力为1395Mpa
横向10片箱梁;湿接缝每道46

三、编制依据国家现行相关技术标准及验收规范:《公路工程技术标准》JTGB01—2003《公路工程集料试验规程》JTGE42—2005《公路工程质量检验评定标准》JTGF80/1—2004《公路桥涵施工技术规范》JTG/F50—2011《城市桥梁工程施工与质量验收规范》CJJ2—2008《混凝土结构工程施工质量验收规范》GB50204-2002《公路工程施工安全技
